2016年04月04日《水利水电工程管理与实务》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

混凝土拌合系统废水宜采用的处理方法是(     )

A.中和
B.干化
C.过滤
D.稀释

A B C D
2

根据《水利水电工程施工质量检验与评定规程》SL176—2007,工程质量优良的单位工程外观最小得分率应为(     )%

A.50
B.70
C.85
D.90

A B C D
3

根据《水利基本建设项目稽查暂行办法》(水利部令第11号),稽查工作实行的是(     )

A.特派员负责制
B.项目负责制
C.专家负责制
D.终身负责制

A B C D
4

根据《水利工程建设项目施工监理规范》SL288--2003,监理机构的混凝土试样的平行检测数量不应少于承包人检测数量的百分比为(     )

A.1%
B.1.5%
C.2%
D.3%

A B C D
5

下列建筑材料,按材料的化学成分分类,属于有机材料的是(     )

A.玻璃
B.碳钢
C.塑料
D.石灰

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
6

根据《水利水电工程施工企业主要负责人、项目负责人和专职安全生产管理人员安全生产考核管理办法》(水安监[2011]374号),对安全生产管理三类人员的考核原则是(     )

A.统一规划
B.安全管理能力
C.安全生产知识
D.工作责任心
E.分级管理

A B C D E
简答题(请根据背景资料,按要求作答)
7

某水闸工程施工招标投标及合同管理过程中,发生如下事件:
事件1:该工程可行性研究报告批准后立即进行施工招标。
事件2:施工单位的投标文件所载工期超过招标文件规定的工期,评标委员会向其发出了要求澄清的通知,施工单位按时递交了答复,修改了工期计划,满足了要求。评标委员会认可工期修改。
事件3:招标人在合同谈判时,要求施工单位提高混凝土强度等级,但不调整单价,否则不签合同。
事件4:合同约定,发包人的义务和责任有:①提供施工用地;②执行监理单位指示;③保证工程施工人员安全;④避免施工对公众利益的损害;⑤提供测量基准。承包人的义务和责任有:①垫资100万元;②为监理人提供工作和生活条件;③组织工程验收;
④提交施工组织设计;⑤为其他人提供施工方便。
事件5:合同部分条款如下:
(1)计划施工工期3个月,自合同签订次月起算。合同工程量及单价如下表。

(2)合同签订当月生效,发包人向承包人一次性支付合同总价的10%,作为工程预付款,施工期最后2个月等额扣回。
(3)保留金为合同总价的5%,在施工期内,按每月工程进度款5%的比例扣留。保修期满后退还,保修期1年。

问题:
1.根据水利水电工程招标投标有关规定,事件1、事件2、事件3的处理方式或要求是否合理,逐一说明理由。
2.根据《水利水电土建工程施工合同条件》,分别指出事件4中有关发包人和承包人的义务和责任中的不妥之处。
3.按事件5所给的条件,合同金额为多少?发包人应支付的工程预付款为多少?应扣留的保留金总额为多少?
4.按事件5所给条件,若施工单位按期完成各项工程,计算施工单位工期最后一个月的工程进度款、保留金扣留、工程预付款扣回、应收款。

8

背景资料:
某水闸工程共5孔,每孔净宽10.0m,闸室为钢筋混凝土开敞式结构,分离式底板,大底板厚1.8m,小底板厚0.9m,底板顶高程为29.8m;中墩厚1.5m,边墩厚1.2m(与岸墙结合布置),墩顶高程为41.4m;闸室顺水流方向长度为18.0m;大底板采用钢筋混凝土灌注桩基础。工程施工中有如下事件。
事件一:钢筋混凝土灌注桩的若干施工内容为:①桩机就位;②桩位放样;③清孔;④导管安装;⑤钻孔;⑥钢筋笼吊放;⑦混凝土灌注。
事件二:施工单位浇筑灌注桩混凝土时,初盘混凝土导管埋深为0.5m。
事件三:新进场同一批次钢筋65t,施工、监理单位共同检查了出厂合格证、质量保证书和外观质量,并测量了钢筋直径,合格后施工单位在监理人员见证下对此批次钢筋抽取了一组试样送检,取样方法是在其中任意抽取一根钢筋,然后截取端头500mm后再截取1个拉伸试样和1个弯曲试样送验。

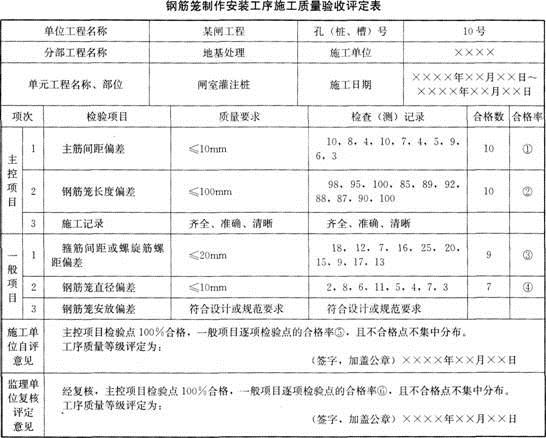

事件四:本工程闸室灌注桩划分为一个单元,工程名称为闸室灌注桩,共计30根,单元工程编号YGT-F02-011。施工单位根据《水利水电工程单元工程质量验收评定标准一地基处理与基础工程》SL633—2012的规定,对YGT-F02011的第10号灌注桩,钢筋笼制作安装工序施工质量进行了检查和检测,相关结果填于下表中。

问题:
1.指出事件一中七项工程内容之间的合理施工顺序。
2.事件二中的导管埋深深度是否妥当?说明理由。如果灌注桩直径1m.导管底端距孔底0.5m,孔内泥浆比重为1.15g//cm3,孔内泥浆深度为21m,导管内径为250mm,导管长度21m,首批灌注混凝土的数量应能满足导管首次埋置深度1m,那么首批灌注混凝土的数量是多少?
3.事件三中的钢筋取样方法是否妥当?说明理由。
4.填写事件四中①~⑥项所代表的数据;指出本工序的质量等级并说明理由。

9

背景资料:
方河闸工程土建及安装工程招标文件依据《水利水电工程标准施工招标文件》(2009年版)编制。招标文件约定:
(1)施工脚手架工程费用列入措施项目中,模板摊人相应混凝土单价中;
(2)投标人的投标报价应在1500万元(含)和2000万元(含)之间,否则按废标处理;
(3)若签约合同价低于投标最高限价的20%时,履约保证金由签约合同价的10%提高到15%;
(4)永久占地应严格限定在发包人提供的永久施工用地范围内,临时施工用地由承包人负责,费用包含在投标报价中;
(5)承包人应严格执行投标文件承诺的施工进度计划,实施期间可以调整,但须经监理人批准;
(6)未提交投标保证金的投标文件将被拒收。

依据水利部现行定额及编制规定,某投标人编制了下游消力池C20混凝土单价分析表如下:

问题:
1.指出并改正招标文件约定中的不妥之处。
2.指出消力池C20混凝土单价分析表中,A、B、C、D、E、F所代表的名称、数字或型号规格。
3.若消力池立模系数为0.8m2/m3,模板制作、安装、拆除综合单价的直接费为40元/m2。计算每立方米消力池C20混凝土相应模板直接费和摊入模板费用后消力池C20混凝土单价直接费(计算结果保留小数点后2位)。

10

某河道整治工程包括河道开挖、堤防加固、修筑新堤、修复堤顶道路等工作。施工合同约定:(1)工程预付款为合同总价的20%,开工前支付完毕,施工期逐月按当月工程款的30%扣回,扣完为止;(2)保留金在施工期逐月按当月工程款的5%扣留;(3)当实际工程量超出合同工程量20%时,对超出20%的部分进行综合单价调整,调整系数为0.9。
经监理单位审核的施工网络计划见下图(单位:月),各项工作均以最早开工时间安排,其合同工程量、实际工程量、综合单价见表1。

工程开工后在施工范围内新增一副坝。副坝施工工作面独立,坝基清理、坝身填筑、混凝土护坡等三项工作依次施工,在第5个月初开始施工,堤顶道路修复开工前结束。副坝坝基清理、坝身填筑工作的内容和施工方法与堤防施工相同。双方约定,混凝土护坡单价为300元/m³,副坝工程量不参与工程量变更。各项工作的工程量、持续时间见表2。

问题:
1.计算网络计划的工期,指出关键线路。
2.计算该项工程的合同总价、工程预付款总额。
3.工程按计划实施,若各项工作每月完成的工程量相等,计算第6个月的月工程款、预付款扣回款额、保留金扣留额、应得付款。
