2016年01月14日《公路工程》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

浆砌石拱桥,须待砂浆强度达到设计要求,或如设计无要求,则须达到砂浆强度的(     )方可卸落拱架

A.60%
B.70%
C.80%
D.95%

A B C D
2

用大功率路面铣刨拌和机将路面混合料在原路面上就地铣刨、翻挖、破碎,再加入稳定剂、水泥、水(或加入乳化沥青)和骨料同时就地拌和,用路拌机原地拌和,最后碾压成型。该沥青路面的施工工艺是(     )。

A.厂拌热再生法
B.现场热再生法
C.厂拌热冷生法
D.现场冷再生法

A B C D
3

隧道的棚式明洞由顶盖和(     )组成

A.基础
B.内外边墙
C.托梁
D.雨棚

A B C D
4

关于涌水地段隧道超前钻孔排水施工的说法,错误的是(     )

A.应使用轻型探水钻机或凿岩机钻孔
B.钻孔孔位(孔底标高)应在水流下方
C.采取排水措施,保证钻孔排出的水迅违排出洞外
D.超前钻孔的孔底应超前开挖面1~2个循环琏尺

A B C D
5

“前锋线比较法”主要适用于(     )的进度计划检查

A.时标网络图
B.“S”型曲缝
C.横道图
D.“香蕉”型曲线

A B C D
6

隧道洞身类型按隧道断面形状分为曲墙式、直墙式和(     )

A.环框式
B.柱式
C.连拱式
D.削竹式

A B C D
简答题(请根据背景资料,按要求作答)
7

某高速公路特大桥主桥全长820m%b(2×50m+9×80m)。为变截面预应能力连续箱桥,分上下游两幅,每幅单箱单室,顶板宽13m底板宽6.5m。箱梁采用长线法预制,缆索吊装,悬臂拼装。%b 为加强安全管理,项目部在全桥施工过程中建立了安全生产相关制度,实行了安全生产责任制,并对危险性较大工程编制了安全施工专项方案。
为保证工程质量,项目部加强进场材料管理,对钢筋、钢绞线、水泥等重要材料严格检测其质量证明书、包装、标志和规格,在工地试验室,对砂卵石等地材严格按规范要求进行试验检测,某次卵石试验中,由于出现记录错误,试验人员立即当场用涂改液涂改更正,并将试验记录按要求保存。
缆索吊装系统主要由塔架、主索(承重索)、起吊索、牵引索、扣索、工作索、天车(滑轮索)、索鞍、锚碇等组成。塔架高度

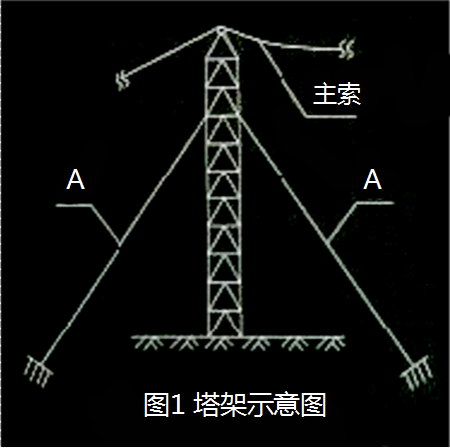

85m,采用钢制万能杆件联接组拼,塔架示意图如图1所示。

主索锚碇基坑地层及断面示意图如图2所示,基坑开挖完成后混凝土浇筑前突降大雨,基坑出现大面积垮塌,并导致2人受伤,

主桥墩柱、盖梁施工完成后,安放支座、现浇主梁0#块混凝土,然后吊拼1#块箱梁,同时进行墩顶箱梁的临时固结,再依次拼接各梁段。

问题:
1.图1中A是何种设施?说明设置A的主要要求。
2.结合背景资料,说明图2中B的大小的要求,图2中对微风化砂岩开挖坡度设为1:0是否正确?说明理由。确定上层土层开挖坡度时应主要考虑哪些因素?
3.结合图2和背景资料,为防止同类垮塌事故,该基坑开挖时可采取哪些处理措施?
4.补充对钢绞线还需进行的检查项目,改正对砂卵石地材试验检测时的错误做法。
5.简要说明墩顶箱梁“临时固结”的施工步骤。
6.结合背景资料描述的施工内容,根据交通运输部《公路水运工程安全生产监督管理办法》,项目部应编制哪几个主桥施工安全专项方案?

8

背景资料:
某施工单位承包了一级公路H合同段路基工程,本合同段有填有挖,且需以挖做填,施工跨越雨季,项目部充分考虑雨期对施工的影响,对选择施工的项目进行详细考查,并编制雨期施工计划。其中,部分路段资料如下表:

在雨季来临前,施工单位做好了排水工作,在填筑前挖好排水的沟渠,以排除地面水,对原地面松软路段还采取了换填等方法进行处理。做好雨季期间的施工计划,集中人力、分段突击,当天填筑的土层在当天或雨前完成压实,做到随挖、随填、随压。雨季路堤填筑工艺按“四区段八流程”组织,填料利用挖方土作填料,按砂类土在下重黏土在上进行分层填筑,采用振动压路机压实。
雨季路堑施工分层开挖,每挖一层均应设置纵横排水坡,使水排放畅通,挖方边坡一次挖到设计坡面,尽量控制超挖。

问题:
1.指出中不宜在雨期施工的路段。
2.指出路堤填筑的错误做法,说明理由。
3.路堤填筑“四区段”是指哪四个区段?
4.指出路堑开挖的错误做法,说明理由。

9

背景资料
A路桥公司承担一座8×30m的C40预应力混凝土筒支T形梁桥的施工。桥位地质为较密实的土层且无地下水,基础采用人工挖孔灌注桩。由于工期较紧,A公司经业主和监理同意,将挖孔桩施工分包给某基础工程施工公司(B公司),双方签订了分包合同,合同中规定了双方在安全生产管理方面的权利和义务。B公司在桩基开挖工程中发现现场地质条件与设计图纸不符,B公司直接向监理单位提交了变更申请,要求加深桩基。
A公司利用桥台附近的一块空地布设混凝土搅拌站、钢筋加工房以及T梁预制场,采用后张法进行T梁预制。在预制施工中,A公司制订了严格的施工技术方案,现对部分施工要点摘录如下:
(1)台座上铺钢板底模,预制台座均按规定设置反拱。
(2)T梁的振捣以紧固安装在侧模上的附着式振动器为主,插入式振动器为辅。
(3)混凝土浇筑时,先浇肋板再浇翼缘。
(4)张拉时,按设计提供的应力控制千斤顶张拉油压,按理论伸长量进行校核,张拉到设计应力相应油表刻度时立即锚固。
(5)张拉过程中的断丝:滑丝数量不得超过设计规定,否则要更换钢筋或采取补救措施。
(6)压浆使用压浆泵从梁最高点开始。
为确保工程顺利进行,A公司在T梁预制场施工中投入了测量工、试验工、混凝土工、模板工、电工、起吊工、张拉工等技术工种。

问题:
1.分包工程在开工前A公司应该怎样履行哪些开工申请手续?
2.逐条判断T梁预剞施工组织要求的正确性,并改正错误之处。
3.B公司处理桩基变更的方式是否正确?如不正确,改正错误之处。
4.补充T梁预制施工中还需要的技术工种。

10

背景资料:
M施工企业承包了高速公路K合同段路基工程,该合同段主要是石方开挖和边坡防护工程,M施工企业将防护工程分包给了具有资质的N公司。
工程项目开工前,要先做好详细而充分的技术准备工作,包括工程项目资料交接,设计交桩及导线点复测,图纸复核,现场核对设计文件,为实施性施工组织设计和技术方案补充必要的现场调查资料,编制实施性施工组织设计与技术方案,按业主和上级机关要求及工程具体情况配备项目所需的技术标准、规范、规程及有关技术参考资料。
在初审、内部会审的基础上,由建设单位负责组织图纸综合会审工作。
石方开挖依据设计图纸,石方开挖采用爆破为主辅以机械或人工施工的方法进行。取土场距离既有线和居民区较远时,石方爆破作业以小型及台阶法松动爆破为主,边坡地段预留2~3m采用光面爆破。石方路堑的路床顶面标高必须符合设计图纸要求,高出部分辅以人工凿平。超挖部分按监理工程师批准的填料,回填并碾压密实稳固。
爆破施工包含如下工序:
①开凿作业面:清除危石、地表杂物和覆盖土层。
②钻孔:钻孔是爆破质量好坏的重要一环,严格按爆破设计的位置、方向、角度进行钻孔,先慢后快。钻孔过程中必须仔细操作,严防卡钻、欠钻、漏钻和错钻。钻孔结束后,封盖孔口或设立标志。
③布孔:根据设计要求放出开挖轮廓线和各炮孔孔位,标明孔号并予以编号,插木牌逐孔标明孔径、倾斜角方向及大小。
④装药:装药前必须检查孔位是否符合设计要求,孔内有无堵塞、孔壁是否有石块以及孔内有无积水。严格按设计的炸药品种、规格及数量进行装药。
⑤炮孔堵塞:炮孔堵塞长度大于最小抵抗线,堵塞材料采用2/3砂和1/3黏土堵塞。
⑥布设安全警戒岗:根据规范计算确定安全距离,布设安全警戒岗。
⑦爆破网路敷设:网路敷设前检验起爆器材的质量、数量、段别并编号、分类,严格按设计敷设网路敷设,严格遵守《爆破安全规程》中有关起爆方法的规定,网路经检查确认完好,起爆点设在安全地带。
⑧撤离非爆破人员:撤离施暴警戒区和飞石、振动影响区的人、畜等。
⑨起爆:网路检测无误,防护工程检查无误,各方警戒正常情况下在规定时间,指挥员即可命令起爆。
⑩解除警戒检查爆破效果:爆破完成间隔规定时间后,安全检查无误,即可解除警戒。对爆破效果进行全面检查,综合评定各项技术指标是否合理。
路基爆破施工过程中,因装药过程中出现意外,当场炸死2名工人、重伤3人,送医院后第二天,在医院重症监护室抢救无效死亡1人。事故发生后,项目部及时报告了事故发生单位概况、事故发生的时间、地点以及事故现场情况、事故已经造成或者可能造成的伤亡人数(包括下落不明的人数)和初步估计的直接经济损失。

问题:
1.施工技术准备的内容还包括哪些?
2.本项目参加图纸综合会审工作的单位有哪些?
3.补充布孔时木牌上还应标明的内容。
4.写出正确的爆破工序。
5.指出该事故等级。
6.事故报告还应包括哪些内容?
