2016年02月04日《公路工程》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

公路建设管理法规体系是梯型,分为(     )

A.一级五层次
B.二级二层次
C.二级五层次
D.五级五层次

A B C D
2

在土质路堑施工中,先沿路线纵向挖通道,然后沿横向坡面挖掘,以增加开挖面。该法适用于路线纵向长度和挖深都很大的路堑开挖,这种作业方法称作(     )。

A.单层横向全宽挖掘法
B.分层纵挖法
C.混合式挖掘法
D.通道纵挖法

A B C D
3

关于土石路堤施工技术要求,错误的是(     )

A.土石混合料中石料强度大于20MPa时,石块的最大粒径不得超过压实层厚的2/3
B.当土石混合料中石料含量超过70%时,土石路堤可采用倾填方法进行填筑和压实
C.当土石混合料中石料含量超过70%时,整平应采用大型推土机辅以人工按填石路堤的方法进行
D.当土石混合料中石料含量小于70%时,接近路堤设计标高时,需改用土方填筑

A B C D
4

涵洞按构造形式不同分类,除了箱涵、拱涵、盖板涵,还有(     )

A.暗涵
B.圆管涵
C.石板涵
D.钢筋混凝土涵

A B C D
5

钻孔灌注桩均匀性检测不宜采用(     )

A.钻芯取样法
B.超声波法
C.机械阻抗法
D.回弹仪法

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
6

土工格栅在软土处理中的作用包括(     )

A.格栅表面与土的摩擦作用
B.格栅孔眼对土的锁定作用
C.格栅肋的被动抗阻作用
D.纵向排水作用
E.横向排水作用

A B C D E
7

隧道洞内地下水位较高时,宜采用(     )处理

A.表面排水
B.设置截水沟
C.井点降水
D.设置急流槽
E.深井降水法

A B C D E
简答题(请根据背景资料,按要求作答)
8

某施工单位承接了某一级公路M合同段路面施工任务,起点桩号K16 000,终点桩号K37 300。路面面层为26cm厚C30水泥混凝土,采用滑模机械摊铺施工。施工单位根据施工现场的具体条件,通过方案比较后绘制了施工平面布置示意图如下:

图中拌和楼由物料贮存系统、搅拌主机和电气控制系统以及其他附属设施等组成。
由于路面较宽,面层在纵向分两次铺筑,施工单位按要求设置纵向施工缝,施工缝采用平缝加拉杆型。施工中,监理工程师发现个别拉杆松脱,个别拉杆漏插。
根据面层施工特点,施工单位配置了间歇式拌和楼、装运机械、铺摊设备、压实机械、轮式挖掘机、拉毛养护机械。

问题:
1.写出施工平面布置示意图中A区、B区的名称。
2.结合该路面施工方法,指出应在何时采用何种手段插入拉杆。
3.针对监理工程师发现的问题,施工单位应如何处理?
4.指出施工单位配置错误的机械,补充两种面层施工机械。

9

背景资料
某施工单位承接了西部某高速公路M合同段的施工任务。工程开工前,施工单位对施工图进行了初审、内部会审。在此基础上,建设单位组织设计、施工等单位共同对施工图进行了综合会审。各阶段会审的主要内容包括:施工图是否符合国家有关标准和经济政策的规定;建筑结构与安装工程的设备同管线的结合部位是否符合要求;安装工程各分项专业之间有无重大矛盾;图纸的份数及说明是否齐全、清楚、明确;图纸上标注的尺寸、坐标、标高及地上地下工程和公路交会点等有无遗漏和矛盾。路线K51 350~’K51 680为路堑段,地表上部覆盖薄层第四系残积土,其下为风化较严重的砂岩。边坡最大高度45.3m,分五级,每级设置4m宽的平台。边坡支护采用预应力锚固技术,下面四级边坡每级设置三排无粘结预应力锚索网格梁,网格梁锚索间距为4m。
施工单位拟定的预应力锚索施工工艺流程为:
施工准备→测量放样→工作平台搭设→钻孔→清孔→制作锚索→安装锚索→A →网格梁施工→张拉和锁定→B。
为验证锚索锚固力是否符合设计文件要求和指导施工,施工单位进行了锚固性能基本试验。张拉分预张拉和超张拉两阶段进行,并采用“双控法”控制。锚索锁定后,余露锚索采用电弧切割,并留5~10cm外露锚索。现场监理及时发现施工中的错误,并进行了纠正。
边坡支护施工完成后,质量检测机构对边坡支护质量进行了检测评定。其中实测项目经加权计算得93分,因网格梁外观缺陷扣1分,因分项工程施工原始记录部分不详扣2分。

问题
1.补充图纸会审的主要内容。
2.指出预应力锚索施工工艺流程中A、B代表的工序名称。
3.写出“双控法”的含义。
4.改正锚索锁定后施工单位的错误做法。
5.计算边坡支护分项工程评分值,并评定其质量等级。

10

背景资料
某施工单位承担的某双向4车道高速公路隧道,该隧道为单洞双向行驶长3200m,隧道最大埋深342m,净空宽度19. 64m,净空高度6.88m,净空面积为105. 16m2,设计车速l00km/h.工程于2008年7月1日开工。

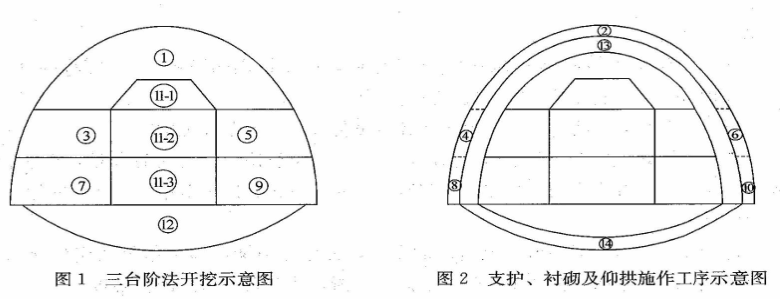

该地段地质条件复杂,勘探表明其围岩主要为弱风化硬质页岩,属Ⅳ~V级围岩,稳定性差。由于地下水发育,特别是断层地带岩石破碎,裂隙发育,为保证施工安全,施工单位在该隧道施工中采用了TSP法进行超前地质预报,并进行相关监控量测。根据该隧道的地质条件和开挖断面,施工单位在施工组织设计中拟采用三台阶法施工,左线隧道施工工序划分如图1、图2所示。
针对开挖时右侧固岩相对左侧围岩较弱的特点,施工单位按照“强支护、勤量测、紧衬砌”的原则组织上图各部位工序施工。隧道防水和排水应按照防、截、堵相结合的原则进行综合设计,使洞内、洞口与洞外构成完整的防水、排水系统。
施工单位根据交通运输部对隐患排查治理提出的“两项达标”、“四项严禁”、“五项制度”的总目标,开展了安全生产事故隐患排查治理活动,编制了安全专项方案和应急救援预案,落实工程项目安全生产主体责任和相关单位的安全管理责任,深入排查治理建设过程中的安全隐患。

问题
1.写出①一⑩、12-14正确的施工顺序,说明理由。
2.施工单位采用台阶法施工是否合理?说明理由。
3.更正背景中隧道防水和排水原则的错误之处。
4.写出两种本隧道除了背景中提到的超前地质预报方法之外,还可以采取的超前质预报方法。
5.背景资料中提及的“两项达标”总目标包括哪些内容?

剩余时间00:00:00
暂停
返回列表 下次再做 下载
答题卡 0 / 10
单选题每题1分 共5题
1 2 3 4 5
多选题每题2分 共2题
6 7
简答题每题20分 共3题
8 9 10
保存进度,下次继续
交卷
网络错误!2. 提交成功! 3.提交失败!
知道了
