您现在的位置:首页 > 二级建造师 > 考试题库

二级建造师考试题库

2013年二建建筑实务真题及解析

共 50 题 总分:120分 合格分数线:60分 考试时间:180分钟

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

悬挑空调板的受力钢筋应布置在板的( )

A.上部

B.中部

C.底部

D.端部

A B C D
2

关于建筑工程中常用水泥性能与技术要求的说法,正确的是( )

A.水泥的终凝时间是从水泥加水拌合至水泥浆开始失去可塑性所需的时间

B.六大常用水泥的初凝时间均不得短于45分钟

C.水泥的体积安定性不良是指水泥在凝结硬化过程中产生不均匀的体积变化

D.水泥中的碱含量太低更容易产生碱骨料反应

A B C D
3

一般情况下,钢筋混凝土梁是典型的受( )构件

A.拉

B.压

C.弯

D.扭

A B C D
4

基坑验槽应由( )组织

A.勘察单位项目负责人

B.设计单位项目负责人

C.施工单位项目负责人

D.总监理工程师

A B C D
5

关于钢筋加工的说法,正确的是( )

A.钢筋冷拉调直时,不能同时进行除锈

B . HRB400级钢筋采用冷拉调直时,伸长率允许最大值为4%

C.钢筋的切断口可以有马蹄形现象

D. HPB235级纵向受力钢筋末端应作180°弯钩

A B C D
6

下列焊接方式中,现场梁主筋不宜采用的是( )

A.闪光对焊

B.电渣压力焊

C.搭接焊

D.帮条焊

A B C D
7

关于吊顶工程的说法,正确的是( )

A.吊顶工程的木龙骨可不进行防火处理

B.吊顶检修口可不设附加吊杆

C.明龙骨装饰吸声板采用搁置法施工时,应有定位措施

D.安装双层石膏板时,面层板与基层板的接缝应对接

A B C D
8

单位工程施工组织设计应由( )主持编制

A.项目负责人

B.项目技术负责人

C.项目技术员

D.项目施工人员

A B C D
9

下列预应力混凝土管桩压桩施工顺序中,正确的是( )

A.先深后浅

B.先小后大

C.先短后长

D.自四周向中间进行

A B C D
10

某跨度为6m,设计强度为C30的钢筋混凝土梁,其同条件养护试件(150mm立方体)抗压强度如下表,可拆除该梁底模的最早时间是( )

A. 7d

B. 9d

C. 11d

D. 13d

A B C D
11

施工期间最高温度为25°C,砌筑用普通水泥砂浆拌成后最迟必须在( )内使用完毕

A. 1h

B. 2h

C. 3h

D. 4h

A B C D
12

建筑工程施工项目质量控制内容包括:①工序质量;②检验批质量;③分项工程质量;④分部工程质量;⑤单位工程质量。下列控制顺序中,正确的是( )

A.①②③④⑤

B.②①③⑤④

C.②①④③⑤

D.⑤④③②①

A B C D
13

钢结构连接施工中,高强度螺栓施工完毕,其外露丝扣一般应为( )扣

A. 1~2

B. 1 ~3

C. 2~3

D. 2~4

A B C D
14

施工现场所有的开关箱必须安装( )装置

A.防雷

B.接地保护

C.熔断器

D.漏电保护

A B C D
15

施工现场进行一级动火作业前,应由( )审批

A.安全监理工程师

B.企业安全管理部门

C.项目负责人

D.项目安全管理部门

A B C D
16

关于施工现场泥浆处置的说法,正确的是( )

A.可直接排入市政污水管网

B.可直接排入市政用水管网

C.可直接排入工地附近的城市景观河

D.可直接外运至指定地点

A B C D
17

关于施工现场泥浆处置的说法,正确的是( )

A.可直接排入市政污水管网

B.可直接排入市政用水管网

C.可直接排入工地附近的城市景观河

D.可直接外运至指定地点

A B C D
18

根据《建筑工程施工质量验收统一标准》(GB 50300),单位工程竣工验收应由( )组织

A.建设单位(项目)负责人

B.监理单位(项目)负责人

C.施工单位(项目)负责人

D.质量监督机构

A B C D
19

根据《建筑工程施工质量验收统一标准》(GB 50300),建筑工程质量验收的最小单元是( )

A.单位工程

B.分部工程

C.分项工程

D.检验批

A B C D
20

根据《建设工程项目管理规范》(GB/T 50326),分部分项工程实施前,应由( )向有关人员进行安全技术交底。

A.项目经理

B.项目技术负责人

C.企业安全负责人

D.企业技术负责人

A B C D
21

根据《混凝土结构工程施工质量验收规范》(GB 50204),预应力混凝土结构中,严禁使用( )

A.减水剂

B.膨胀剂

C.速凝剂

D.含氯化物的外加剂

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
22

关于砌体结构构造措施的说法,正确的是( )

A.砖墙的构造措施主要有:伸缩缝、沉降缝、圈梁

B.伸缩缝两侧结构基础可不分开

C.沉降缝两侧结构的基础可不分开

D.圈梁可以抵抗基础不均匀沉降引起墙体内产生的拉应力

E.圈梁可以增加房屋结构的整体性

A B C D E
23

混凝土的耐久性包括( )等指标

A.抗渗性

B.抗冻性

C.和易性

D.碳化

E.粘接性

A B C D E
24

关于土方开挖的说法,正确的有( )

A.基坑开挖可采用机械直接开挖至基底标高

B.基坑开挖方案应根据支护结构设计、降排水要求确定

C. 土方开挖前应先进行测量定位,设置好控制点

D.软土基坑必须分层均衡开挖

E.基坑开挖完成后应及时验槽,减少暴露时间

A B C D E
25

下列施工措施中,有利于大体积混凝土裂缝控制的是( )

A.选用低水化热的水泥

B.提高水灰比

C.提高混凝土的入模温度

D.及时对混凝土进行保温、保湿养护

E.采用二次抹面工艺

A B C D E
26

下列分部分项工程的专项方案中,必须进行专家论证的有( )

A.爬模工程

B.搭设高度8m的混凝土模板支撑工程

C.搭设高度25m的落地式钢管脚手架工程

D.搭设高度25m的悬挑式钢管脚手架工程

E.施工高度50m的建筑幕墙安装工程

A B C D E
27

基坑开挖完毕后,必须参加现场验槽并签署意见的单位有( )

A.质监站

B.监理(建设)单位

C.设计单位

D.勘察单位

E.施工单位

A B C D E
28

必须参加施工现场起重机械设备验收的单位有( )

A.建设单位

B.监理单位

C.总承包单位

D.出租单位

E.安装单位

A B C D E
29

下列费用中,属于直接费的有( )

A.人工费

B.材料费

C.施工机械使用费

D.规费

E.企业管理费

A B C D E
30

关于重要建筑屋面防水等级和设防要求的说法,正确的有( )

A.等级为Ⅰ级防水

B.等级为Ⅱ级防水

C.等级为Ⅲ级防水

D.采用一道设防

E.采用两道设防

A B C D E
31

根据《建筑装饰装修工程质量验收规范》(GB 50210),外墙金属窗工程必须进行的安全与功能检测项目有( )

A.硅酮结构胶相容性试验

B.抗风压性能

C.空气渗透性能

D.雨水渗漏性能

E.后置埋件现场拉拔试验

A B C D E
简答题(请根据背景资料,按要求作答)
32

某房屋建筑工程,建筑面积6000m2,钢筋混凝土独立基础,现浇钢筋混凝土框架结构。填充墙采用蒸压加气混凝土砌块砌筑。根据《建筑工程施工合同(示范文本)》 (GF—1999—0201)和《建设工程监理合同(示范文本)》(GF—2012—0202),建设单位分别与中标的施工总承包单位和监理单位签订了施工总承包合同和监理合同。

在合同履行过程中,发生了以下事件:

事件一:主体结构分部工程完成后,施工总承包单位向项目监理机构提交了该子分部工程验收申请报告和相关资料。监理工程师审核相关资料时,发现欠缺结构实体检验资料,提出了 “结构实体检验应在监理工程师旁站下,由施工单位项目经理组织实施” 的要求。

事件二:监理工程师巡视第四层填充墙砌筑施工现场时,发现加气混凝土砌块填充墙体直接从结构楼面开始砌筑,砌筑到梁底并间歇2d后立即将其补齐挤紧。

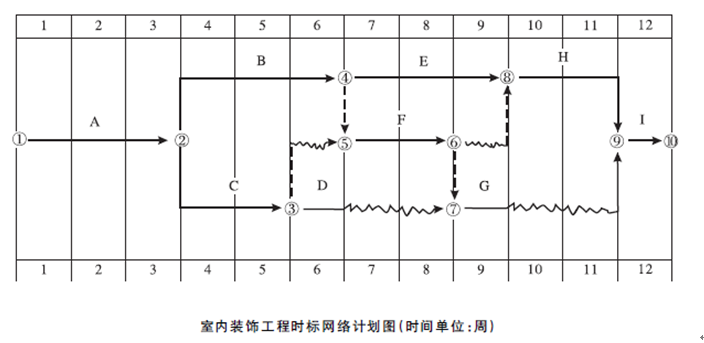

事件三:施工总承包单位按要求向项目监理机构提交了室内装饰工程的时标网络计划图(如下图所示),经批准后按此组织实施。

事件四:在室内装饰工程施工过程中,因合同约定由建设单位采购供应的某装饰材料交付时间延误,导致工程F的结束时间拖延14d。为此,施工总承包单位以建设单位 延误供应材料为由,向项目监理机构提出工期索赔14d的申请。

1.根据《混凝土结构工程施工质量验收规范》(GB 50204),指出事件一中监理工程师要求中的错误之处,并写出正确做法。

2.根据《砌体工程施工质量验收规范》(GB 50203),指出事件二中填充墙砌筑过程中的错误做法,并分别写出正确做法。

3.事件三中,室内装饰工程的工期为多少d?并写出该网络计划的关键线路(用节点表示)。

4.事件四中,施工总承包单位提出的工期索赔14d是否成立?说明理由。

33

某高校新建一栋办公楼和一栋实验楼,均为现浇钢筋混凝土框架结构。办公楼地下一层,地上十一层,建筑檐高48m;实验楼六层,建筑檐高22m。建设单位与某施工总承包单位签订了施工总承包合同。合同约定:(1)电梯安装工程由建设单位指定分包;(2)保温工程保修期限为10年。

施工过程中,发生了下列事件:

事件一:总承包单位上报的施工组织设计中,办公楼采用1台塔吊;在七层楼面设置有自制卸料平台;外架采用悬挑脚手架,从地上2层开始分三次到顶。实验楼采用1台物料提升机;外架采用落地式钢管脚手架。监理工程师按照《危险性较大的分部分项工程安全管理办法》(建质[2009] 87号)的规定,要求总承包单位编制与之相关的专项施工方案并上报。

事件二:实验楼物料提升机安装总高度26m,采用一组缆风绳锚固。与各楼层连接处搭设卸料通道,与相应的楼层连通后,仅在通道两侧设置了临边安全防护设施。地面进料口处仅设置安全防护门,且在相应位置挂设了安全警示标志牌。监理工程师认为安全设置不齐全,要求整改。

事件三:办公楼电梯安装工程早于装饰装修工程施工完,提前由总监理工程组织验收,总承包单位未参加。验收后电梯安装单位将电梯工程有关资料移交给建设单位。整体工程完成时,电梯安装单位已撤场,由建设单位组织,监理、设计、总承包单位参与进行了单位工程质量验收。

事件四:总承包单位在提交竣工验收报告的同时,还提交了《工程质量保修书》, 其中保温工程保修期按《民用建筑节能条例》的规定承诺保修5年。建设单位以《工程质量保修书》不合格为由拒绝接收。

1.事件一中,总承包单位必须单独编制哪些专项施工方案?

2.指出事件二中错误之处,并分别给出正确做法。

3.指出事件三中错误之处,并分别给出正确做法。

4.事件四中,总承包单位、建设单位做法是否合理?

34

某高校新建宿舍楼工程,地下一层,地上五层,钢筋混凝土框架结构。采用悬臂式钻孔灌注桩排桩作为基坑支护结构,施工总承包单位按规定在土方开挖过程中实施桩顶位移监测,并设定了检测预警值。

施工过程中,发生了如下事件:

事件一:项目经理安排安全员制作了安全警示标志牌,并设置于存在风险的重要位置。监理工程师在巡查施工现场时,发现仅设置了警告类标志,要求补充齐全其他类型 警示标志牌。

事件二: 土方开挖时,在支护桩顶设置了 900mm高的基坑临边安全防护栏杆;在紧靠栏杆的地面上堆放了砌块、钢筋等建筑材料。挖土过程中,发现支护桩顶向坑内发生的位移超过预警值,现场立即停止挖土作业,并在坑壁增设锚杆以控制桩顶位移。

事件三:在主体结构施工前,与主体结构施工密切相关的某国家标准发生了重大修改并开始实施,现场监理机构要求修改施工组织设计,重新审批后才能组织实施。

事件四:由于学校开学在即,建设单位要求施工总承包单位在完成室内装饰装修工程后立即进行室内环境质量验收,并邀请了具有相应检测资质的机构到现场进行检测,施工总承包单位对此做法提出异议。

1.事件一中,除了警告标志外,施工现场通常还应设置哪些类型的安全警示标志?

2.分别指出事件二中错误之处,并写出正确做法。针对该事件中的桩顶位移问题,还可以采取哪些应急措施?

3.除了事件三中国家标准发生重大修改的情况外,还有哪些情况发生后也需要修改施工组织设计并重新审批?

4.事件四中,施工总承包单位提出异议是否合理?并说明理由。根据《民用建筑工程室内环境污染控制规范》(GB 50235),室内环境污染物浓度检测应包括哪些检测项目?

35

某开发商投资新建一住宅小区工程,包括住宅楼五栋,以及小区市政管网和道路设施,总建筑面积24000m2。经公开招投标,某施工总承包单位中标,双方依据《建设工程施工合同(示范文本)》(GF-1999-0201)签订了施工承包合同。 施工总承包合同中约定的部分条款如下: (1)合同造价3600万元,除设计变更、钢筋与水泥价格变动及承包合同范围外的工作内容据实调整外,其他费用均不调整; (2)合同工期306天,自2012年3月1日起到2012年12月31日止,工期奖罚标准为2万元/天。

在合同履行工程中,发生了下列事件:

事件一:因钢筋价格上涨较大,建设单位与施工总承包单位签订了《关于钢筋价格调整的补充协议》,协议价款为60万元。

事件二:施工总承包单位进场后,建设单位将水电安装及住宅楼塑钢窗指定分包给A专业公司,并指示采用某品牌塑钢窗。A专业公司为保证工期,又将塑钢窗分包给B公司施工。

事件三:2012年3月22日,施工总承包单位在基础底板施工期间,因连续降雨发生了排水费用6万元,2012年4月5日,某批次国产钢筋常规检测合格,建设单位以保证工程质量为由,要求施工总承包单位还需对该批次钢筋进行化学成分分析,施工总承包单位委托具备资质的检测单位进行了检测,化学成分检测费8万元,检测结果合格。针对上述问题,施工总承包单位按索赔程序和时限要求,分别提出6万元排水费用、8万元检测费用的索赔。

事件四:工程竣工验收后,施工总承包单位于2012年12月28日向建设单位提交了施工验收报告,建设单位于2013年1月5日确认验收通过,并开始办理工程结算。

【问题】

1.《建设工程施工合同(示范文本)》GF-1999-0201由哪些部分组成?并说明事件一中《关于钢筋价格调整的补充协议》归属于合同的哪个部分?

2.指出事件二中发包行为的错误之处?并分别说明理由。

3.分别指出事件三中施工总承包单位的两项索赔是否成立?并说明理由。

4.指出本工程的竣工验收日期是哪一天?工程结算总价是多少万元?根据《建筑工程价款结算暂行办法》(财建〔2004〕369号),分别说明会所结算,住宅结算属于哪种结算方式?

剩余时间00:00:00
暂停
返回列表 下次再做 下载
答题卡 0 / 35
单选题每题1分 共21题
1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21
多选题每题2分 共10题
22 23 24 25 26 27 28 29 30 31
简答题每题20分 共4题
32 33 34 35
保存进度,下次继续
交卷
网络错误!2. 提交成功! 3.提交失败!
知道了
