2016年02月17日《公路工程》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

湿陷性黄土填筑路堤说法错误的是(     )

A.路床填料可使用老黄土
B.浸水路堤不得用黄土填筑
C.黄土路堤边坡应拍实,并应及时予以防护
D.路堤填料不得含有粒径大于100mm的块料

A B C D
2

桥梁两端两个桥台的侧墙或八字墙后端点之间的距离称为(     )

A.净跨径
B.总跨径
C.桥梁全长
D.计算跨径

A B C D
3

隧道洞身类型按隧道断面形状分为曲墙式、直墙式和(     )

A.环框式
B.柱式
C.连拱式
D.削竹式

A B C D
4

柱板式锚杆挡土墙墙后的土压力传递顺序,正确的是(     )

A.墙后的土压力→锚杆→挡土板
B.墙后的土压力→挡土板→锚杆
C.墙后的土压力→挡土板→肋柱→锚杆
D.墙后的土压力→肋柱→挡土板→锚杆

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
5

路基压实度的现场测定方法有(     )

A.重型击实法
B.灌砂法
C.表面振动压实仪法
D.环刀法
E.核子密度湿度仪法

A B C D E
6

根据《公路工程基本建设项目概算预算编制办法》,以各类工程的直接工程费之和作为基数计算费用的有(     )

A.雨期施工增加费
B.夜间施工增加费
C.高原地区施工增加费
D.施工辅助费
E.企业管理费

A B C D E
7

公路水运工程“平安工地”考核评价遵循“分级管理、属地负责”的原则,考核评价等级有(     )

A.优秀
B.一般
C.示范
D.达标
E.不达标

A B C D E
8

隧道光面爆破的主要标准有(     )

A.开挖轮廓成型规则,岩面平整
B.岩面上保存50%以上孔痕,且无明显的爆破裂缝
C.几乎不会对围岩造成扰动
D.大大减少超欠挖量
E.爆破后围岩壁上无危石

A B C D E
简答题(请根据背景资料,按要求作答)
9

背景资料:
某施工单位承接了平原区一段长56km的双向四车道新建高速公路路面施工。该高速公路设计车速为100km/h,全线均为填方路堤,平均填方高度1~2m。硬路肩宽3m,中央分隔带宽2m,单车道宽度3.75m,土路肩宽0.75m(采用M7.5浆砌片石加固)。路面面层采用AC16沥青混凝土,全线没有加宽与超高。行车道、硬路肩、路缘带均采用相同的路面结构尺寸,路面结构设计图如下图所示:

施工过程中发生了以下四个事件:
事件一:项目部对施工材料实行材料计划管理,在确定材料需用量计划时,材料采购人员对片石采购进行了充分调研,发现片石的虚方与实方比为1:0.8,即采购回来的1m3片石只能砌筑0.8m3M7.5浆砌实体。
事件二:稀浆封层的施工之前,施工单位进行了充分的备料,包括:乳化沥青、粗细集料、水、石粉和添加剂。稀浆封层混合料的乳化沥青的用量应通过查阅规范确定,稀浆封层混合料的加水量应根据施工摊铺和易性由现场经验确定。
事件三:沥青混凝土摊铺时,5号运料车在运输途中,受交通事故影响被堵,沥青拌和料运达摊铺现场时温度为125℃。现场施工员及时将该车料进行了摊铺和碾压。
事件四:当路面底基层施工完毕后,进行中央分隔带的开挖,先挖集水槽后挖纵向盲沟,一般采用人工开挖的方式。开挖的土料应及时运走以防止污染路面结构层。该工程采用清单计价,施工合同中的清单单价部分摘录如下表:

问题:
1.计算路基总宽度1(结果保留两位小数)。
2.针对加固路肩工程,材料采购人员应采购片石多少m3(结果保留两位小数)?
3.改正事件二中错误之处。
4.事件三中现场施工员的做法是否正确?说明理由。
5.计算该项目路面面层的合同造价(结果保留两位小数)。
6.写出材料成本控制时,如何进行材料用量的控制?

10

背景资料
某公路工程,合同工期6个月;A、B工作所用的材料由建设单位采购;合同价款采用以直接费为计算基础的全费用综合单价计价;施工期间若遇物价上涨,只对钢材、水泥和骨料的价格进行调整,调整依据为工程造价管理部门公布的材料价格指数。招标文件中工程量清单所列各项工作的估算工程量和施工单位的报价如表所示。

工作

A

B

C

D

E

F

G

估算工程量(m³)

2500

3000

4500

2200

2300

2500

2000

报价(元/m³)

100

150

120

180

100

150

200

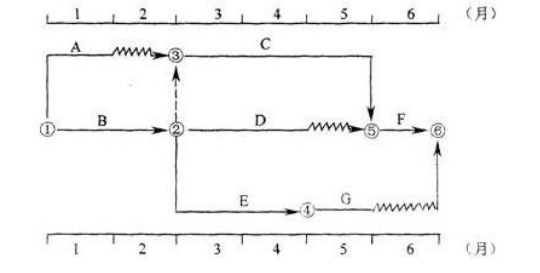

该工程的各项工作按最早开始时间安排,按月匀速施工,经总监理工程师批准的施工进度计划如图所示。

施工进度计划
施工过程中,发生如下事件:
事件1:施工单位有两台大型机械设备需要进场,施工单位提出应由建设单位支付其进场费,但建设单位不同意另行支付。
事件2:建没单位提供的材料运抵现场后,项目监理机构要求施工单位及时送检,但施工单位称:施工合同专用条款并未对此作出约定,因此,建设单位提供的材料,施工单位没有送检的义务,若一定要施工单位送检.则由建设单位支付材料检测费用。
事件3:当施工进行到第3个月末时,建设单位提出一项设计变更,使D工作的工程量增加2000m³.施工单位调整施工方案后,D工作持续时间延长1个月。从第4个月开始,D工作执行新的全费用综合单价。经测算,新单价中直接费为160元/m³,人工费为25元/m³;间接费中规费费率为20%,企业管理费综合费率为15%;利润率为5%,计税系数为3.41%。
事件4:由于施工机械故障,G工作的开始时间推迟了1个月。第6个月恰遇建筑材料价格大幅上涨,造成F、G工作的造价提高,造价管理部门公布的价格指数见表.施工单位随即向项目监理机构提出了调整F、G工作结算单价的要求。经测算,F、G工作的单价中,钢材、水泥和骨料的价格所占比例均分别为25%、35%和10%。
建筑材料价格指数

费用名称

基准月价格指数

结算月价格指数

钢材

105

130

水泥

110

140

骨料

100

120



问题:
1、指出该工程的关键线路。D工作的最早开始时间(ES)、最早结束时间(EF)、最迟开始时间(LS)、最迟结束时间(LF)以及自由时差(FF)。
2、事件1中,建设单位的做法是否正确?说明理由。
3、指出事件2中施二单位说法错误之处,分别说明理由。
4、事件4中,施工单位提出调整F和G工作单价的要求是否合理?说明理由。列式计算应调价工作的新单价。

剩余时间00:00:00
