2016年02月29日《公路工程》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

为使沥青面层与非沥青材料基层结合良好,在基层上浇洒的沥青薄层称为(     )

A.透层
B.粘层
C.封层
D.结合层

A B C D
2

交通监控系统进行交通控制的主要方法不包括(     )

A.主线控制
B.区域控制
C.匝道控制
D.支线控制

A B C D
3

预应力混凝土管道最低点应设置(     )

A.排水孔
B.排气孔
C.注浆孔
D.溢浆孔

A B C D
4

护栏按其刚度的不同,可分为(     )

A.柔性护栏、刚性护栏两种
B.普通护栏、加强护栏两种
C.柔性护栏、半刚性护栏和刚性护栏三种
D.柔性护栏、组合性护栏和刚性护栏三种

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
5

隧道洞内地下水位较高时,宜采用(     )处理

A.表面排水
B.设置截水沟
C.井点降水
D.设置急流槽
E.深井降水法

A B C D E
简答题(请根据背景资料,按要求作答)
6

某高速公路M合同段,路面采用沥青混凝土,路线长19.2km。该路地处平原地区,路基横断面以填方3~6m高的路堤为主,借方量大,借方的含石量40%~60%。地表层以黏土为主,其中K7 200~K9 800段,地表层土厚7~8m,土的天然含水量为40%~52%,地表无常年积水,孔隙比为1.2~1.32,属典型的软土地基。结合实际情况,经过设计、监理、施工三方论证,决定采用砂井进行软基处理,其施工工艺包括加料压密、桩管沉入、机具定位、拔管、整平原地面等。完工后,经实践证明效果良好。
在施工过程中,针对土石填筑工程,项目部根据作业内容选择了推土机、铲运机、羊足碾、布料机、压路机、洒水车、平地机和自卸汽车以及滑模摊铺机等机械设备。
在铺筑沥青混凝土路面面层时,因沥青混凝土摊铺机操作失误致使一工人受伤,并造成设备故障。事故发生后,项目部将受伤工人送医院治疗,并组织人员对设备进行了抢修,使当天铺筑工作顺利完成。

问题
1.本项目若采用抛石挤淤的方法处理软基,是否合理?说明理由。
2.根据背景材料所述,按施工的先后顺序列出砂井的施工工艺。
3.选择施工机械时,除了考虑作业内容外,还应考虑哪些因素?针对土石填筑施工,项目部所选择的机械是否妥当?说明理由。
4.项目部还应做哪些工作来处理该背景中的机械设备事故?

7

某高速公路上下行分离式隧道,洞口间距40m,左线长3216m,右线长3100m,隧道最大埋深500m.进出口为浅埋段,IV 级围岩,洞身地质条件复杂,地质报告指出,隧道穿越地层为三叠系底层,岩性主要为炭质泥岩、砂岩、泥岩砂岩互层,且有瓦斯设防段、涌水段和岩爆段,Ⅰ、Ⅱ、Ⅲ 级围岩大致各占1/3,节理裂隙发育,岩层十分破碎,且穿越一组背斜,在炭质泥岩及薄煤层中并存有瓦斯等有害气体,有瓦斯聚集涌出的可能,应对瓦斯重点设防,加强通风、瓦斯监测等工作。
考虑到该隧道地质情况与进度要求,所以该隧道应采用全断面开挖。同时针对该隧道采用的新奥法施工,提出了“少扰动、早喷锚、勤测量、紧封闭”的基本原则。
隧道施工过程中为防止发生塌方冒顶事故,项目部加强了施工监控量测,量测项目洞内外观察,锚杆或锚索内力及抗拔力、地表下沉、围岩体内位移、支护及衬砌内应力。
项目部还实行安全目标管理,采取了一系列措施,要求进入隧道施工现场的所有人员必须经过专门的安全知识教育,接受安全技术交底;电钻钻眼应检查把手胶套的绝缘是否良好,电钻工应戴棉纱手套,穿绝缘胶鞋;爆破作业人员不能着化纤服装,炸药和雷管分别装在带盖的容器内用汽车一起运送;隧道开挖及衬砌作业地段的照明电器电压为110~220V,同时加强瓦斯等有毒有害气体的防治,通风设施由专职安全员兼管。
在交通监控方面,隧道由监控分中心统一监控,监控中心设有完善的子系统,包括交通信号监控系统、视频监控系统、供配电监控系统、隧道照明控制系统、调度指令电话系统、有线广播系统等。

问题
1.补充本项目施工监控量测的必测项目,并指出隧道监控量测时出现冒顶塌方的危险信号(征兆)有哪些?
2.指出并改正项目部安全管理措施中的错误。
3.除背景资料中给出的监控子系统外,还应有哪些监控子系统?(至少列出三种)

8

某二级公路的主要工序如下表:


工作代号

工作名称

备注

A

施工准备



B

路基土石方开挖

其中部分石方需爆破施工

C

挡墙基坑开挖



D

涵洞施工



E

桥梁基础施工

钻孔灌注桩基础

F

上边坡防护工程施工

分5级,平均高40m

………

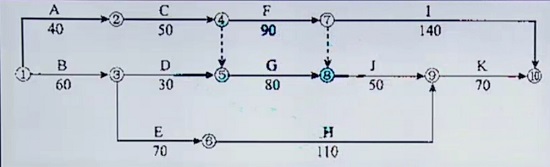

施工单位编制了如下网络计划:

施工中发生了如下事件:
事件1:由于施工单位设备故障,导致C工作中断4d。
事件2:由于百年一遇的冰雪灾害,导致D工作晚开工15d。
事件3:由于图纸晚到,导致E工作停工10d。
针对上述事件中的暂停施工,施工单位在合同规定时间内向监理提出了延期申请和费用索赔的要求。合同约定,成本损失费为人民币1.5万元/d,利润损失费为人民币0.2万元/d。


问题
1.计算图示网络工期,并指出关键线路。
2.针对背景中的网络计划,分别分析C、D、E工作工期索赔和费用索赔的合理性。
3.计算可索赔的费用。
4.结合背景,分析施工单位应编制哪些安全生产专项施工方案。

9

某施工单位承接了某隧道施工任务,该隧道为分离式双洞隧道,洞口间距50m,其中左线长3996m,进口里程桩号为ZK13 956,右线长4013m,进口里程桩号为YK13 952。
根据地质勘探报告,YK14 020—YK16 200段分布有冲刷煤屑、瓦斯包体和含水瓦斯包体岩层节理及裂隙发育。其中YK14 850—YK14 900段穿越背斜组成的复式褶皱带,为挤压强烈、地应力相对集中地段。
开工当年10月5日,该隧道右洞采用全断面法开挖至YK14 872处,二衬距撑子面68m。
10月6日,监理单位发现YK14 859—YK14 866段初期支护变形超限,立即书面通知施工单位停止掘进,10月13日,施工单位根据设计变更的要求对变形超限段进行了处理,10月20日,YK14 859—YK14 863段发生塌方,至10月23日,塌方段在拱顶部位形成高2-3m,宽2-3m,长3-4m的塌腔,施工单位立即会同监理,设计和业主对塌方段进行了现场确认及变更立项,由设计单位出具了变更设计图,为防止类似塌方事故,施工单位进一步加强了对塌方段的塌方预测。
10月27日8时,在未对瓦斯浓度进行检测的情况下,34名工人进入洞内开展塌方段及未塌方段的处理作业,作业采用的台车配备了普通配电箱和普通电源插座。10时起,由于风机出现故障,洞内停止通风,11时20分左右,右洞发生瓦斯爆炸,34名工人全部遇难。

问题:
1.根据地质条件,指出该隧道潜在的安全事故类型。
2.列举施工单位可采用的隧道塌方常用预测方法。
3.根据背景资料,简述对塌方段的处理措施。
4.指出施工单位的哪些错误做法可能导致了本次瓦斯爆炸事故。
5.依据现行的《条例生产安全事故报告和调查处理》,判断该事故等级

10

背景资料
某高速公路全长120km,设计行车速度100km/h,双向四车道。其中有一座分离式隧道,隧道左线起讫桩号为ZK2 815~ZK3 880,全长1065m;右线起讫桩号为YK2 840~YK3 750,全长910m。隧道最大埋深400m。
该地段穿越高地应力区,煤系地层,地质条件复杂,勘探表明其围岩主要为软岩,属V级围岩,稳定性差。为确保围岩的稳定和施工安全,施工单位在该遂道施工前进行安全风险评估,并在施工过程中进行监控量测。根据该隧道的地质条件和开挖断面,施工单位在施工组织设计中采用新奥法中三台阶法施工,左线隧道施工工序划分如图1、图2所示。

针对开挖时右侧围岩相对左侧围岩较弱的特点,施工单位拟按1→2→3→4→5→6→7→8→9→10→11→12→13→14顺序组织施工。施工过程中出现塌方,施工单位立即组织人员处理
隧道开挖过程中,在距离洞口50m处出现了瓦斯,经测得瓦斯浓度达到8.0%,施工单位及时加强通风,降低瓦斯浓度。
隧道施工实行安全责任目标管理,项目部决定由专职安全员对隧道的安全生产全面负责。爆破施工前.项目部招聘了6 名员工,并立即由专职安全员进行培训,考核合格后安排从事爆破作业。同时严格实行安全技术交底制度和上下班交接制度,严防安全事故的发生。

问题:
1、隧道工程安全风险评估分类?由谁负责?
2、新奥法除了背景中台阶法外,还有哪些方法?
3、给出③→⑩、12→14正确的施工顺序,说明理由。
4、在该隧道施工过程监控量测必测项目有哪些?
5、指出项目部在爆破施工安全管理方面的不当之处,并提出正确做法。
6、采取通风方式降低瓦斯浓度,请写出通风的方式有哪些?瓦斯隧道施工安全上有什么要求?
