某施工单位承接了一4×20m简支粱桥工程。桥梁采用扩大基础,墩身平均高10m.项目为单价合同,且全部钢筋由业主提供,其余材料由施工单位自采或自购。

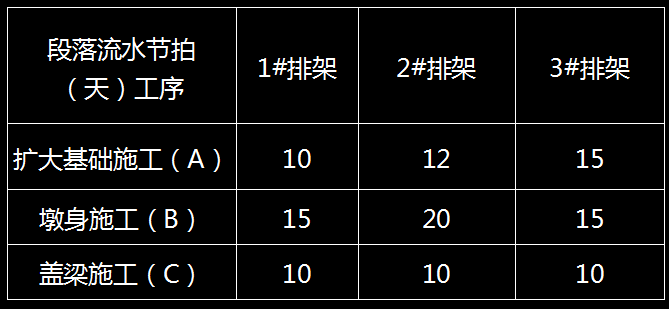

在离本工程不远的江边有丰富的砂源,经检验,砂的质量符合要求。采砂点位于一跨江大桥下游150m处,施工用砂均取自这里。项目部拟就1#~3#排架组织流水施工,各段流水节拍见下表:

(注:表中排架由基础、墩身和盖梁三部分组成)
根据施工组织和技术要求,基础施工完成后至少10天才能施工墩身。
施工期间,还发生了如下事件:
事件1:在桥梁基础开挖完成后,施工项目负责人组织施工人员、质检人员对槽基几何尺寸和标高这两项隐蔽工程进行了检查和验收,随即进入下一道工序。
事件2:施工单位准备开始墩身施工时,由于供应商的失误,将一批不合格的钢筋运到施工现场,致使墩身施工推迟了10天开始,承包商拟就此向业主提出工期和费用索赔。
