2016年03月10日《公路工程》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

开工预付款支付的条件有:一是承包人和发包人已签订了施工合同,二是(     )

A.承包人已提交了开工预付款保函
B.材料、设备符合规范要求并经监理工程师认可
C.承包人已出具材料、设备费用凭证或支付单据
D.承包人的施工队伍已进场

A B C D
2

水泥混凝土路面的横向施工缝设在缩缝处应采用(     )

A.设传力杆假缝型
B.设传力杆平缝型
C.不设传力杆假缝型
D.设拉杆企口缝型

A B C D
3

关于钢板桩围堰说法错误的是(     )

A.施打前,钢板桩的锁口应用止水材料捻缝,以防漏水
B.施打顺序按施工组织设计进行,一般由下游分两头向上游合龙
C.钢板桩可用锤击、振动、射水等方法下沉
D.接长的钢板桩,其相邻两钢板桩的接头位置应上下错开

A B C D
4

某公路施工企业在2013年的企业信用评价总得分为94分,该企业的信用等级为(     )级

A.AA
B.A
C.B
D.C

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
5

施工现场的室内配电线路包括(     )

A.绝缘导线和电缆的明敷设
B.绝缘导线和电缆的暗敷设
C.绝缘导线架空敷设
D.绝缘电缆埋地敷设
E.电缆线架空明敷设

A B C D E
6

根据《公路工程基本建设项目概算预算编制办法》,作为基数计算费用中不包含材料费的有(     )

A.沿海地区工程施工增加费
B.夜间施工增加费
C.高原地区施工增加费
D.行车干扰工程施工增加费
E.风沙地区施工增加费

A B C D E
简答题(请根据背景资料,按要求作答)
7

背景材料:
某高速公路特大桥为变截面预应力混凝土连续钢构桥,其桥跨布置为70m 4×120m 70m,主梁采用箱形截面,墩身为空心墩,墩高50〜75m,桥墩采用群粧基础,平均桩长约60m。施工单位为本桥配置了以下主要施工机械和设备:反循环钻机、混凝土高压泵、混凝土搅拌站、塔吊、载人电梯,悬臂式掘进机、架桥机、预应力张拉成套设备、爬模设备、钢模板、钢护筒、挂篮设备。
3号桥墩在施工到40m高度时,作业人员为了方便施工,自己拆除了部分安全防护设施。另有作业人员携带加工好的部分箍筋乘电梯到墩顶施工。

问题:
(1)患有哪些疾病的人员不适合在本桥墩作业?该桥墩的作业人员应配备哪些个人安全防护设施?
(2)指出3号墩作业人员的错误做法。

8

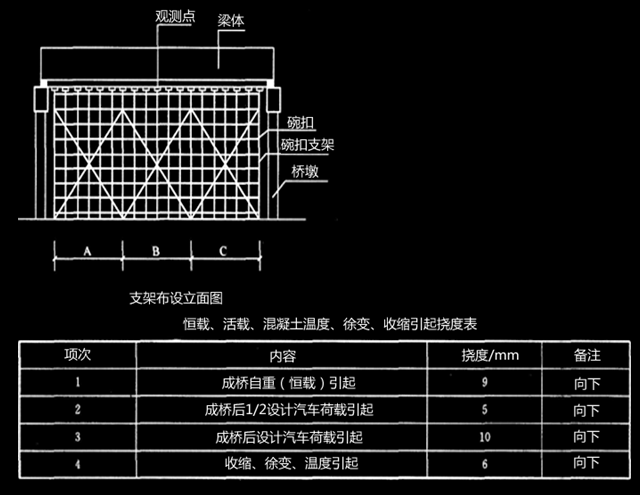

某跨度40m现浇预应力钢筋混凝土简支梁桥,采用后张法张拉预应力。施工单位采用碗扣式满堂支架施工(见下图),支架由钢管、扣件、型钢等组成,纵横梁采用电弧焊连接。支架为就近租赁,为保证支架安装质量,施工单位认真检查了扣件的外观质量。
为了保证支架的承载力以及消除支架和支架地基引起的塑性变形,对支架进行了堆沙袋预压,压重为梁自重的l.2倍(梁自重加施工荷载),并在跨中支架顶部设置了标高观测点。观测点预压前标高为185.756m,进行分级预压,100%预压荷载时观测点的标高为185.701m。预压稳定后进行了分级卸载,卸载后观测点的标高为l85.725m。
经计算,该桥达到了设置预拱度的条件,恒载、活载、混凝土温度、徐变、收缩引起挠度见下表,并按二次抛物线设置预拱度。跨中底板的设计标高为185.956m。
梁体浇筑后进行了预应力的张拉,然后拆除支架。为保证施工安全,拟定分三部分(A、B、C)(见下图),分批分次拆除支架。

问题
1.计算梁自重和施工荷载作用下的弹性变形。(保留小数点后三位)
2.计算该支架跨中需要设置的预拱度以及底板的立模标高。(保留小数点后三位)
3.排列A、B、C三部分合理的拆除顺序。
4.写出旧扣件外观质量可能存在的病害。
5.写出架设本桥支架所需要的特殊工种

9

背景资料:
A路桥公司承担一座8×30m的C40预应力混凝土简支T形梁桥的施工。桥位地质为较密实的土层且无地下水,基础采用人工挖孔灌注桩。由于工期较紧,A公司经业主和监理同意,将挖孔桩施工分包给某基础工程施工公司(B公司),双方签订了分包合同,合同中规定了双方在安全生产管理方面的权利和义务。B公司在桩基开挖工程中发现现场地质条件与设计图纸不符,B公司直接向监理单位提交了变更申请,要求加深桩基。
A公司利用桥台附近的一块空地布设混凝土搅拌站、钢筋加工房以及T梁预制场,采用后张法进行T梁预制。在预制施工中,A公司制订了严格的施工技术方案,现对部分施工要点摘录如下:
(1)台座上铺钢板底模,预制台座均按规定设置反拱。
(2)T梁的振捣以紧固安装在侧模上的附着式振动器为主,插入式振动器为辅。
(3)混凝土浇筑时,先浇肋板再浇翼缘。
(4)张拉时,按设计提供的应力控制千斤顶张拉油压,按理论伸长量进行校核,张拉到设计应力相应油表刻度时立即锚固。
(5)张拉过程中的断丝、滑丝数量不得超过设计规定,否则要更换钢筋或采取补救措施。
(6)压浆使用压浆泵从梁最高点开始。
为确保工程顺利进行,A公司在T梁预制场施工中投入了测量工、试验工、混凝土工、模板工、电工、起吊工、张拉工等技术工种。

问题:
1.分包工程在开工前A公司应该怎样履行哪些开工申请手续?
2.逐条判断T梁预制施工组织要求的正确性,并改正错误之处。
3.B公司处理桩基变更的方式是否正确?如不正确,改正错误之处。
4.补充T梁预制施工中还需要的技术工种。

10

背景资料
某高速公路全长120km,设计行车速度100km/h,双向四车道。其中有一座分离式隧道,隧道左线起讫桩号为ZK2 815~ZK3 880,全长1065m;右线起讫桩号为YK2 840~YK3 750,全长910m。隧道最大埋深400m。
该地段穿越高地应力区,煤系地层,地质条件复杂,勘探表明其围岩主要为软岩,属V级围岩,稳定性差。为确保围岩的稳定和施工安全,施工单位在该遂道施工前进行安全风险评估,并在施工过程中进行监控量测。根据该隧道的地质条件和开挖断面,施工单位在施工组织设计中采用新奥法中三台阶法施工,左线隧道施工工序划分如图1、图2所示。

针对开挖时右侧围岩相对左侧围岩较弱的特点,施工单位拟按1→2→3→4→5→6→7→8→9→10→11→12→13→14顺序组织施工。施工过程中出现塌方,施工单位立即组织人员处理
隧道开挖过程中,在距离洞口50m处出现了瓦斯,经测得瓦斯浓度达到8.0%,施工单位及时加强通风,降低瓦斯浓度。
隧道施工实行安全责任目标管理,项目部决定由专职安全员对隧道的安全生产全面负责。爆破施工前.项目部招聘了6 名员工,并立即由专职安全员进行培训,考核合格后安排从事爆破作业。同时严格实行安全技术交底制度和上下班交接制度,严防安全事故的发生。

问题:
1、隧道工程安全风险评估分类?由谁负责?
2、新奥法除了背景中台阶法外,还有哪些方法?
3、给出③→⑩、12→14正确的施工顺序,说明理由。
4、在该隧道施工过程监控量测必测项目有哪些?
5、指出项目部在爆破施工安全管理方面的不当之处,并提出正确做法。
6、采取通风方式降低瓦斯浓度,请写出通风的方式有哪些?瓦斯隧道施工安全上有什么要求?
