2016年02月02日《机电工程管理与实务》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

自动化仪表设备安装应遵循的程序是(     )

A. 先里后外,先低后高,先轻后重

B. 先外后里,先低后高,先重后轻

C. 先外后里,先高后低,先轻后重

D. 先里后外,先高后低,先重后轻

A B C D
2

观感质量验收时评价为差的检查点,应通过(     )等补救

A. 返修处理

B. 推倒重做

C. 拆除返工

D. 协商谅解

A B C D
3

每组垫铁的块数不宜超过(     )块

A. 3

B. 4

C. 5

D. 6

A B C D
4

锅炉安装完毕后要进行烘炉,烘炉目的是(      )

 A. 清除锅内的铁锈、油脂和污垢

B. 避免受热面结垢而影响传热

C. 使锅炉砖墙缓慢干燥,在使用时不致损裂

D. 防止受热面烧坏

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
5

锅炉水冷壁和省煤器使用的钢管有(     )

A. 优质碳素无缝钢管

B. 优质碳素焊接钢管

C. 优质碳素螺旋钢管

D. 中合金无缝钢管

E. 低合金无缝钢管

A B C D E
简答题(请根据背景资料,按要求作答)
6

背景

某施工单位承担一锅炉房4台蒸汽锅炉及配套设备的机电工程项目安装任务。其中,工作E与工作G共用一台吊车作业,但两工序不能同时或交叉进行施工。其他工作不使用。锅炉工程验收后,建设单位向公安消防监督机构提交工程消防验收申请,要求公安消防监督机构消防验收,由于项目部提交的资料不全,公安消防监督机构不受理。

1.施工单位项目部应如何安排吊车进入现场的时间?进场大型施工机械应达到什么要求?

2.该工程有哪些特种作业人员?

3.项目部应提交哪些资料,公安消防监督机构才受理?

4.列出施工现场消防管理的具体主要措施。

7

背景

某机电安装公司承建了一植物油厂的锅炉机电安装工程,为保证质量、加快进度、降低成本,该公司项目部组织有关技术人员进行施工方案设计,为了选择确定能保证焊接质量的焊接方法,已初选出电渣焊、埋弧焊、C0。气体保护焊、混合焊四个焊接方案。根据调查资料和本公司实践经验,已定出各评价要素的权重及方案的评分值,见下表。 施工中出现如下事件:

事件一:在施工中,因管子材料不能满足设计焊接要求,而停工7天并造成经济损失,安装公司向建设单位提出索赔。

事件二:安装公司在施工前,未向当地主管部门告知即施工,被监理公司责令停工。

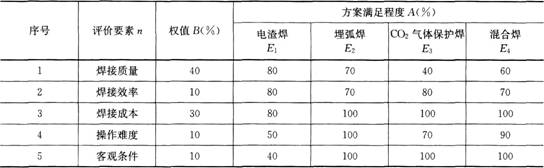

事件三:锅炉试运行中,由于技术方案不完善,在烘、煮炉不符合要求的前提下进行而未成功。 各评价要素的权重及方案的评分值



1.运用综合评价方法,选定最优的焊接方案。

2.在施工中,因管子材料不能满足设计焊接要求,而停工7天并造成经济损失,安装公司向建设单位提出索赔是否合理?说明理由。

3.该工程项目施工前,应由哪个单位向哪个部门申报方能施工?

4.该工程施工记录包括哪些内容?

5.锅炉试运行有哪些技术要求?

8

某东北管道加压泵站扩建,新增两台离心式增压泵。两台增压泵安装属该扩建工程的机械设备安装分部工程。泵安装前,班组领取了安装垫铁,未仔细检查,将其用于泵的安装。隐蔽前专检人员发现,有三组垫铁的规格和精度不符合要求,责成施工班组将此三组垫铁换为合格垫铁。在设备配管过程中,项目经理安排了4名持有压力管道焊条电弧焊合格证的焊工(已中断焊接工作165d)充实到配管作业中,加快了管线配管进度。经过80d的努力,机组于12月中旬顺利完成单机试运行。单机试运行结束后,项目经理安排人员完成了卸压、卸荷、管线复位、润滑油清洁度检查、更换了润滑油过滤器滤芯、整理试运行记录。随后项目经理安排相关人员进行竣工资料整理。整理完的施工记录资料有:设计变更单、定位放线记录、工程分项使用功能检测记录。项目部对竣工资料进行了初审,认为资料需补充完善。

1.垫铁错用的问题出在工序检验的哪些环节?该分部工程是否可以参加优良工程评定?说明理由。

2.说明项目经理安排4名焊工上岗符合规定的理由。

3.背景资料中,单机试运行结束后,还应及时完成哪些工作?

4.指出施工记录资料中的不完善部分。

9

某安装公司承接一商务楼(地上30层、地下2层)的电梯安装工程,工程有32层32站曳引式电梯8台,工期为90d,开工时间为3月18日,其中6台客梯需智能群控,2台消防电梯需在4月30日交付使用,并通过消防验收,在工程后期作为施工电梯使用。电梯井道的脚手架、机房及层门预留孔的安全技术措施由建筑公司实施。

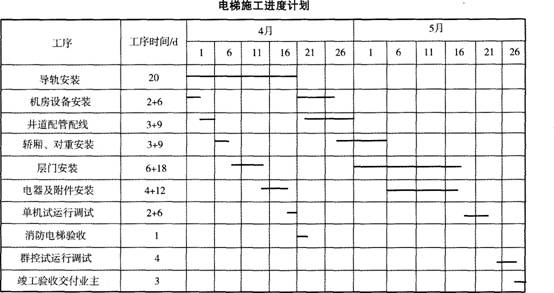

安装公司项目部进场后,将拟安装的电梯工程,书面告知了电梯安装工程所在地的特种设备安全监督部门,并按合同要求编制了电梯施工方案和电梯施工进度计划(见下表)。电梯安装前,项目部对机房的设备基础、井道的建筑结构进行检测,土建施工质量均符合电梯安装要求:曳引电动机、轿厢、层门等部件外观检查合格,并采用建筑塔式起重机及升降机将部件搬运到位。安装中,项目部重点关注了层门等部件的安全技术要求,消防电梯按施工进度计划完成,并验收合格。

施工进行到客梯单机试运行调试时,有一台客梯轿厢晃动厉害,经检查审核,导轨的安装精度没达到技术要求,安装人员对导轨重新校正固定,单机试运行合格,但导轨的校正固定,使单机试运行比原工序多用了3d,其后面的工序(群控试运行调试、竣工验收)均按工序时间实施,电梯安装工程比合同工期提前完工,交付业主。

1.电梯安装前,项目部应提供哪些安装资料?

2.项目部在机房、井道的检查中,应关注哪几项安全技术措施?

3.消防电梯从开工到验收合格用了多少天?电梯安装工程工期比合同工期提前了多少天?

4.影响导轨安装精度的因素有几个? 5.电梯完工后应向哪个机构申请消防验收?写出电梯层门的验收要求。

10

公司内部施工进度计划协调主要有哪几方面的工作?

公司内部施工进度计划协调主要有哪几方面的工作?
