2016年01月05日《建筑工程管理与实务》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

关于矿渣水泥主要特性的表述,不正确的是( )

A. 凝结硬化慢、早期强度低、后期强度增长较快

B. 干缩性较小

C. 水化热较小

D. 抗冻性差

A B C D
2

水准测量中,A点为后视点,B点为前视点,A点高程为ha,后视读数为a,前视读数为b,则B点 高程( )

A. ha—a+b

B. ha+a—b

C. a+b—ha

D. a—b—ha

A B C D
3

关于建筑地面检查的说法,正确的是( )

A. 防水隔离层应采用蓄水方法,蓄水深度最浅处不得小于20cm

B. 防水隔离层应采用淋水方法,淋水时间不得少于24h

C. 建筑地面的面层应采用泼水方法

D. 建筑地面的面层应采用蓄水方法

A B C D
4

结构可靠性包括的内容正确的是( )

A. 安全性、适用性、可靠度

B. 安全性、可靠性、耐久性

C. 安全性、适用性、耐久性

D. 适用性、耐久性、可靠度

A B C D
5

下列关于混凝土配合比的说法,叙述不正确的是( )

A. 混凝土配合比应根据原材料性能及对混凝土的技术要求,由具有资质的试验室进行计算

B. 混凝土配合比应采用体积比

C. 试配掺外加剂的混凝土时,检测条件应与施工条件相同

D. 混凝土配合比每盘混凝土试配量不应小于20L

A B C D
6

焊接时产生热裂纹的主要原因不包括( )

A. 焊缝布置不当

B. 焊接材料质量不好

C. 母材抗裂性能差

D. 焊接工艺参数选择不当

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
7

结构混凝土的强度等级必须符合设计要求。用于检查结构构件混凝土强度的试件,应在混凝土 的浇筑地点随机抽取。取样与试件留置应符合的规定包括( )

A. 每工作班拌制的同一配合比的混凝土不足100盘时,取样不得少于一次

B. 当一次连续浇筑超过1000m3时,同一配合比的混凝土每200m3取样不得少于一次

C. 每一楼层、同一配合比的混凝土,取样不得少于一次

D. 每次取样应至少留置一组标准养护试件,同条件养护试件的留置组数应根据实际需要确定

E. 每拌制100盘且不超过200m3同配合比的混凝土,取样不得少于一次

A B C D E
简答题(请根据背景资料,按要求作答)
8

背景:

由某企业承建的某多功能现代化商务综合大厦,地上46层,地下3层,全现浇钢筋混凝土框架一剪力墙结 构,主体结构采用泵送混凝土等新技术。

在工程施工中发生如下事件:

事件一:本工程地下水位较高,约为-0.5m,开挖范围位于淤泥质土体内,含水量大,施工必须事前采 取降水措施,因基坑围护是采用地下连续墙,具有较好的挡水和抗渗性能。结合实际情况,决定采用井 点降水并编制了降水施工方案。

事件二:该工程按全月规定的总工期计划,应于某年某月某日开始现场搅拌混凝土。因承包商的混凝土 搅拌设备迟迟不能运往工地,承包商决定使用商品混凝土,但被业主否决。而在承包合同中未明确规定 使用何种混凝土。承包商不得已,只有继续组织混凝土搅拌设备进场,由此导致施工现场停工,工期拖 延和费用增加。

事件三:根据地质勘察资料、上部结构形式、荷载和施工条件等情况,基础施工采用人工挖孔扩底灌注 桩与平板式筏形基础,板厚2m,桩基承台连同地下室的筏形基础同时展开施工。基础底板厚2m,桩基承 台厚1.8m,混凝土强度等级C40,抗渗等级P8。由于承台和筏板混凝土浇筑量大,在开始阶段施工中出 现了少许裂缝。为确保施工质量,项目部制定了以下控制裂缝的措施: (1)优先选用普通硅酸盐水泥拌制混凝土,并适当加入木质素磺酸钙减水剂。 (2)在保证混凝土设计强度等级的前提下,适当提高水灰比,减少水泥用量。 (3)降低混凝土的浇筑温度,控制混凝土内外温差在30℃以内。 (4)分层分块逐步浇筑,加强养护,及时对混凝土进行覆盖保温、保湿材料。 (5)预埋冷却管,通人循环水将混凝土内部降温。

事件四:在进行办公楼大厅顶盖模板支架预应力混凝土空心板现场浇筑施工时,发生模板支撑体系坍塌 事故,造成6人死亡、12人受伤。经有关部门调查,造成事故主要原因是模板支架搭设质量不符合要求。 事后,建设行政主管部门对该施工企业作了相应的行政处罚,公安机关依法对有关责任单位的涉案人员 追究刑事责任。

问题:

1.结合事件一说明井点降水施工方案的内容主要包括哪些?

2.对于事件二,承包商是否可以提出索赔要求?并说明理由。

3.请指出事件三中有哪些不妥之处,并说明理由。

4.结合事件四中模板支架搭设质量不符合要求的问题,模板在安装时应满足哪些妥全基本要求?

9

背景:

某施工单位承建了北方某医院门诊楼工程。钢筋混凝土筏板基础,地上结构为钢筋混凝 土框架结构,普通墙充填材料为普通混凝土小型空心砌块,部分功能性房间采用节能型加气混凝土砌块 (由建设单位采购)。

施工过程中发生了如下事件:

事件一:普通混凝土小型空心砌块墙体施工时,施工人员先将小砌块充分浇水湿润,再将砌块底面朝上 反砌于墙上;外墙转角处的临时间断处留直槎(按阴阳槎),并设拉结筋。监理工程师认为施工方法错 误,经整改后复工。

事件二:建设单位采购的墙体节能砌块经施工单位进场检验发现导热性能指标不符合设计要求。建设单 位以指标偏差不大为由,指令施工单位使用该批砌块,施工单位按此施工。在施工过程中,监理单位对 此事发出书面整改通知,并报告了当地建设主管部门,地方行政主管部门依法进行查处。

事件三:当地行政主管部门对施工单位违反施工规范的行为,在当地建筑市场诚信记录平台上进行了公 布,公布期限为6个月。公布后,当地行政主管部门结合施工单位提出的申请和较好的整改情况,决定将 公布期限调整为4个月。住房和城乡建设部在全国进行公布,公布期限也按4个月。

事件四:工程竣工后,出现屋顶漏水、墙面剥落等质量问题,经调查属施工质量问题,建设单位认为还 在保修期内,施工单位应免费修理,施工单位认为已通过竣工验收并移交,不予免费修理,建设单位另 请其他施工单位进行维修。

问题:

1.指出事件一中的不妥之处,并分别写出正确做法。

2.依据《民用建筑节能条例》,当地建设行政主管部门就事件二,应对建设、施工、监理单位如何处 罚?

3.事件三中,当地行政主管部门及国家住房和城乡建设部公布的诚信行为记录均为4个月期限的做法是 否妥当?说明理由。全国、省级不良诚信行为记录的公布期限规定各是多少?

4.事件四中,建设单位的说法是否正确?说明理由。建设单位可否另请第三方维修?说明理由。维修所发 生的费用应如何承担?

10

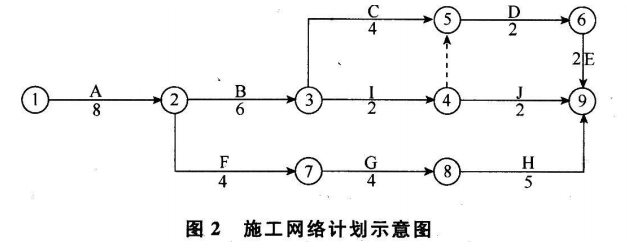

某公司(甲方)与某建筑公司(乙方)订立了基础施工合同,同时又与丙方订立了工程降水合同,基础施工 合同约定采用综合单价承包。该基础工程施工网络计划示意,如图2所示(单位:d)。

甲乙双方约定2013年6月15日开工。

在工程施工中发生了如下事件:

事件1:由于降水施工方(丙方)原因,致使工作J推迟了2 d。

事件2:2013年6月21日至6月22日,整个施工现场停电,造成停工2 d。

事件3:因设计变更,工作B土方工程量由300 m3增.至350 m3,工作持续时间增加1 d,该工作综合单价 为50元/米3。

1. 在不考虑事件1、2、3的情况下,说明该网络计划的关键线路,并指出由哪些工 作所组成。

2. 在不考虑事件1、2、3的情况下,该工程的总工期是多少天?

3. 乙方可以提出工期索赔要求的事件是哪些?请简述理由。

4. 工作B的结算价是多少?
