二级建造师考试题库

2016年01月03日《机电工程管理与实务》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

牌号为T2的工业纯铜,常用来做(     )

A. 电工器材

B. 电气开关

C. 油管

D. 电缆

A B C D
2

 具有挠性牵引件的输送设备包括(      )

A. 螺旋输送机

B. 滚柱输送机

C. 气力输送机

D. 带式输送机

A B C D
3

工程测量程序中,安装过程测量控制的紧前程序是(      )

A. 设置沉降观测点

B. 设置标高基准点

C. 设置纵横中心线

D. 建立测量控制网

A B C D
4

施工中,若利用已有建筑物做地锚时,应进行(     )

A. 稳定性验算

B. 强度验算

C. 刚性验算

D. 抗拉试验

A B C D
5

管道与设备作为一个系统进行液压试验时,当管道的试验压力等于或小于设备的试验压力时, 应按(     )进行试验

A. 管道的试验压力

B. 设备的试验压力

C. 管道的试验压力的1.15倍

D. 设备的设计压力的1.15倍

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
6

建筑消防设施的合格证明文件有(     )

A. 产品合格证

B. 认证证书

C. 检测报告

D. 使用说明书

E. 外壳防护等级证明

A B C D E
简答题(请根据背景资料,按要求作答)
7

]一、背景

某机电安装公司承担了某钢厂冷轧薄板连续退火炉工程中机电部分的安装施工任务,工程内容包括:厂 内附属设备、工艺管道安装和厂外燃气、原料系统管道安装施工。按设计要求,工艺管道焊缝进行射线 无损探伤检查。

该公司项目部明确各级各类人员的安全生产责任制,以加强项目的安全管理,组织编制管道焊接施工方 案。为了加强施工作业的安全,项目部组织进行了安全技术交底。施工过程中安装公司组织了与工程对 应的季节、专业和综合等安全检查,以保障施工过程安全。 施工过程中,发生了下列事件:

1.在系统管道安装施工中,由于厂外暂无电源供给。为加快施工进度,该公司自行采用自备电源组织了 施工。

2.厂内工艺管道焊接后经射线探伤发现,焊接合格率偏低。项目部组织人员按质量预控的施工因素进行 了分析。经查验,工艺文件已按程序审批,并进行了技术交底。但焊接记录中有部分焊材代用,部分焊 机不符合要求,焊缝外观检查有漏检。根据分析结果,找出了失控原因,经整改后焊接合格率得到了提 高。

1.安全技术交底制度应包括哪几个方面的内容?

2.安装公司组织的与工程对应的安全检查中,除背景指出的检查外还应有哪些?安全检查的重点是什么?

3.项目部擅自采用自备电源施工为什么是错误的?正确的做法是什么?

4.针对个别焊工的焊接合格率偏低状况,指出施工生产要素中哪些因素失控。

8

背景

南方工程公司以EPC方式中标某厂新建一套50万t/年催化装置。考虑到该项目的特殊性,该工程公司决定 采用邀请招标的方式进行安装分包。随后向具备承包条件的A、B、C三家承包单位发出投标邀请。A、B、 C三家承包单位均接受了邀请并在规定的时间、地点领取了招标文件。招标文件对催化装置的设计要求、 设计标准等基本内容都作了明确的规定。 招标工作内容确定为:成立招标工作小组;发出投标邀请书;编制招标文件;编制标底;发放招标文 件;招标答疑;组织现场踏勘;接收投标文件;开标;确定中标单位;评标;签订承发包合同;发出中 标通知书。为了把项目搞好,招标人根据项目要求的特殊性,主持了项目答疑会,对设计的技术要求作 了进一步的解释说明,B/C单位如期参加了这次答疑会并形成纪要,由与会单位签收纪要。在投标截止日 期前10天,招标人书面通知各投标单位,由于某种原因,决定将土建基础工程从原招标范围内删除。 接下来三家投标单位都按规定时间提交了投标文件。投标单位A在送出投标文件后发现由于对招标文件的 技术要求理解错误造成了报价估算有较严重的失误,遂赶在投标截止时间前10分钟向招标人递交了一份书面声明,要求撤回已提交的投标文件。由于投标单位A已撤回投标文件,在剩下的B、C两家投标单位 中,通过评标委员会专家的综合评价,最终选择了B投标单位为中标单位。

1.投标单位A提出的撤回投标文件的要求是否合理?

2.从所介绍的背景资料来看,在该项目的招投标过程中哪些方面不符合《招标投标法》的有关规定?

3.答疑会的纪要签收是否合理?

4.简述编制投标文件的注意要点。

5.施工环境必须符合哪些要求?

9

选择监控设备产品应考虑哪几个技术因素?

选择监控设备产品应考虑哪几个技术因素?

10

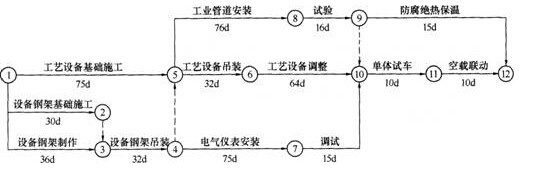

 背景资料: 某工业项目建设单位通过招标与施工单位签订了施工合同,主要内容包括设备基础、设备钢架(多层)、 工艺设备、工业管道和电气仪表安装等。 工程开工前,施工单位按合同约定向建设单位提交了施工进度计划,如下图所示。

上述施工进度计划中,设备钢架吊装和工艺设备吊装两项工作共用一台塔式起重机(以下简称塔机),其 他工作不使用塔机。经建设单位审核确认,施工单位按该进度计划进场组织施工。

在施工过程中,由于建设单位要求变更设计图纸,致使设备钢架制作工作停工10d(其他工作持续时间不 变),建设单位及时向施工单位发出通知,要求施工单位塔机按原计划进场,调整进度计划,保证该项目 按原计划工期完工。 施工单位采取措施将工艺设备调整工作的持续时间压缩3d,得到建设单位同意。施工单位提出的费用补 偿要求如下,但建设单位没有全部认可。

(1)工艺设备调整工作压缩3d,增加赶工费10000元。 (2)塔机闲置10d损失费:1600元/d(含运行费300元/d)×10d=16000元。 (3)设备钢架制作工作停工110d造成其他有关机械闲置、人员窝工等综合损失费15000元。

1.按节点代号表示施工进度计划的关键线路。该计划的总工期是多少d?

2.施工单位按原计划安排塔机在工程开工后最早投入使用的时间是第几天?按原计划设备钢架吊装与工 艺设备吊装工作能否连续作业?说明理由。

3.说明施工单位调整方案后能保证原计划工期不变的理由。

4.施工单位提出的3项费用补偿要求是否合理?计算建设单位应补偿施工单位的总费用。
