您现在的位置:首页 > 二级建造师 > 考试题库

二级建造师考试题库

2016年01月13日《建筑工程管理与实务》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

下列构件中,不属于点支承玻璃幕墙组件的是( )

A.玻璃面板

B.支承结构

C.点支承装置

D.玻璃肋

A B C D
2

饰面板(砖)工程不需进行验收的隐蔽工程项目是( )

A.预埋件

B.连接节点

C.抹灰层

D.防水层

A B C D
3

单位工程质量验收合格后,( )应在规定时间内,将工程竣工验收报告和有关文件,报建 设行政管理部门备案

A.施工单位

B.建设单位

C.设计单位

D.监理单位

A B C D
4

在建工程及临时用房中,不需配置灭火器的场所是( )

A.厨房操作间

B.锅炉房

C.办公用房

D.卫生间

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
5

既有结构的适用性评定有( )

A.裂缝

B.变形

C.位移

D.振动

E.疲劳破坏

A B C D E
6

下列关于混凝土工程施工缝的留置位置,符合要求的有( )

A.柱、墙水平施工缝可留设在基础、楼层结构顶面

B.柱、墙水平施工缝可留设在楼层结构底面

C.特殊结构部位不得留设水平或垂直施工缝

D.楼梯梯段施工缝宜设置在梯段板跨度端部的1/2范围内

E.墙的垂直施工缝可留设在纵横交接处

A B C D E
简答题(请根据背景资料,按要求作答)
7

【背景资料】

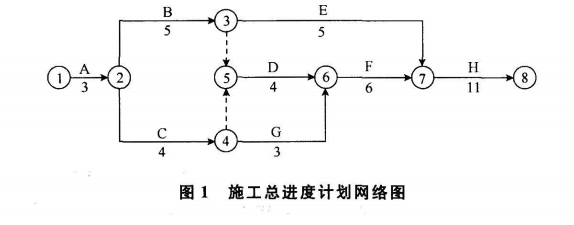

某办公楼工程,地下1层,地上10层。现浇钢筋混凝土框架结构,预应力管桩基础。建设单位与施工总承 包单位签订了施工总承包合同,合同工期为29个月。按合同约定,施工总承包单位将预应力管桩工程分 包给了符合资质要求的专业分包单位。 施工总承包单位提交的施工总进度计划如图1所示(时间单位:月),该计划通过了监理工程师的审查和确 认。

合同履行过程中,发生了如下事件:

事件1:专业分包单位将管桩专项施工方案报送监理工程师审批,遭到监理工程师拒绝。在桩基施工过程 中,由于专业分包单位没有按设计图纸要求对管桩进行封底施工,监理工程师向施工总承包单位下达了 停工令,施工总承包单位认为监理工程师应直接向专业分包单位下达停工令,拒绝签收停工令。

事件2:在工程施工进行到第7个月时,因建设单位提出设计变更,导致工作G停止施工1个月。由于建设 单位要求按期完工,施工总承包单位据此向监理工程师提出赶工费索赔。 根据合同约定,赶工费标准为18万元/月。

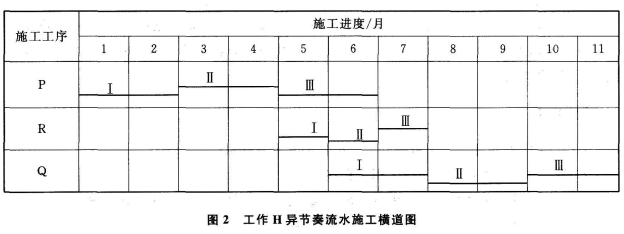

事件3:在工作H开始前,为了缩短工期,施工总承包单位将原施工方案中工作H的异节奏流水施工调整为 成倍节拍流水施工。原施工方案中工作H异节奏流水施工横道图见图2(时间单位:月)。

1.施工总承包单位计划工期能否满足合同工期要求?为保证工程进度目标,施工总 承包单位应重点控制哪条施工线路?

2.事件1中,监理工程师及施工总承包单位的做法是否妥当?分别说明理由。

3.事件2中,施工总承包单位可索赔的赶工费为多少万元?说明理由。

4.事件3中,流水施工调整后,工作H相邻工序的流水步距为多少个月?工期可缩短 多少个月?按照图2的横道图格式绘制调整后工作H的施工横道图。

8

背景:

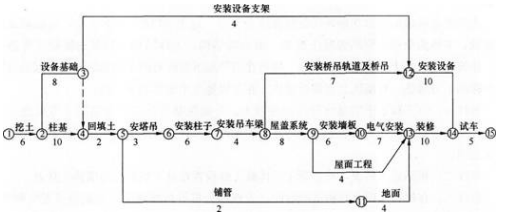

某工贸集团决定新建一机械制造厂,通过招标方式与市建工集团安装公司签订了工程施工合同。因该安 装公司没有能力完成土建工程施工,经业主同意,将基础工程、屋面工程和装修工程分包给了市建工集 团华建公司。开工日期为2001年5月18日,合同工期67d。施工单位按时提交了单位工程施工组织设计, 并得到了业主的批准。其中,工程施工的网络进度计划如下图所示。

该工程施工过程中发生了以下几项事件:

事件一:土方开挖过程中,钎探之后,华建公司发现局部有松土坑,但设计文件和勘察资料中均未说 明。根据勘察设计部门提出的并经监理工程师批准的地基处理方案进行处理,使工程费用增加3万元,土 方开挖时间延长2d,增加人工10个工日,人工窝工24个工日。华建公司根据监理工程师签认的地基局部 处理增加工作量,及时向业主提出增加合同外工作量费用和延长工期2d的索赔要求。

事件二:2001年6月15日,在进行柱子吊装作业时,由于控制大臂连接销轴的止推板安装违反安装工艺要 求,致使止推板失去作用,起重大臂突然折断,将现场信号工王某砸伤。经事故调查,该单位对大型机 械设备长时间疏于管理,没有建立完整的技术资料档案,也没有向有关部门申请进行技术检验,致使该 机械长期处于失控状态。止推板失去作用,造成销轴在工作中受轴向力影响而逐渐窜出,上、下弦杆各 有一节点所承受的扭矩超过强度极限而折断。作业人员擅自变更原设计要求,将本应形体锁合的固定方 法改变为粘结锁合方式,且又未认真履行监督检查职责,造成这种错误固定方式得不到及时纠正。

事件三:设备安装阶段,按照合同约定,业主负责购买的设备应于6月24日进场,25日开始安装。但因运 输问题,推迟到6月28日才进场,造成安装时间推迟4d,人工窝工28个工日。施工单位及时提出增加工期 4d并补偿相应费用的要求。

问题:

1.华建公司向业主提出索赔要求是否妥当?为什么?

2.针对事一和事件三,华建公司和安装公司的索赔要求是否成立?为什么?

3.如果工程所在地人工费标准为150元/工日,应由业主给予补偿的窝工人工费标准为120元/工日,其 余不予补偿。计算施工单位应得到的费用补偿为多少?

4.请简要分析事件二中发生安全事故的原因。

9

背景资料

某大学城工程,包括结构形式与建筑规模一致的四栋单体建筑,每栋建筑面积为21000㎡,地下2层,地 上18层,层高4.2m,钢筋混凝土框架.剪力墙结构。A施工单位与建设单位签订了施工总承包合同。合 同约定:除主体结构外的其他分部(分项)工程施工,总承包单位可以自行依法分包;建设单位负责供应 油漆等部分材料。

合同履行过程中,发生了以下事件:

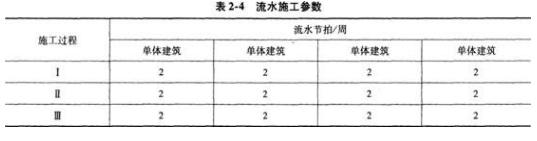

事件1:A施工单位拟对四栋单体建筑的某分项工程组织流水施工,其流水施工参数见表2-4。

其中:施工顺序I→Ⅱ→Ⅲ;施工过程Ⅱ与施工过程Ⅲ之间存在工艺间隔时间1周。

事件2:由于工期较紧,A施工单位将其中两栋单体建筑的室内精装修和幕墙工程分包给具备相应资质的B 施工单位。B施工单位经A施工单位同意后,将其承包范围内的幕墙工程分包给具备相应资质的C施工单位 组织施工,油漆劳务作业分包给具备相应资质的D施工单位组织施工。

事件3:油漆作业完成后,发现油漆成膜存在质量问题,经鉴定,原因是油漆材质不合格。B施工单位就 由此造成的返工损失向A施工单位提出索赔。A施工单位以油漆属于建设单位供应为由,认为8施工单位应 直接向建设单位提出索赔。 B施工单位直接向建设单位提出索赔,建设单位认为油漆在进场时已由A施工单位进行了质量验证并办理 接收手续,其对油漆材料的质量责任已经完成,因油漆不合格而返工的损失应由A施工单位承担,建设单 位拒绝受理该索赔。

问题

1.事件1中,最适宜采用何种流水施工组织形式?除此之外,流水施工通常还有哪些基本组织形式?

2.绘制事件1中流水施工进度计划横道图,并计算其流水施工工期。

3.分别判断事件2中A施工单位、B施工单位、C施工单位、D施工单位之间的分包行为是否合法,并逐一 说明理由。

4.分别指出事件3中的错误之处,并说明理由。

10

【背景资料】

某办公楼工程,建筑面积82000m2,地下3层,地上20层,钢筋混凝土框架一剪力墙结构,距邻近6层住宅 楼7m。地基土层为粉质黏土和粉细砂,地下水为潜水,地下水位-9.5m,自然地面-0.5m。基础为筏板 基础,埋深14.5m,基础底板混凝土厚1500mm,水泥采用普通硅酸盐水泥,采取整体连续分层浇筑方式 施工。基坑支护工程委托有资质的专业单位施工,降排的地下水用于现场机具、设备清洗。主体结构选 择有相应资质的A劳务公司作为劳务分包,并签订了劳务分包合同。

合同履行过程中,发生了下列事件:

事件1:基坑支护工程专业施工单位提出了基坑支护降水采用“排桩+锚杆+降水井”方案,施工总承包单 位要求基坑支护降水方案进行比选后确定。

事件2:底板混凝土施工中,混凝土浇筑从高处开始,沿短边方向自一端向另一端进行,在混凝土浇筑完 12h内对混凝土表面进行保温保湿养护,养护持续7d。养护至72h时,测温显示混凝土内部温度70℃,混 凝土表面温度35℃。

事件3:结构施工到10层时,工期严重滞后。为保证工期,A劳务公司将部分工程分包给另一家有相应资 质的B劳务公司,B劳务公司进场工人100人。因场地狭小,B劳务公司将工人安排在本工程地下室居住。 工人上岗前,项目部安全员向施工作业班组进行了安全技术交底,双方签字确认。

1.事件1中,适用于本工程的基坑支护降水方案还有哪些?

2.降排的地下水还可用于施工现场哪些方面?

3.指出事件2中底板大体积混凝土浇筑及养护的不妥之处,并说明正确做法。

4. 指出事件3中的不妥之处,并分别说明理由。
