2016年01月14日《建筑工程管理与实务》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

衡量各种建筑材料热工性能的主要指标是( )

A.传热系数

B.导热系数

C.遮阳系数

D.可见光透射比

A B C D
2

根据《建筑工程施工质量验收统一标准》(GB 50300),关于单位(子单位)工程质量验收合格应 符合的规定的表述,不正确的是( )

A.单位(子单位)工程所含分部(子分部)工程的质量均应验收合格

B.质量控制资料应完整

C.地基与基础、主体结构和设备安装等工程有关安全及功能的检验和抽样检测结果应符合有关规定

D.主要功能项目的抽查结果应符合相关专业质量验收规范的规定

A B C D
3

根据《建筑地基基础工程施工质量验收规范》(GB50202),静力压桩在压桩过程中应检查压 力、桩垂直度、接桩问歇时间、桩的连接质量及压入深度,重要工程应对电焊接桩的接头做( )的 探伤检查。

A.5%

B.10%

C.15%

D.20%

A B C D
4

抗渗混凝土试件每组( )块

A.3

B.5

C.4

D.6

A B C D
5

关于外用电梯安全控制的说法,正确的是( )

A.外用电梯由有相应资质的专业队伍安装完成后经监理验收合格即可投入使用

B.外用电梯底笼周围2.5m范围内必须设置牢固的防护栏杆

C.外用电梯与各层站、过桥和运输通道进出口处应设常开型防护门

D.七级大风天气时,在项目检查合格的情况下使用外用电梯

A B C D
6

民用建筑工程验收时,进行了样板间室内环境污染物浓度检测且检测结果合格,抽检数量可减 半,但最少应检测( )问

A.2

B.3

C.4

D.6

A B C D
简答题(请根据背景资料,按要求作答)
7

背景资料

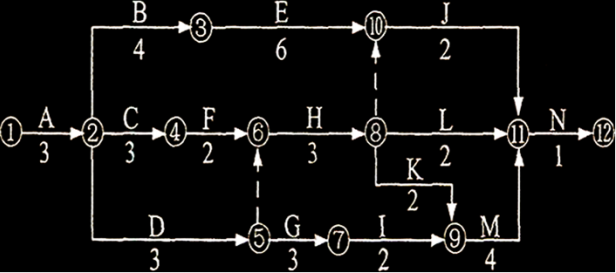

某办公楼工程,建筑面积18500m 2,现浇钢筋混凝土框架结构,筏板基础。该工程位于市中心,场地狭 小,开挖土方需外运至指定地点。建设单位通过公开招标方式选定了施工总承包单位和监理单位,并按 规定签订了施工总承包合同和监理委托合同。施工总承包单位进场后按合同要求提交了施工总进度计 划,如图所示(时间单位:月),并经过监理工程师审查和确认。

合同履行过程中,发生了下列事件:

事件一:基础工程施工完成后,在施工总承包单位自检合格、总监理工程师签署“质量控制资料符合要 求”的审查意见基础上,施工总承包单位项目经理组织施工单位质量部门负责人、总监理工程师进行了 分部工程验收。

事件二:当施工进行到第5个月时,因建设单位设计变更导致工作B延期2个月,造成施工总承包单位施工 机械停工损失费13000元和施工机械操作人员窝工费2000元。施工总承包单位提出一项工期索赔和两项费 用索赔。

问题

1.施工总承包单位提交的施工总进度计划的工期是多少个月?指出该工程总进度计划的关键线路(以节点 编号表示)。

2.根据《建筑工程施工质量验收统一标准》( GB 50300),事件一中,施工总承包单位项目经理组织基础 工程验收是否妥当?说明理由。本工程地基基础分部工程验收还应包括哪些人员?

3.事件二中,施工总承包单位的三项索赔是否成立?并分别说明理由。

8

背景:

某开发公司投资兴建住宅楼工程,建筑面积12000m 2,框架结构。经公开招投标,甲施工单位中标。双方 根据《建设工程施工合同(示范文本)》GF-2013-0201签订了施工承包合同,合同工期10个月。在专用条 款中双方约定,钢筋、混凝土工程量在±10%以内时按照工程量清单单价结算,超出或减少幅度大于5% 时,按照工程量清单单价的1.10倍结算。

在合同履行过程中,发生了如下事件:

事件一:甲施工单位将内部测算的部分费用发至项目经理部,其中人工费320万元,材料费1200万元,机 械使用费170万元,施工措施费110万元,企业管理费82万元,规费94万元和税金69万元。

事件二:由于开发公司原因,导致C工作停工8d(该工作位于关键线路上),专业分包单位当即就停工造 成的损失向甲施工单位递交索赔报告,索赔误工损失8万元和工期损失8d。甲施工单位认为该停工的责任 是开发公司承担的,专业分包单位应该直接向开发公司提出索赔,拒收专业分包的索赔报告。

事件三:开发公司指定分包的施工现场管理混乱,产生大量安全隐患,开发公司责令甲施工单位加强管 理并提出了整改意见。甲施工单位认为指定分包工程施工安全管理属于专业分包单位责任,非总包单位 的责任范围

事件四:C工作施工完毕并通过验收,专业分包单位向建设单位上报C工作施工档案,开发公司通知甲施 工单位接收。甲施工单位认为C工作属于开发公司指定专业分包项目,其工程档案应直接上报建设单位。

问题:

1.计算事件一中项目的直接成本是多少万元?

2.事件二中,甲施工单位的做法是否正确?说明理由。专业分包可以获得索赔金额和天数各是多少?

3.事件三中,甲施工单位的做法是否正确?说明理由。

4.事件四中,甲施工单位的做法是否妥当?说明理由

9

背景资料

某新建办公大楼的招标文件写明:承包范围是土建工程、水电及设备安装工程、装饰装修工程:采用固 定总价方式投标,风险范围内价格不作调整,但中央空调设备暂按120万元报价;质量标准为合格,并要 求创省优质工程奖,但未写明奖罚标准;合同采用《建设工程施工合同(示范文本)》(GF—2013—020 1)。 某施工单位以3260万元中标后,与发包方按招标文件和中标人的投标文件签订了合同。合同中还写明: 发包方在应付款中扣留合同额5%,即163万元作为质量履约保证金,若工程达不到国家质量验收标准,该 质量履约保证金不再返还;逾期竣工违约金每天1万元;暂估价设备经发承包双方认质认价后,由承包人 采购。

合同履行过程中发生了如下事件:

事件1:主体结构施工过程中发生了多次设计变更,承包人在编制的竣工结算书中提出设计变更实际增加 费用共计70万元,但发包方不同意该设计变更增加费。

事件2:中央空调设备经比选后,承包方按照发包方确认的价格与设备供应商签订了80万元采购合同。在 竣工结算时,承包方按投标报价120万元编制结算书,而发包方只同意按实际采购价80万元进行结算。双 方为此发生争议。

事件3:办公楼工程经四方竣工验收质量为合格,但未获得省优质工程奖。发包方要求没收163万元质量 保证金,承包人表示反对。

事件4:办公楼工程实际竣工日期比合同工期拖延了10d,发包人要求承包人承担违约金10万元。承包人 认为工期拖延是设计变更造成的,工期应顺延,并拒绝支付违约金。

问题

1.发包人不同意支付因设计变更而实际增加的费用70万元是否合理?说明理由。

2.中央空调设备在结算时应以投标价120万元,还是以实际采购价80万元为准?说明理由。

3.发包人以工程未获省优质工程奖为由没收163万元质量履约保证金是否合理?说明理由。

4.承包人拒绝承担逾期竣工违约责任的观点是否成立?说明理由。

10

背景资料

某装饰公司承接了寒冷地区某商场的室内外装饰工程。其中,室内地面采用地面砖镶贴,吊顶工程部分 采用木龙骨,室外部分墙面为铝板幕墙,采用进口硅酮结构密封胶、铝塑复合板,其余外墙为加气混凝 土外镶贴陶瓷砖。

施工过程中,发生如下事件:

事件1:因木龙骨为建设单位提供材料,施工单位未对木龙骨进行检验和处理就用到工程上。施工单位对 新进场外墙陶瓷砖和内墙砖的吸水率进行了复试,对铝塑复合板核对了产品质量证明文件。

事件2:在送待检时,为赶工期,施工单位未经监理工程师许可就进行了外墙饰面砖镶贴施工,待复验报 告出来,部分指标未能达到要求。

事件3:外墙面砖施工前,工长安排工人在陶粒空心砖墙面上做了外墙饰面砖样板件,并对其质量验收进 行了允许偏差的检验。

问题

1.进口硅酮结构密封胶使用前应提供哪些质量证明文件和报告?

2。事件1中,施工单位对建设单位提供的木龙骨是否需要检查验收?木龙骨使用前应进行什么技术处理?

3.事件1中,外墙陶瓷砖复试还应包括哪些项目?是否需要进行内墙砖吸水率复试?铝塑复合板应进行什 么项目的复验?

4.事件2中,施工单位的做法是否妥当?为什么?

5.指出事件3中外墙饰面砖样板件施工中存在的问题,写出正确做法,补充外墙饰面砖质量验收的其他 检验项目。
