您现在的位置:首页 > 二级建造师 > 考试题库

二级建造师考试题库

2016年01月17日《建筑工程管理与实务》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

下列工具式模板工程不需要经过专家论证的是( )工程

A.爬模

B.滑模

C.飞模

D.大模板

A B C D
2

对于施工现场综合考评发现的问题,由主管考评工作的( )根据责任情况,向建筑业企 业、建设单位或监理单位提出警告

A.建设行政主管部门

B.县级以上地方人民政府

C.国家工商行政管理局

D.国家机关事务管理局

A B C D
3

基坑验槽时应仔细观察槽壁、槽底土质类型、均匀程度和有关异常土质是否存在,核对基坑土 质及地下水情况是否与( )相符

A.设计图纸

B.勘察报告

C.施工方案

D.钎探记录

A B C D
4

大体积混凝土的养护中,对有抗渗要求的混凝土,采用普通硅酸盐水泥拌制的混凝土养护时间 不得少于( )d

A.7

B.21

C.14

D.28

A B C D
5

在厨房采用轻集料混凝土小型空心砌块砌筑填充墙砌体时,墙底部宜采用( )坎台,其高 度宜为150mm

A.现浇混凝土

B.普通透水砖

C.多孔砖

D.混凝土小型空心砌块

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
6

施工进度计划按编制对象的不同,可分为( )

A.施工总进度计划

B.单位工程进度计划

C.单项工程进度计划

D.分阶段工程进度计划

E.分部分项工程进度计划

A B C D E
7

下列选项中,应单独编制安全专项施工方案的有( )

A.采用常规起重设备、方法吊装单件重量5kN的吊装工程

B.地下暗挖工程

C.网架和索膜结构安装工程

D.人工挖孔桩工程

E.开挖深度4.8m的土方开挖工程

A B C D E
简答题(请根据背景资料,按要求作答)
8

背景:

某工程包括四幢完全相同的砖混住宅楼,以每个单幢为一个施工流水段组织单位工程流水施工。

已知: (1)地面±0.00m以下部分有四个施工过程:土方开挖、基础施工、底层预制板安装、回填土,四个施 工过程流水节拍均为2周。

(2)地上部分有三个施工过程:主体结构、装饰装修、室外工程,三个施工过程的流水节拍分别为4、 4、2周。

问题:

1.地下主体工程适合采用何种形式的流水施工方式?并计算流水施工工期。

2.地上工程适合采用何种形式的流水施工形式?并计算流水施工工期。

3.如果地上、地下均采用相适合的流水施工组织方式,现在要求地上部分与地下部分最大限度地搭接, 各施工过程间均没有问歇时间,计算最大限度搭接时间。

4.试按第3问的条件绘制流水施工进度计划,并计算总工期。

9

背景资料

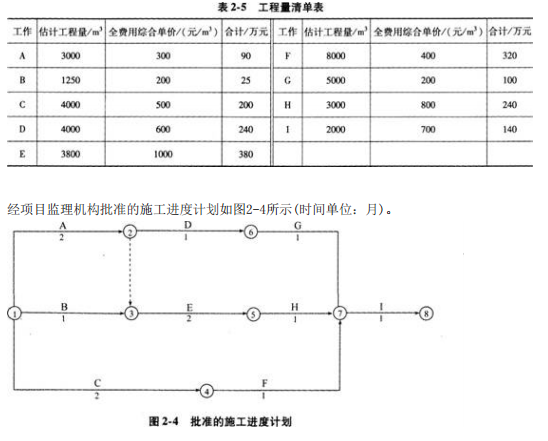

某工程,施工单位按招标文件中提供的工程量清单作出报价,见表2—5。施工合同约定: (1)工程预付款为合同总价的20%,从工程进度款累计总额达到合同总价10%的月份开始,按当月工程进度 款的30%扣回,扣完为止。 (2)施工过程中发生的设计变更,采用以直接费为计算基础的全费用综合单价计价,间接费费率10%,利 润率5%,计税系数3.41%。

施工开始后遇到季节性的阵雨,施工单位对已完工程采取了保护措施并发生了保护措施费;为了确保工 程安全,施工单位提高了安全防护等级,发生了防护措施费。施工单位提出,上述两项费用应由建设单 位另行支付。 施工至第2个月末,建设单位要求进行设计变更,该变更增加了一新的分项工程N,根据工艺要求,N在E 结束以后开始,在H开始前完成,持续时间1个月,N工作的直接费为400元/m³,工程量为3000m³。

问题

1.施工单位提出发生的保护措施费和防护措施费由建设单位另行支付是否合理?说明理由。

2.新增分项工程N的全费用综合单价及工程变更后增加的款额是多少?(计算结果保留2位小数)

3.该工程合同总价是多少?增加N工作后的工程造价是多少?

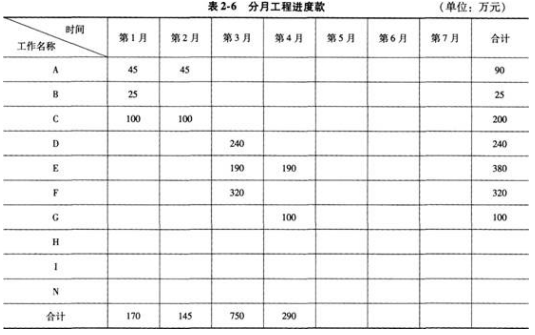

4.若该工程的各项工作均按最早开始时间安排,各工作均按匀速完成,且各工作实际工程量与估计工程 量无差异,在表2-6中填人H、I、N三项工作分月工程进度款。

5.该工程预付款是多少?第1~4月每月结算款各为多少?

10

某高校新建一栋办公楼和一栋实验楼,均为现浇钢筋混凝土框架结构。办公楼地下一层,地上 十一层,建筑檐高48m,实验楼六层,建筑檐高22m。建设单位与某施工总承包单位签订了施工总承包合 同。合同约定:(1)电梯安装工程由建设单位指定分包(2)保温工程保修期为10年。

施工过程中,发生了下列事件:

事件三:办公楼电器安装工程早于装饰装修工程施工完,提前有总监理工程组织验收,总承包单位未参 加,验收后电梯安装单位将电梯高层有关资料移交给建设单位。整体工程完成时,电梯安装单位已撤 场,由监理组织,监理、设计、总承包单位参与进行了单位工程质量验收

问题: 3.指出事件三中错误之处,并分别给出正确做法。

剩余时间00:00:00
暂停
返回列表 下次再做 下载
答题卡 0 / 10
单选题每题1分 共5题
1 2 3 4 5
多选题每题2分 共2题
6 7
简答题每题20分 共3题
8 9 10
保存进度,下次继续
交卷
网络错误!2. 提交成功! 3.提交失败!
知道了
