关于水泥混凝土抗折强度实验检测的说法正确的是( )
A.水泥混凝土抗折强度试件采用的是l50mmXl50mmX550mm的梁形试件 B.水泥混凝土抗折强度试件采用的是边长为150mm的正立方体为标准试件 C.水泥混凝土抗折强度试件都是高:直径=1:1的圆柱体试件 D.水泥混凝土抗折强度试件采用的是边长为70. 7mm的正立方体为标准试件
某1~20m的桥梁地基为未风化砂岩,宜采用的基础是( )
A.刚性基础 B.挖孔灌注桩 C.地下连续墙 D.沉桩
公路工程项目施工成本控制中以目标成本控制成本支出的的具体内容不包括( )
A.人工费的控制 B.材料费的控制 C.环境费的控制 D.现场管理费的控制
某二级公路工程基本达到竣工验收标准,竣工验收应由( )主持
A.建设单位 B.监理单位 C.交通部或批准工程初步设计文件的地方交通主管部门 D.省级质量监督站
采用小型机具施工水泥混凝土,关于振捣的说法错误的是( )
A.振捣棒在每一处的持续时间不宜少于30s B.振捣棒的移动间距不宜大于500mm C.振动板移位时应重叠100~200mm D.振捣棒应接触模板振捣
关于石方路堤填筑说法错误的有( )
A.在填石路堤顶面与细料土填土层间应按设计要求设过渡层。 B.边坡码砌与路堤填筑应分开进行。 C.严禁将软质石料与硬质石料混合使用。 D.施工压实质量可采用孔隙率与压实沉降差或施工参数(压实功率、碾压速度、压实遍数、铺筑层厚等)联合控制。 E.压实机械宜选用不小于16t的振动压路机。
技术交底主要内容有( )
A.分部、分项工程的施工特点,质量要求 B.工程合同技术规范、使用的工法或工艺操作规程 C.施工技术方案 D.安全三级培训 E.安全、环保方案
桥梁按其主要承重结构所用的材料可划分为( )
A.圬工桥 B.钢筋混凝土桥 C.预应力混凝土桥 D.钢桥 E.栈桥

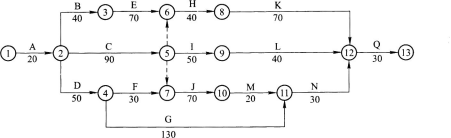

背景资料: 某公路工程,合同价4000万元,合同工期270天。合同条款约定:(1)工程预付款为合同价的10%,开工当月一次性支付;(2)工程预付款扣回时间及比例:自工程款(含工程预付款)支付至合同价款的60%的当月起,分两个月平均扣回;(3)工程进度款按月支付;(4)工程质量保证金按月进度款的5倍扣留;(5)钢材、水泥、沥青按调值公式法调价,权重系数分别为0.2、0.1、0.1,其中钢材基期价格指数为100。 施工合同签订后,施工单位向监理提交了如下图所示的进度计划,并得到监理批准。 前6个月(即1~6月份)每月完成的工作量见下表: 6月份钢材的现行价格指数为1 10,其余材料价格无变化。 施工过程中,在第三个月末检查时发现:E工作延误20天,C工作延误10天,F工作按计划进行,G工作提前10天。为满足业主坚持按合同工期完工的要求,在不改变网络计划逻辑关系的条件下,施工单位根据下表按照经济性原则进行计划调整。 在G工作进行到一半左右,出现了合同中未标明的硬质岩石,导致施工困难。 施工单位及时采取合理措施进行处理并通知了监理。因处理硬质岩石导致增加费用20万元、G工作延误20天,对此,施工单位在规定时间内提出了工期及费用索赔。
问题: 1.按网络图图例方式,列出⑤、⑥、⑦三个节点的节点时间参数;指出网络图中的关键线路;确定计划工期。 2.列式计算本工程预付款及其起扣点金额。工程预付款在哪两个月扣回?每月扣多少万元? 3.列式计算4月份及5月份的工程进度支付款。 4.列式计算6月份的调价款。 5.针对3月末进度检查结果,评价工程进度,并分析确定调整计划的最经济方案。 6.针对G工作中出现硬质岩石的处理,分别指出施工单位提出的工期及费用索赔是否合理?并说明理由。
背景资料: 某条高速公路全长80km,路段上有6个互通立交,并有1.8km和2.1km的长隧道二座。根据提供的交通量,两个隧道都设计有通风、照明及隧道变电所,并有完整的监控系统及通信系统。该路设有一处监控分中心,能实现隧道变电所无人值守,能和省监控中心实现联网互传信息,以及为运营管理者提供信息。
问题: 1.此路的监控系统按功能分包括了哪些子系统? 2.此路的监控系统具有哪些主要功能?
