单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

在堤防工程的堤身填筑施工中,碾压行走方向应(  )

A. 平行于堤轴线
B. 垂直于堤轴线
C. 平行于堤脚线
D. 垂直于堤脚线

A B C D
2

潜在投标人或者其他利害关系人对招标文件有异议的,应当在投标截止时间10日前提出,招标人应当自收到异议之日起(  )日内作出答复

A. 3
B. 5
C. 7
D. 10

A B C D
3

地下工程,有高温、导电灰尘,且灯具离地面高度低于2.5m等场所的照明,电源电压最大应不超过(  )V

A. 12
B. 36
C. 220
D. 380

A B C D
4

根据《中华人民共和国防洪法》(中华人民共和国主席令第88号),在河道上修建跨河桥梁,其(  )应当报经有关水行政主管部门审查同意

A. 工程总投资
B. 工程总工期
C. 工程建设方案
D. 工程占地范围

A B C D
5

下列措施中,不属于改善龙口水力条件的措施是(  )

A. 加大分流量
B. 双戗截流
C. 宽戗截流
D. 平抛垫底

A B C D
简答题(请根据背景资料,按要求作答)
6

背景资料
某泵站工程设计流量为100m³/s,净扬程为2.5m,总装机5000kW,泵站自进水至出水设引水明渠、前池、拦污检修闸、泵房、副厂房、出水涵、出口防洪闸及出水明渠等建筑物,为正向进水、正向出水,进、出水纵向轴线全长布置约256m。工程于2011年10月20日开工,于2013年4月20日全部完成。施工过程中发生如下事件:
事件1:主体工程开工后,监理机构组织设计、施工单位等进行了工程项目划分,确定了主要单位工程、主要分部工程、重要隐蔽单元工程和关键部位单元工程,并将项目划分表及说明书面报相应工程质量监督机构确认。
事件2:所有单元工程质量在施工单位自评合格后,报监理单位复核,由监理工程师核定质量等级并签证认可。
事件3:2013年5月10日,泵站工程建设项目全部完成,项目法人主持进行了泵站单位工程验收,该单位工程质量由施工单位自评,监理单位复核,项目法人认定,结果为:5个分部工程质量全部合格,有4个分部工程达到优良等级,外观质量得分率达到为89.5%,工程未发生质量事故,该单位工程达到优良标准。
事件4:项目法人根据竣工验收的需要,委托工程监理单位对工程质量进行抽样检测。监理单位制定竣工检测方案,竣工检测方案经项目法人审核后,报质量监督机构核定。2013年5月20日,应项目法人申请,竣工验收主持单位组织进行了竣工验收,同意单位工程验收质量优良的结论。

问题
1.指出事件1的不妥之处并说明理由。
2.指出事件2的不妥之处并说明理由。
3.根据事件3中,泵站单位工程质量等级优良的结论是否正确,并说明理由。
4.指出事件4的不妥之处并说明理由

7

背景资料

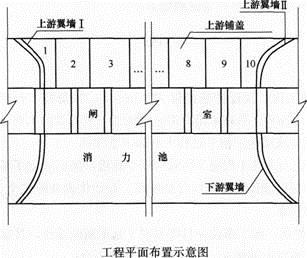

某一水闸工程,主要建筑物为1级建筑物,次要建筑物为3级建筑物,临时建筑物为4级建筑物。闸室共10孔,为钢筋混凝土框架式结构,采用水泥土搅拌桩进行地基处理。上、下游翼墙均采用钢筋混凝土扶壁式结构。闸室下游设钢筋混凝土挖深式消力池,消力池后布置混凝土护底和海漫,后接抛石防冲槽。闸上设交通桥、启闭机房和桥头堡,闸门为平面钢闸门,配卷扬式启闭机,工程平面布置如下图所示。该闸上游翼墙及铺盖施工时,为加快施工进度,承包人安排两个班组,按照上游翼墙Ⅱ→10→9→8→7→6和上游翼墙I→1→2→3→4→5的顺序同步施工。

问题
1.依据《水利水电工程施工质量评定规程》SL176—2007,对该水闸工程进行项目划分。
2.如何对该水闸工程施工现场进行总布置分区,其规划布置原则有哪些?
3.简述《工程建设标准强制性条文》(水利工程部分)中对水闸地基处理的质量控制要求和对钢筋混凝土铺盖施工程序控制要求。
4.指出承包人在上游翼墙及铺盖施工方案中的不妥之处,并说明理由

8

背景资料

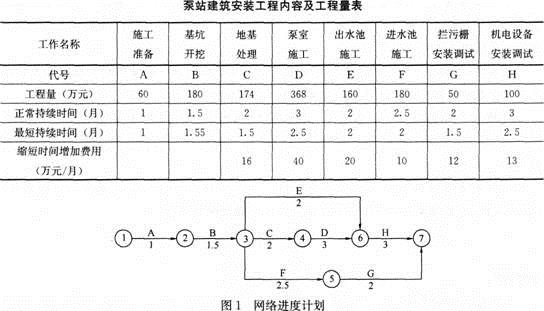

某新建中型泵站开工前,项目部根据施工合同,编制了泵站建筑安装工程内容及工程量表,绘制了网络进度计划(如图1所示),并提交监理单位批准。

工程如期开工,施工中发生如下事件:
事件1:在第4个月末检查进度时,A工作和B工作已完成,C工作完成43.5万元的工作量,E工作还未开始,F工作完成36万元的工作量,项目部进行进度偏差分析,为保证合同工期目标实现,按照费用增加最少原则,调整了计划,新计划上报批准并按此组织实施。

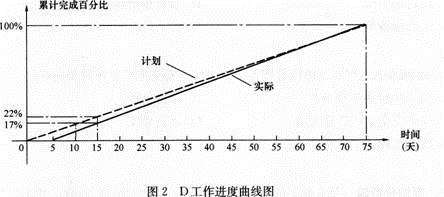

事件2:D工作是该工程的重点,对该工作进度情况进行了定期跟踪检查,并对有关数据进行了统计,D工作进度曲线如图2所示。

事件3:因征地补偿款未及时兑现,当地群众聚众到工地阻挠施工,挖断施工进场道路,机电设备无法如期运到施工现场,导致施工暂停。经当地政府协调,事情得到妥善解决,承包人在暂停施工1个月后按照监理人的指示复工。

问题
1.根据事件1,分析C、E和F工作在第4个月末进度情况[分别按“××工作实际完成了×个月的工程量,比最早完成提前(或拖延)×个月”表述],假定各项工作均匀进行,判断对总工期有何影响。
2.除C工作外,根据泵站建筑安装工程内容及工程量表,按费用增加最少原则,绘制第4个月以后的网络进度计划,计算缩短工期增加的总费用。
3.根据D工作进度计划曲线图,指出第15天末D工作超额(或拖欠)累计工程量的百分比,超额(或拖欠)工程量金额,提前(或拖延)时间,D工作的实际持续时间。
4.针对事件3中发生的暂停施工情况,根据《水利水电工程标准施工招标文件》(2009年版),说明承包人在暂停施工指示方面应履行哪些程序。

9

背景资料
某新建排涝泵站工程,设计排涝流量120.0m3/s,共安装7台机组(其中含备机1台),总装机功率11900kW。泵站采用肘型进水流道,平直管出水流道,下部为块基型墩墙式结构,上部为排架式结构。施工过程中有如下事件:
事件1:项目法人为加强工程施工质量与安全管理,组织成立了质量与安全应急处置指挥部,施工单位项目经理任指挥,项目监理部、设计代表处的安全分管人员任副指挥;同时制定了应急救援预案。
事件2:基坑开挖前,施工单位项目部编制了施工组织设计,其部分内容如下:
(1)施工用电由系统电网接人,现场安装变压器一台;
(2)泵室基坑采用1:2坡比明挖施工,基坑深度7.5m;
(3)泵室底板、墩墙施工采用钢管脚手架支撑,中间设施工通道;
(4)混凝土浇筑采用塔式起重机进行垂直运输。
事件3:为防止泵站底板、流道及墩墙开裂,施工单位组织制定了“减少混凝土发热量、降低混凝土入仓温度、加速混凝土散热”等温控措施。

问题
1.根据《泵站设计规范》GB50265--2010,说明本泵站工程等别、工程规模及主要建筑物级别。
2.根据《水利工程建设重大质量与安全事故应急预案》,指出事件1中质量与安全应急处置指挥部组成上的不妥之处,并改正;项目法人制定的应急救援预案应包括哪些内容?
3.在事件2明确的工程部位中,哪些部位或设备应设置安全警示标志?
4.事件3中,施工单位可采用哪些方法加速混凝土散热?

10

某堤防工程施工至2013年5月底,本合同段范围内容的工程项目已全部完成,所包括的分部工程已通过了验收,设计要求的变形观测点已测得初始值并在施工期进行了观测,施工中未发生质量缺陷。据此,施工单位向项目法人申请合同工程完工验收。

问题:根据《水利水电建设工程验收规程》(SL223-2008),除背景资料所述内容外,合同工程完工验收还应具备哪些条件?
