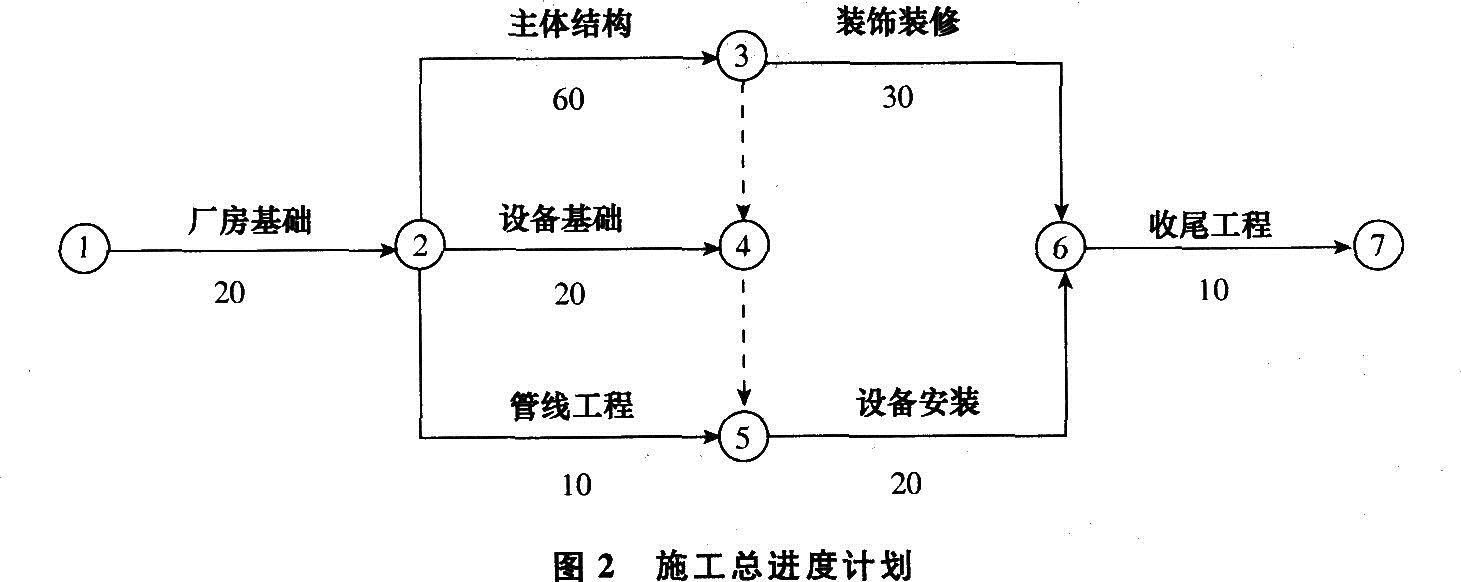

1.分别说明承包商能否就上述事件1至事件4向业主提出工期和(或)费用索赔,并说 明理由。
2.承包商在事件1至事件4中得到的工期索赔各为多少天?工期索赔共计多少天?该 工程的实际工期为多少天?工期奖(罚)款为多少万元?
3.如果该工程人工工资标准为120元/工日,窝工补偿标准为40元/工日。工程的 管理费和利润为工料机费用之和的15%,规费费率和税金率分别为3.5%、3.41%。分别计 算承包商在事件1至事件4中得到的费用索赔各为多少元?费用索赔总额为多少元?(费用以 元为单位,计算结果保留两位小数)
