2016年04月09日《水利水电工程》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

水利工程建设项目质量监督方式以(  )为主

A. 旁站
B. 巡视
C. 平行检查
D. 抽查

A B C D
2

分段围堰导流法包括束窄河床导流和(  )

A. 明渠导流
B. 通过永久建筑物导流
C. 涵管导流
D. 隧洞导流

A B C D
3

根据《中华人民共和国防洪法》(中华人民共和国主席令第88号),在河道上修建跨河桥梁,其(  )应当报经有关水行政主管部门审查同意

A. 工程总投资
B. 工程总工期
C. 工程建设方案
D. 工程占地范围

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
4

根据《水利建设项目后评价管理办法》(水规计[2010]51号),水利工程建设项目后评价包括(  )

A. 设计单位的自我评价
B. 监理单位的自我评价
C. 项目法人的自我评价
D. 项目行业的评价
E. 主管部门的评价

A B C D E
5

水利水电工程施工中,下列情况中,应编制冬期施工作业计划的是(  )

A. 昼夜平均气温低于5℃
B. 最低气温低于-3℃
C. 昼夜平均气温低于6℃
D. 最低气温低于-1℃
E. 昼夜温差超过10℃

A B C D E
简答题(请根据背景资料,按要求作答)
6

某水利工程施工项目,发包人依据《水利水电工程标准施工招标文件》(2009年版),与施工单位签订了施工合同。招标文件中的工期为280天,协议书中的工期为240天。
施工中发生了下列事件:
事件1:施工单位在按监理单位签发的设计文件组织施工前,发现某部位钢筋混凝土浇筑要求与相关规范规定不一致,向设计单位提出变更建议并附变更方案;设计单位审核后认为施工单位的建议正确,方案合理,向施工单位发出了设计修改文件。
事件2:在施工过程中,根据监理单位的书面指示,施工单位进行了跨河公路桥基础破碎岩石开挖,但公路桥报价清单中无此项内容。主体工程报价清单中有以下单价:
(1)混凝土坝A:砂卵石、岩石地基开挖70元/m³;B:基础处理80元/m³;
(2)土石坝C:砂卵石、岩石地基开挖50元/m³;D:基础处理60元/m³。
事件3:施工单位经监理单位批准后对基础进行了混凝土覆盖。在下一仓浇筑准备时,监理单位对已覆盖的基础质量有疑问,指示施工单位剥离已浇混凝土并重新检验,检测结果表明,基础质量不合格。施工单位按要求进行返工处理并承担了相应的施工费用,但提出了检验费用支付申请和因此次检验影响进度的工期索赔。

问题:
(1)该工程的合同工期应为多少天?为什么?
(2)在事件1设计文件变更过程中,施工单位、设计单位的做法有无不妥之处?说明理由。
(3)在事件1的变更中若涉及需要调整合同价格时,应遵循什么原则?
(4)在事件2中,如果从4个单价中选用的话,你认为哪一项单价最为合理?说明理由。
(5)在事件3中,施工单位的检验费用支付申请和工期索赔是否成立?为什么?

7

背景资料
某施工企业与某地方县政府签订了一个BT项目,该项目为一总装机容量2.5MW的水电站,该工程由某地方负责初步设计审批后,由某施工企业与某县政府共同组建项目法人开展建设,两年后该工程已具备竣工验收条件,并依据《水电工程验收管理办法》(国能新能[2011]263号)开展相关验收工作。工程建设过程中发生如下事件:
事件1:该施工企业在建设过程中主持验收了工程截流验收、工程蓄水验收、水轮发电机组启动验收等验收。
事件2:经与该地方县水利局同意,不进行库区移民专项验收。

问题
1.指出水电站建设工程按验收工作内容分有哪些?
2.指出事件1、事件2中有何不妥之处?并说明原因。
3.竣工验收分为哪些专项验收?
4.指出本工程竣工验收的负责单位;竣工验收委员会由哪些单位组成?

8

背景资料
某水库枢纽工程除险加固的主要项目有:坝基帷幕灌浆、坝顶道路重建、上游护坡重建、上游坝体培厚、发电隧洞加固、泄洪隧洞加固、新建混凝土截渗墙、下游护坡拆除重建、新建防浪墙。
合同约定:(1)签约合同价为2680万元,工期17个月,自2010年11月1日至2012年3月30日。
(2)开工前发包人向承包人按签约合同价的10%支付工程预付款,预付款的扣回与

(3)从第一个月起,按进度款的5%扣留工程质量保证金。
当地汛期为7~9月份,根据批准的施工总体进度计划安排,所有项目均安排在非汛期施工。其中“上游坝体培厚”、“发电隧洞加固”、“新建混凝土截渗墙”安排在第一个非汛期完成,为满足防汛要求,“上游护坡重建”在第一个非汛期安排完成总工程量的80%,剩余部分工程量安排在第二个非汛期施工,其余项目均安排在第二个非汛期施工。

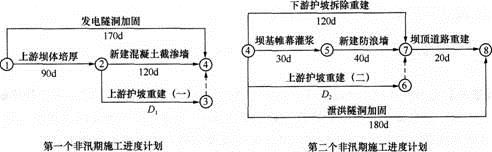

承包人编制的施工网络进度计划如下图,其中第二个非汛期计划在2011年10月1日开工。该计划上报并得到批准。

(注:“上游护坡重建”工作累计持续时间为180d;每月均按30d计。)
工程按合同约定如期开工,施工过程中发生如下事件:

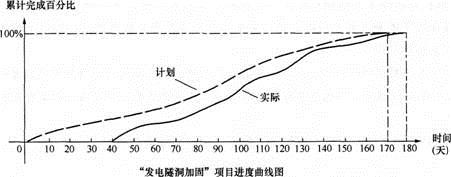

事件1:“发电隧洞加固”项目计划从2010年12月20日开始,进度曲线图如下:

事件2:由于设计变更,发包人未能按期提供图纸,致使“新建防浪墙”在2012年1月25日完成,因此增加费用4万元。据此承包人提出了延长工期15天,增加费用4万元的要求。
事件3:至2012年1月份,累计完成合同工程量2363万元。监理人确认的2012年2月份完成工程量清单中的项目包括:“泄洪隧洞加固”138万元,“下游护坡拆除重建”79万元。

问题
1.假定D工作匀速施工,计算施工网络进度计划中DL、D2的值。
2.根据批准的施工网络进度计划,分别指出第一、二个非汛期施工进度计划的最早完成日期。
3.根据事件1中的进度曲线图,分别指出“发电隧洞加固”项目实际开始日期、实际完成日期和持续时间,分析对安全度汛有何影响。
4.根据事件2,分析承包人提出的延长工期和增加费用的要求是否合理,并说明理由。
5.根据事件3,分别计算2012年2月份的工程进度款、工程预付款扣回额、工程质量保证金扣留额、发包人应支付的工程款

9

某水闸闸墩混凝土采用钢模施工,承包人进行闸墩模板及支架设计时,考虑的基本荷载有:模板及支架自重、新浇混凝土重量、钢筋重量以及振捣混凝土时产生的荷载。监理单位发现承包人考虑的基本荷载有漏项并及时进行了纠正。

问题:指出承包人在闸墩模板及支架设计时,漏列了哪些基本荷载

剩余时间00:00:00
暂停
返回列表 下次再做 下载
答题卡 0 / 9
单选题每题1分 共3题
1 2 3
多选题每题2分 共2题
4 5
简答题每题20分 共4题
6 7 8 9
保存进度,下次继续
交卷
网络错误!2. 提交成功! 3.提交失败!
知道了
