2016年04月10日《水利水电工程》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

水利水电工程注册建造师施工管理签章文件的文件类别共有(  )类

A. 3
B. 5
C. 7
D. 9

A B C D
2

大型采石场开采的主要爆破方法是(  )

A. 浅孔爆破法
B. 深孔爆破法
C. 洞室爆破法
D. 光面爆破法

A B C D
3

起伏的基础部位或特殊的异形结构宜采用(  )模板

A. 固定式
B. 拆移式
C. 移动式
D. 滑升式

A B C D
4

下列措施中,不属于改善龙口水力条件的措施是(  )

A. 加大分流量
B. 双戗截流
C. 宽戗截流
D. 平抛垫底

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
5

《水利安全生产标准化评审管理暂行办法》中,水利生产经营单位是指(  )

A. 项目法人
B. 监理单位
C. 设计单位
D. 施工企业
E. 管理单位

A B C D E
6

叶片泵按其工作原理分为(  )

A. 立式泵
B. 离心泵
C. 轴流泵
D. 混流泵
E. 卧式泵

A B C D E
简答题(请根据背景资料,按要求作答)
7

背景资料
某水库枢纽工程由大坝、溢洪道、电站及放水洞等建筑物组成。水库总库容为1.8×108m3,电站装机容量为15万kW,放水洞规模较小,位于大坝底部,溢洪道控制段共3孔,每孔净宽8m,采用平板钢闸门配门式启闭机启闭。工程在施工过程中发生如下事件:
事件1:为加强枢纽工程施工质量与安全管理,施工单位设立安全生产管理机构,配备了专职安全生产管理人员,专职安全生产管理人员对本枢纽工程建设项目的安全施工全面负责。
事件2:某天夜间施工时,一名工人不慎从16.0m高的脚手架上坠地死亡。事故发生后,施工单位及时向水行政主管部门、地方人民政府进行了报告。
事件3:在溢洪道控制段施工过程中,由于闸墩施工时没有采取混凝土温控措施,造成闸墩下部出现多条裂缝,后经处理不影响工程正常使用和使用寿命,处理费用15万元,延误工期20天。

问题
1.根据背景资料,说明本水库枢纽工程规模、等别以及放水洞建筑物的级别。
2.根据《水利工程建设安全生产管理规定》,指出事件1中的不妥之处并改正;简要说明施工单位配备的专职安全生产管理人员应承担的责任。
3.简要说明什么是高处作业,说明事件2中工人坠地死亡事故相应的高处作业级别和种类。事故发生后,施工单位除及时向水行政主管部门、地方人民政府进行报告外,还应向哪个部门报告?
4.根据《水利工程质量事故处理暂行规定》(水利部令第9号),工程质量事故分类的依据是什么?工程质量事故分为哪几类?事件3中的混凝土裂缝属于哪一类质量事故?

8

背景资料
某大型水闸工程施工招标文件依据《水利水电工程标准施工招标文件》(2009年版)编制,招标文件规定:
1.开标时间为2013年9月21日上午9:O0;
2.计划工期为12个月;
3.工程预付款为签约合同价的10%,分2次平均支付,第1次支付前,承包人需提供同等额度的工程预付款保函,当进场施工设备价值超过第2次工程预付款额度时,支付第2次工程预付款,最后2个月平均扣回;工程质量保证金按月进度款(不含工程预付款扣回和价格调整)的5%扣留,直到总额达到签约合同价的5%;
4.施工围堰由施工单位负责设计,报监理单位批准;
5.本项目不设暂估价项目,按分组工程量清单模式提供工程量清单。
甲、乙、丙、丁4家投标人参加投标。投标过程中,甲要求招标人提供初步设计文件中的施工围堰设计方案。为此,招标人发出招标文件澄清通知如下:
招标文件澄清通知(第1号)
甲、乙、丙、丁:
甲单位提出的澄清要求已收悉。经研究,提供初步设计文件中的施工围堰设计方案(见附件),供参考。
招标人:盖(单位)公章
2013年9月10日
附件:×××水闸工程初步设计文件中的施工围堰设计方案

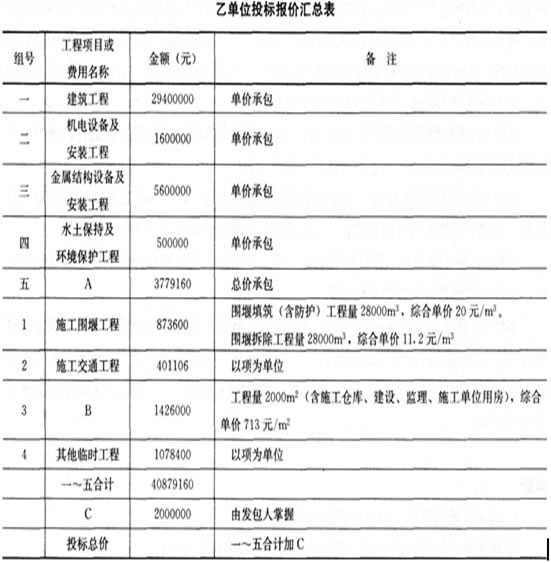

经评审,乙中标,签约合同价为投标总价,其投标报价汇总表如下:

实施过程中,乙直接采用初步设计文件中的施工围堰设计方案,经监理单位批准后施工,围堰运行中出现险情,需加固,乙向发包人提出索赔。因护坡工程为新型混凝土砌块,制作与安装有特殊技术要求,发包人向乙推荐了具备相应资质的分包人。

问题
1.指出招标文件澄清通知中的不妥之处。
2.指出乙的投标报价汇总表中,A、B、C所代表的工程项目或费用名称。乙的投标总价为多少?
3.本合同乙提交的工程预付款保函额度为多少?指出开工第1月,乙完成A项目中除施工围堰拆除之外的所有内容(其中围堰填筑工程量为3000m3,B项目工程量为180m2),计算该月应扣留的工程质量保证金。
4.乙的索赔要求是否合理,为什么?
5.根据《水利建设工程施工分包管理规定》(水建管[2005]304号),乙对发包人推荐分包人的处理方式有哪几种?并分别写出其具体做法。

9

某泵站工程,业主与总承包商、监理单位分别签订了施工合同、监理合同。总承包商经业主同意将土方开挖、设备安装与防渗工程分别分包给专业性公司,并签订了分包合同。
施工合同中说明:施工工期278天,2004年9月1日开工,工程造价4357万元。
合同约定结算方法;合同价款调整范围为业主认定的工程量增减、设计变更和洽商;安装配件、防渗工程的材料费调整依据为本地区工程造价管理部门公布的价格调整文件。
实施过程中,发生如下事件:
事件1:总承包商于2004年8月25日进场,进行开工前的准备工作。原定2004年9月1日开工,因业主办理伐树手续而延误至2004年9月6日才开工,总承包商要求工期顺延5天。
事件2:土方公司在基础开挖中遇有地下文物,采取了必要的保护措施。为此,总承包商请土方公司向业主要求索赔。
事件3:在基础回填过程中,总承包商已按规定取土样,试验合格。监理工程师对填土质量表示异议,责成总承包商再次取样复验,结果合格。总承包商要求监理单位支付试验费。
事件4:总承包商对混凝土搅拌设备的加水计量器进行改进研究,在本公司试验室内进行实验,改进成功用于本工程,总承包商要求此项试验费由业主支付。
事件5:结构施工期间,总承包商经总监理工程师同意更换了原项目经理,组织管理一度失调,导致封顶时间延误8天。总承包商以总监理工程师同意为由,要求给予适当工期补偿。
事件6:监理工程师检查防渗工程,发现止水安装不符合要求,记录并要求防渗公司整改。防渗公司整改后向监理工程师进行了口头汇报,监理工程师即签证认可。事后发现仍部分有误,需进行返工。
事件7:在做基础处理时,经中间检查发现施工不符合设计要求,防渗公司也自认为难以达到合同规定的质量要求,就向监理工程师提出终止合同的书面申请。
事件8:在进行结算时,总承包商根据已标价的工程量清单,要求安装配件费用按发票价计取,业主认为应按合同条件中约定计取,为此发生争议。

问题:
(1)在事件1中,总承包商的要求是否成立?根据是什么?
(2)在事件2中,总承包商的做法对否?为什么?
(3)在事件3中,总承包商的要求是否合理?为什么?
(4)在事件4中,监理工程师是否批准总承包商的支付申请?为什么?
(5)在事件5中,你认为总承包商是否可以得到工期补偿?为什么?
(6)在事件6中,返修的经济损失由谁承担?监理工程师有什么不妥之处?
(7)在事件7中,你认为监理工程师应如何协调处理?
(8)在事件8中,你认为哪种意见正确?为什么?

10

背景资料:
某水利水电工程项目的原施工进度网络计划(双代号)如图所示。该工程总工期为l8个月。在上述网络计划中,工作C、F、J三项工作均为土方工程,土方工程量分别为7000m³、10000m³、6000m³,共计23000m³,土方单价为15元/m³。合同中规定,土方工程量增加超出原估算工程量25%时,新的土方单价可从原来的l5元/m³下降到l3元/m³。合同约定每台施工机械闲置1天为800元,每月以30天计;C、F、J实际工作量与计划工作量相同。
施工中发生如下事件:
事件1:施工中,由于施工单位施工设备调度原因,C、F、J工作需使用同一台挖土机先后施工。
事件2:在工程按计划进行4个月后(已完成A、B两项工作的施工),项目法人提出增加一项新的土方工程N,该项工作要求在F工作结束以后开始,并在G工作开始前完成,以保证G工作在E和N工作完成后开始施工。根据施工单位提出并经监理机构审核批复,该项N工作的土方工程量约为9000m3,施工时间需要3个月。
事件3:经监理机构批准,新增加的土方工程N使用与C、F、J工作同一台挖土机施工。

问题:
(1)在不改变各工作历时的情况下,发生事件l后,施工单位如何调整计划,使设备闲置时间最少,且满足计划工期要求?
(2)按事件2新增加一项新的土方工程N后,土方工程的总费用应为多少?
(3)土方工程N完成后,施工单位提出如下索赔:
①增加土方工程施工费用13.5万元;
②由于增加土方工程N后,使租用的挖土机增加了闲置时间,要求补偿挖土机的闲置费用2.4万元;
③延长工期3个月。
施工单位上述索赔是否合理?说明理由
