2016年01月17日《机电工程》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

关于设备及管道防腐蚀材料中的沥青漆,下列说法不正确的是( )

A.价格低廉、应用广泛
B.耐油类、醇类、脂类、烃类等有机溶剂和强氧化剂等介质腐蚀
C.对阳光稳定性较差,耐热度在60℃
D.常温下能耐浓度40%以下的碱、海水、土壤、盐类溶液以及酸性气体等介质腐蚀

A B C D
2

无机非金属硅酸盐材料包括水泥、绝热棉、(     )等

A.橡胶
B.陶瓷
C.塑料
D.涂料

A B C D
3

不符合灯具安装技术要求的是(     )

A.插座为单独回路时,数量不宜超过10 个
B.灯具距离地面2.4 米以上时,金属外壳应接地或接零线
C.灯具超过3 公斤,应采取预埋钓钩或螺栓固定
D.变电所内,配电设施和母线上方不得安装灯具

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
4

整体到货的塔器的一般安装工作包括( )

A.设置垫铁
B.分段壳体组焊
C.塔器现场检查验收
D.紧固地脚螺栓及垫铁点固
E.吊耳制作安装

A B C D E
5

高层住宅给水排水及室内雨落管道应在(     )后,再穿外墙做出户管道

A.结构封顶
B.初沉降
C.室内管道安装
D.室内管道试压
E.室内管道防腐施工

A B C D E
6

工业管道按介质划分应视为主要分项工程的有(     )

A.压缩空气管道
B.煤气管道
C.冷凝水管道
D.天然气管道
E.氧气管道

A B C D E
简答题(请根据背景资料,按要求作答)
7

背景

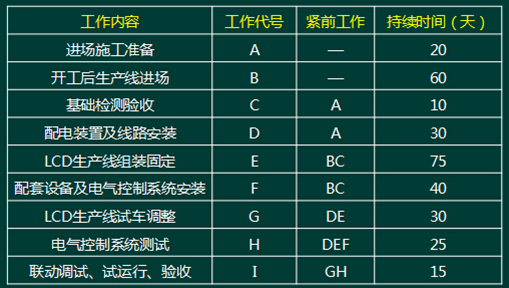

南方电子电气有限公司(建设单位)新建液晶屏(LCD)生产车间,其生产线由建设单位从国外订购,A施工单位承包安装。A施工单位进场时,生产车间的土建工程和机电配套工程(B施工单位承建)已基本完工。A施工单位按合同工期要求,与建设单位、生产线供应商和B施工单位洽谈,编制了LCD生产线安装网络计划工作的逻辑关系及工作持续时间表(见下表)。

A施工单位在设备基础检验时,发现少量基础与安装施工图不符,B施工单位进行了整改,重新浇捣了混凝土基础,经检验合格,但影响了工期,使基础检验持续时间为30天。
LCD生产线的安装正值夏季,由于台风影响航运,使LCD生产线设备到达安装现场比计划晚7天。A施工单位按照建设单位的要求,调整进度计划,仍按合同规定的工期完成。

问题:
1.按LCD生产线安装网络计划工作的逻辑关系及工作持续时间表为A施工单位项目部绘出安装进度双代号网络计划图。
2.分析影响工期的关键工作是哪几个?总工期需多少天?
3.基础检验工作增加到30天,是否影响总工期?说明理由。
4.LCD生产线设备晚到7天,是否影响总工期?说明理由。
5.如按合同工期完成,A施工单位如何进行工期调整?

8

【背景资料】
某动力站安装工程项目,其散装锅炉施工主要包括锅炉钢构架、锅筒与集箱、受热面管束胀管、省煤器、空气预热器、过滤器和炉排、锅炉安全附件的安装;对锅炉本体、管道和阀门的试验,以及烘炉与煮炉。
该工程施工项目经理部在施工过程中对所耗费的生产资料和生产者的必要劳动进行了控制,通过成本预测、成本计划、成本控制、成本审核和成本分析对该工程的成本进行了详细的控制。

1.用图示说明工业散装锅炉安装工程的施工程序。
2.工程项目成本预测的方法有哪些?
3.工程项目成本计划的编制程序有哪些?
4.工程项目成本控制的原则有哪些?
5.简述施工准备阶段工程项目成本的控制。
6.工程项目质量成本包括哪些项目?

9

背景资料
某工业项目建设单位通过招标与施工单位签订了施工合同,主要内容包括设备基础、设备钢架(多层)、工艺设备、工业管道和电气仪表安装等。
工程开工前,施工单位按合同约定向建设单位提交了施工进度计划,如图所示。

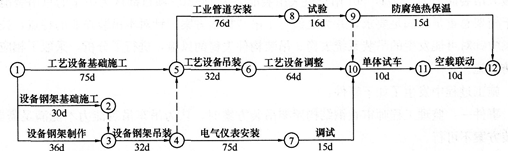

上述施工进度计划中,设备钢架吊装和工艺设备吊装两项工作共用一台塔式起重机(以下简称塔机),其他工作不使用塔机。经建设单位审核确认,施工单位按该进度计划进场组织施工。
在施工过程中,由于建设单位要求变更设计图纸,致使设备钢架制作工作停工10天(其他工作持续时间不变),建设单位及时向施工单位发出通知,要求施工单位塔机按原计划进场,调整进度计划,保证该项目按原计划工期完工。
施工单位采取措施将工艺设备调整工作的持续时间压缩3天,得到建设单位同意。施工单位提出的费用补偿要求如下,但建设单位没有全部认可。
(1)工艺设备调整工作压缩3天,增加赶工费10000元。
(2)塔机闲置10天损失费:1600元/天(含运行费300元/天)×10天=16000元。
(3)设备钢架制作工作停工10天造成其他有关机械闲置、人员窝工等综合损失费15000元。


1.按节点代号表示施工进度计划的关键线路。计算该计划的总工期。
2.施工单位按原计划安排塔机在工程开工后最早投入使用的时间是第几天?按原计划设备钢架吊装与工艺设备吊装工作能否连续作业?说明理由。
3.说明施工单位调整方案后能保证原计划工期不变的理由。
4.说明施工单位提出的3项费用补偿要求是否合理。计算建设单位应补偿施工单位的总费用。



10

某起重运输设备安装工程项目,承包方为了满足施工要求,针对其专业技术要求编制了两个施工方案,施工方案编制完成后,组织了相关人员对其进行了技术经济分析和比较,经过对其进行技术经济分析和比较后,确定了其中一个施工方案为本工程项目的优选施工方案。
起重运输设备按合同规定的时间提前安装完毕,为了不影响建设单位对设备的性能试验,监理工程师要求施工总承包商尽快进行验收。

问题
1.施工方案经济分析的常用方法是什么?
2.需要进行经济分析的主要施工方案有哪些?
3.施工方案的技术经济比较的内容有哪些?
4.监理工程师的要求正确吗?如不正确,说出正确的做法。
5.设备性能试验的目的是什么?
6.设备负荷试运转应怎样来组织?
7.设备验收的程序是什么?



剩余时间00:00:00
暂停
返回列表 下次再做 下载
答题卡 0 / 10
单选题每题1分 共3题
1 2 3
多选题每题2分 共3题
4 5 6
简答题每题20分 共4题
7 8 9 10
