2016年01月18日《机电工程》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

在锅炉的基本特性中,锅炉有效利用热量与单位时间内锅炉的输入热量的百分比称为(     )

A.蒸发量
B.受热面蒸发率
C.锅炉热效率
D.受热面发热率

A B C D
2

对于规模较大的单位工程可将其中能形成(     )的部分定为一个子单位工程

A.独立使用功能
B.独立施工建造
C.独立检验评定
D.独立竣工验收

A B C D
3

下列电气线路中,不能共管敷设的是(     )

A.照明灯的8根导线
B.同一照明配电箱的5个回路
C.同一设备的主回路和无干扰要求的控制回路
D.电压分别为24V和12V的两个直流回路

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
4

焊工在焊接操作中应严格遵循的技术文件有(     )

A.焊接工艺指导书
B.焊接工艺评定方案
C.焊接评定委托书
D.焊接作业指导书
E.焊接工艺卡

A B C D E
5

高压管道安装前,所用管子,管件及阀门等应具有的质量证明文件包括(     )

A.材料证明
B.配件合格证
C.焊接试样试验结果
D.焊接登记表
E.安装试验报告

A B C D E
6

锅炉本体设备包括(     )、构架和炉墙等主要部件构成

A.炉膛
B.水冷壁
C.过热器
D.省煤器
E.引风设备

A B C D E
7

自动化仪表安装的施工准备阶段工作是保证工程顺利进行的重要环节,其主要工作内容包括(     )

A.参加施工图设计文件会审
B.编制施工预算
C.各控制室布置
D.工机具和标准仪器的准备
E.编制施工进度计划

A B C D E
简答题(请根据背景资料,按要求作答)
8

【背景资料】

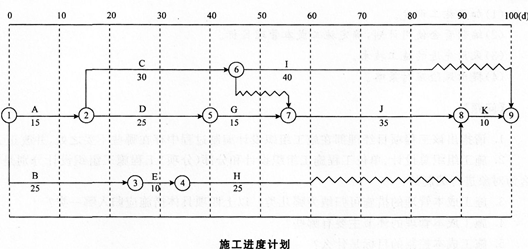

某机电安装工程项目开工之前,承包方向监理工程师提交了施工进度计划,如下图所示(单位:d),该计划满足合同工期100d的要求。

在上述施工进度计划中,由于工作E和工作G共用一台塔式起重机(塔式起重机原计划在开工第25天后进场投入使用),必须顺序施工,使用的先后顺序不受限制(其他工作不使用塔式起重机)。
在施工过程中,由于业主要求变更设计图纸,使工作B停工1Od(其他工作持续时间不变),监理工程师及时向承包方发出通知,要求承包方调整进度计划,以保证该工程按合同工期完工。
承包方提出的调整方案及附加要求(以下各项费用数据均符合实际)如下:
1.调整方案:将工作J的持续时间压缩5d。
2.费用补偿要求:
(1)工作J压缩5d,增加赶工费25000元。
(2)塔式起重机闲置15d,补偿[600(塔式起重机租赁费)×15]元=9000元。
(3)由于工作B停工10d,造成其他有关机械闲置、人员窝工等综合损失45000元。

问题】
1.如果在原计划中先安排工作E,后安排工作G施工,塔式起重机应安排在第几天(上班时刻)进场投入使用较为合理?为什么?
2.工作B停工10d后,承包方提出的进度计划调整方案是否合理?该计划如何调整较为合理?
3.承包方提出的各项费用补偿要求是否合理?为什么?监理工程师应批准补偿多少元?

9

背景资料
某安装公司承接一高层商务楼的机电工程改建项目,该高层建筑处于闹市中心,有地上30层,地下3层。工程改建的主要项目有变压器、成套配电柜的安装调试;母线安装、主干电缆敷设;给水主管、热水管道的安装;空调机组和风管的安装;冷水机组、水泵、冷却塔和空调水主管的安装;还有8台33层33站曳引式电梯安装。变压器、成套配电柜、冷水机组和水泵安装在地下2层,需从建筑物原吊装孔吊人,冷却塔安装在顶层。
安装公司项目部进场后,编制了施工组织设计、施工方案和施工进度计划,根据有限的施工场地设计了施工总平面图,并经建设单位和监理单位审核通过。
安装公司项目部将变压器、冷水机组及冷却塔等设备的吊装分包给专业吊装公司。吊装合同签订后,专业吊装公司编制了设备吊装方案和安全技术措施,因改建项目周界已建满高层建筑,无法采用汽车吊进行吊装,论证后,采用桅杆式起重机吊装。通过风险识别评估,确定了风险防范措施。

问题
1.项目部编制施工进度计划时,哪些改建项目应安排在设备吊装完成后施工?
2.临时施工平面图设计要点有哪几项内容?
3.在设备吊装施工中存在哪些风险?
4.电梯安装前,项目部应提供哪些安装资料?
5.项目部在电梯机房、井道的检查中,应关注哪几项安全技术措施?

10

【背景资料】
某专业工程公司通过投标获得了某火灾报警及联动控制系统工程项目的施工任务,该公司在施工前根据施工总平面图设计编制了施工方案和施工进度计划,接着对施工总平面图设计做了分析评价,发现施工总平面图设计有不妥之处,责成有关人员对施工总平面图设计进行了优化。
该火灾报警及联动控制系统设备安装完成后,相关部门的有关人员对该系统设备进行了试运转。

1.根据施工总平面图设计编制施工方案和施工进度计划是否正确?如不正确,应该怎样?
2.对施工总平面图设计进行优化的方法有哪些?
3.设备试运转包括哪些具体的试运转?
4.设备试运转的目的是什么?
5.设备试运转是按怎样的顺序进行的?
6.典型施工方案的主要内容包括哪些?
