2016年04月12日《水利水电工程管理与实务》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

下列建筑材料,按材料的化学成分分类,属于有机材料的是(  )

A. 玻璃
B. 碳钢
C. 塑料
D. 石灰

A B C D
2

水工结构预应力混凝土的强度等级最小应为(     )

A. C20
B. C25
C. C30
D. C35

A B C D
3

水利水电工程施工中,依开挖方法、开挖难易程度等,土的工程类别分为(  )类

A. 3
B. 4
C. 5
D. 6

A B C D
4

钢筋取样检查时,钢筋端部至少要先截去(  )mm再取试样

A. 300
B. 400
C. 500
D. 600

A B C D
5

见证取样是在监理单位或项目法人监督下,由施工单位有关人员现场取样,并送到具有相应资质等级单位进行检测的行为,该单位是(  )

A. 施工单位试验室
B. 监理单位试验室
C. 工程质量检测机构
D. 项目法人试验室

A B C D
6

根据《水利工程建设项目档案管理规定》(水办[2005]480),进行档案验收时,对档案的抽检数量不得少于应保存档案数量的百分数是(  )

A. 5
B. 6
C. 7
D. 8

A B C D
7

根据《水工混凝土施工规范》DL/T5144--2001,袋装水泥的储运时间不应超过(  )个月

A. 3
B. 4
C. 5
D. 6

A B C D
简答题(请根据背景资料,按要求作答)
8

背景资料:

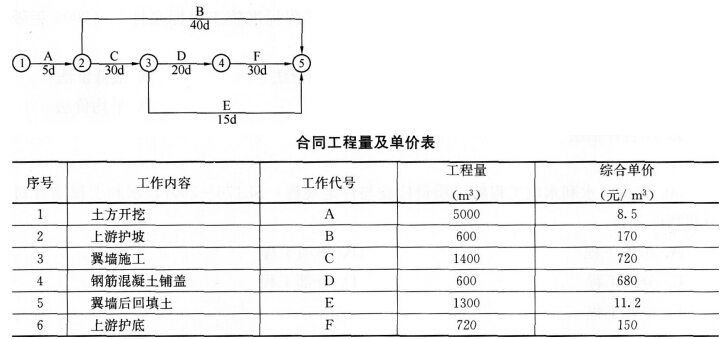

某水闸上游连接段分部工程施工进度计划如下图所示,对应合同工程量及单价见下表。



合同约定:
(1)工程预付款为签约合同价款的10%,开工前支付,从第一个月开始每月平均扣回。
(2)保留金自第一个月起,按各月工程进度款的5%扣留。施工过程中发生如下事件:
事件一:土方开挖时发现上游护底地基为软弱土层,需进行换土处理。经协商确定,增加的“上游护底换土”(G工作),是“土方开挖”的紧后工作,“上游护底”的紧前工作,工程量为1000m3,单价为22.5元/m3(含开挖、换土回填的综合价格),时间为10d,方案确定后马上施工。
事件二:上游翼墙混凝土浇筑前,为保证安全,监理单位根据有关规定指示承包人架设安全网,承包人为此要求增加临时设施费用。

问题:
1.指出原网络计划的工期、关键线路。
2.计算工程预付款及新增“上游护底换土”后合同总价。
3.若实际工程量与合同工程量相等,各项工作均以最早时间开工且均匀施工,每月
以30d计算。计算第1个月的工程进度款、实际支付金额。
4.指出事件二中的不妥之处。简要说明理由。

9

背景资料:

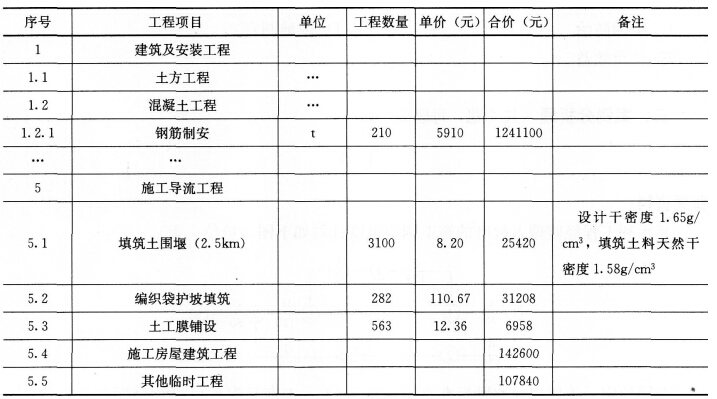

某水利工程招标文件规定,开标日期为10月20日。除临时工程外,其余为单价承包,已标价工程量清单如下:



本工程中标人签订合同的文件包括:已标价工程量清单、中标通知书、投标函和投标函附录、通用合同条款、专用合同条款、技术标准和要求(合同技术条款)图纸。

问题:
1.指出投标文件中的工程量清单中的工程量和单价的作用。依据《水利工程工程量清单计价规范》GB50501--2007,说明钢筋制安的计量原则。
2.指出投标时,投标单位的疑问应该在何时之前提出。
3.若综合损耗系数A取6.0%,计算围堰需要的自然方数量。
4.水利工程中,施工围堰一般采用何种承包方式?

10

案例:
某水利枢纽工程建设内容包括大坝、溢洪道、水电站等建筑物。该工程由某流域管理机构组建的项目法人负责建设,某施工单位负责施工,在进行水电站深基坑开挖过程中,由于开挖边坡较陡,引起塌方,致3人死亡,2人重伤,1人轻伤。事故发生后,施工单位、项目法人立即向流域管理机构和当地水行政主管部门及安全生产监督管理部门如实进行了报告。在事故调查时发现,该工程施工前,施工单位已按安全生产的相关规定,并结合本工程的实际情况,编制了深基坑开挖专项施工方案,该方案编制完成后直接报监理单位批准实施。

问题:根据《水利工程建设重大质量与安全事故应急预案》,指出背景资料中的质量与安全事故等级。施工单位编制的基坑开挖专项施工方案的报批过程有无不妥之处?如有请分别说明理由。

剩余时间00:00:00
暂停
返回列表 下次再做 下载
答题卡 0 / 10
单选题每题1分 共7题
1 2 3 4 5 6 7
简答题每题20分 共3题
8 9 10
保存进度,下次继续
交卷
