相关规范规定,高度超过( )m的落地式钢管脚手架工程,应单独编制安全专项施工方案
A.6 B.8 C.12 D.24
关于钢筋加工施工技术的表述,不正确的是( )
A.钢筋加工包括调直、除锈、下料切断、接长、弯曲成型等 B.钢筋调直可采用机械调直和冷拉调直 C.钢筋的切断口不得有马蹄形或起弯等现象 D.当采用冷拉调直时,对HPB300光圆钢筋,其冷拉率不宜大于6%
采用分离式配筋的多跨板,板底钢筋宜( )伸入支座
A.25% B.50% C.75% D.100%
某项目经理部质检员对正在施工的砖砌体进行了检查,并对水平灰缝厚度进行了统计,下列符合规范规定的数据有( )mm
A.7 B.9 C.10 D.15 E.12
防水混凝土在冬期施工时,其混凝土养护可采用的方法有( )
A.电加热法 B.蓄热法 C.掺化学外加剂法 D.暖棚法 E.综合蓄热法
超过一定规模的危险性较大的分部分项工程专项方案应当由施工单位组织召开专家论证会,专家论证的主要内容有( )
A.专项方案内容是否完整、可行 B.专项方案计算书是否符合有关标准规范 C.安全施工的基本条件是否满足现场实际情况 D.专项方案验算依据是否符合有关标准规范 E.专项方案的工艺是否合理
按《建筑内部装修防火施工及验收规范》GB 50354--2005中的防火施工和验收的规定.下列说法正确的有( )
A.装修施工前,应对各部位装修材料的燃烧性进行技术交底 B.装修施工前,不需按设计要求编写防火施工方案 C.建筑工程内部装修不得影响消防设施的使用功能 D.装修材料进场后.在项目经理监理下,由施工单位材料员进行现场见证取样 E.装修材料现场进行阻燃处理,应在相应的施工作业完成后进行抽样检验
背景: 某工程施工进度计划网络图如下所示,假定各项工作均匀速施工。由于工作B、工作C、工作H为采用特殊工艺的施工过程,涉及某专利技术的采用,故这三项工作只能由某一特定的施工队来完成。
问题: 1.在不改变原施工进度计划总工期和各工作之间工艺关系的前提下,如何安排工作B、工作C、工作H这三项工作比较合理?试计算此时该专业施工队从进场到出场最短需要多少时间,其中最少的间断工作时间为多少个月? 2.由于种种原因,使得工程前期进展拖延,第1o月初对工程实际进展情况进行检查发现,G工作刚刚开始,其他工作进展均后延4个月。现建设单位方要求仍按原计划时间竣工,施工单位将工作G、H、L划分为两个流水段组织流水作业,具体数据见下表: 试问G、H、L三项工作的流水施工工期为多少?能否满足建设单位提出的按原计划日期竣工的要求,并说明理由。

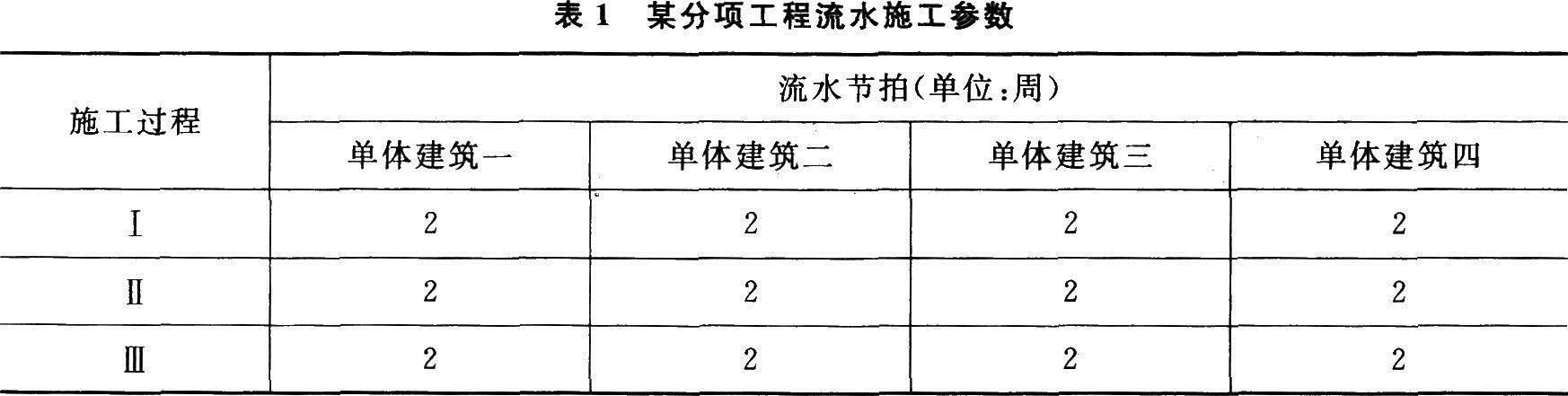

回答第小题【背景资料】 某大学城工程,包括结构形式与建筑规模一致的4栋单体建筑,每栋建筑面积为21000m2,地下2层,地上18层,层高4.2m,钢筋混凝土框架一剪力墙结构。A施工单位与建设单位签订了施工总承包合同。合同约定:除主体结构外的其他分部分项工程施工,总承包单位可以自行依法分包;建设单位负责供应油漆等部分材料。 合同履行过程中,发生了以下事件: 事件1:A施工单位拟对4栋单体建筑的某分项工程组织流水施工,其流水施工参数见表1。 其中,施工顺序I→Ⅱ→Ⅲ;施工过程Ⅱ与施工过程Ⅲ之间存在工艺间隔时间1周。 事件2:由于工期较紧,A施工单位将其中2栋单体建筑的室内精装修和幕墙工程分包给具备相应资质的B施工单位。B施工单位经A施工单位同意后,将其承包范围内的幕墙工程分包给具备相应资质的C施工单位组织施工,油漆劳务作业分包给具备相应资质的D施工单位组织施工。 事件3:油漆作业完成后,发现油漆成膜存在质量问题,经鉴定,原因是油漆材质不合格。B施工单位就由此造成的返工损失向A施工单位提出索赔。A施工单位以油漆属于建设单位供应为由,认为8施工单位应直接向建设单位提出索赔。 B施工单位直接向建设单位提出索赔,建设单位认为油漆在进场时已由A施工单位进行了质量验证并办理接收手续,其对油漆材料的质量责任已经完成,因油漆不合格而返工的损失应由A施工单位承担,建设单位拒绝受理该索赔
1.事件1中,最适宜采用何种流水施工组织形式?除此之外,流水施工通常还有哪些基本组织形式?
2.绘制事件1中流水施工进度计划横道图,并计算其流水施工工期。
3. 分别判断事件2中A施工单位、B施工单位、C施工单位、D施工单位之间的分包行为是否合法?并逐一说明理由。
4. 分别指出事件3中的错误之处,并说明理由。
【背景资料】 某写字楼工程,建筑面积为120000m2,地下2层,地上22层,钢筋混凝土框架一剪力墙结构,合同工期为780d。某施工总承包单位按照建设单位提供的工程量清单及其他招标文件参加了该工程的投标,并以34263.29万元的报价中标。双方依据《建设工程施工合同(示范文本)》(GF-2013-O201)签订了工程施工总承包合同。 合同约定:本工程采用固定单价合同计价模式;当实际工程量增加或减少超过清单工程量的5%时,合同单价予以调整,调整系数为0.95或1.05;投标报价中的钢筋、土方的全费用综合单价分别为5800元/吨、32元/米3。 合同履行过程中,发生了下列事件: 事件1:施工总承包单位任命李某为该工程的项目经理,并规定其有权决定授权范围内的项目资金投入和使用。 事件2:施工总承包单位项目部对合同造价进行了分析。各项费用为:直接费为26168.22万元,管理费为4710.28万元,利润为1308.41万元,规费为945.58万元,税金为1130.80万元。 事件3:施工总承包单位项目部对清单工程量进行了复核。其中:钢筋实际工程量为9600t,钢筋清单工程量为10176t;土方实际工程量为30240m3,土方清单工程量为28000m3。施工总承包单位向建设单位提交了工程价款调整报告。 事件4:普通混凝土小型空心砌块墙体施工,项目部采用的施工工艺有:小砌块使用时充使用时充分浇水湿润;砌块底面朝上反砌于墙上;芯柱砌块砌筑完成后,立即进行该芯柱混凝土浇灌工作;外墙转角处的临时间断处留直槎,砌成阴阳槎,并设拉结筋。监理工程师提出了整改要求。 事件5:建设单位在工程竣工验收后,向备案机关提交的工程竣工验收报告包括工程报建日期、施工许可证号、施工图设计审查意见等内容和验收人员签署的竣工验收原始文件。备案机关要求补充。
1.根据《建设工程项目管理规范》(GB/T50326),事件1中项目经理的权限还应有哪些?
2. 事件2中,按照完全成本法核算,施工总承包单位的成本是多少万元(保留两位小数)?项目经理部的成本管理应包括哪些方面的内容?
3.事件3中,施工总承包单位钢筋和土方工程价款是否可以调整,为什么?列表计算调整后的价款分别是多少万元?(保留两位小数)
4.指出事件4中的不妥之处,分别说明正确做法
5. 事件5中,建设单位还应补充哪些单位签署的质量合格文件?
