2016年01月29日《建筑工程管理与实务》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

民用建筑工程验收时,凡样板间室内环境污染物浓度测试合格的,抽取数量减半,但不得少于(     )间

A.2
B.3
C.4
D.5

A B C D
2

关于不锈钢防腐蚀性能特点的说法,正确的是(     )

A.铬含量高,抗腐蚀性差
B.铬含量高,抗腐蚀性好
C.铬含量低,抗腐蚀性好
D.碳含量高,抗腐蚀性好

A B C D
3

在工程网络计划执行过程中,若某项工作比原计划拖后,而未超过该工作的自由时差,则(     )

A.不影响总工期,影响后续工作
B.不影响后续工作,影响总工期
C.对总工期及后续工作均不影响
D.对总工期及后续工作均有影响

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
4

民用建筑工程验收时,必须进行室内环境污染物浓度检测的项目有(     )

A.氡
B.甲醛
C.苯
D.二氧化硫
E.挥发性有机化合物(VOC)

A B C D E
5

在某安装工程网络计划中,已知工作F的自由时差为3d。如果在该网络计划的执行过程中发现工作F的持续时间延长了2d,而其他工作正常进展。关于工作F的说法,正确的有(     )

A.不会使总工期延长
B.不影响其后续工作的正常进行
C.总时差和自由时差各减少2d
D.自由时差不变,总时差减少2d
E.总时差不变,自由时差减少2d

A B C D E
6

关于砌体工程质量验收的说法,正确的有(     )

A.施工现场砌块应按品种、规格堆放整齐,堆置高度不宜超过2m
B.蒸压加气混凝土砌块砌筑前,砌块应提前1~2d浇水湿润
C.施工采用的小砌块产品龄期不应小于28d
D.填充墙与承重主体结构间的空(缝)隙部位施工.应在填充墙砌筑7d后进行
E.散热器卡具安装处砌筑的小砌块在施工前用C15(或Cb15)的混凝土将其孔洞灌实

A B C D E
7

关于保证模板安装施工安全基本要求的说法,正确的有(     )

A.雨期施工,高耸结构的模板作业,要安装避雷装置
B.夜间施工,必须有足够的照明
C.架空输电线路下方进行模板施工,如果不能停电作业,应采取隔离防护措施
D.模板工程作业高度在1.8m及1.8m以上时,要有安全可靠的操作架子
E.刮风天气不宜进行大块模板拼装和吊装作业

A B C D E
8

关于民用建筑工程室内环境检测的说法,正确的有(     )

A.民用建筑工程及室内装修工程的室内环境质量验收,应在工程完工至少30d以后、工程交付使用前进行
B.民用建筑工程验收时,每个建筑单体抽检数量不得少于房间总数的5%,每个建筑单体不得少于3问
C.当房间内有2个及以上检测点时,应取各点检测结果的平均值作为该房间的检测值
D.对采用自然通风的民用建筑工程,检测应在对外门窗关闭1h后进行
E.对采用集中空调的民用建筑工程,应在空调正常运转的条件下进行

A B C D E
简答题(请根据背景资料,按要求作答)
9

背景资料

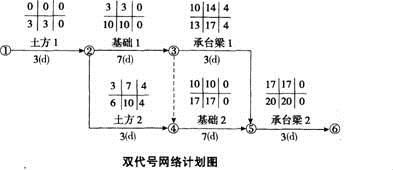

某办公楼工程,建筑面积5500㎡,框架结构,独立柱基础,上设承台梁,独立柱基础埋深为1.5m,地质勘察报告中地基基础持力层为中砂层,基础施工钢材由建设单位供应。基础工程施工分为两个施工流水段,组织流水施工,根据工期要求编制了工程基础项目的施工进度计划,并绘出施工双代号网络计划图,如下图所示:

在工程施工中发生如下事件:
事件1:土方2施工中,开挖后发现局部基础地基持力层为软弱层需处理,工期延误6d。
事件2:承台梁1施工中,因施工用钢材未按时进场。工期延期3d。
事件3:基础2施工时,因施工总承包单位原因造成工程质量事故,返工致使工期延期5d。

问题
1.指出基础工程网络计划的关键线路,写出该基础工程计划工期。
2.针对本案例上述各事件,施工总承包单位是否可以提出工期索赔,并分别说明理由。
3.对索赔成立的事件,总工期可以顺延几天?实际工期是多少天?
4.上述事件发生后,本工程网络计划的关键线路是否发生改变,如有改变,请指出新的关键线路,并在下表中绘制施工实际进度横道图。

10

【背景资料】
某写字楼工程,建筑面积78000㎡,现浇框筒结构,地下2层,地上36层。基础采用桩基础加箱形基础,工程桩为泥浆护壁钻孔灌注桩,桩径1000mm,桩长35m,共320根,钢筋笼长度21m;基础埋深8.4m,底板厚2.1m,底板混凝土强度等级C40P10。
已知:
1.本工程处于软土地区,地下水位-2.00m,基坑开挖深度8.2m。
2.项目经理部编制了基础底板混凝土施工方案,确定了商品混凝土供应站。
3.桩基计划每天施工16根。
4.基础底板施工环境温度29℃,混凝土入模温度40℃。

问题:
1.说明灌注桩钢筋笼施工要点。
2.根据施工进度安排,说明灌注桩混凝土试件的取样计划。
3.根据《混凝土结构工程施工规范》GB 50666--2011,说明基础底板大体积混凝土温度控制应符合哪些规定?
4.结合本工程,说明大体积混凝土的裂缝控制的措施。
