承包人覆盖工程隐蔽部位后,监理人对质量有疑问的,可要求承包人对已覆盖的部位进行钻孔 探测或揭开重新检验,承包人应遵照执行,并在检验后重新覆盖恢复原状。经检验证明工程质量符合合 同要求的,由( )承担由此增加的费用和(或)工期延误
A.承包人
B.发包人
C.监理人
D.三方共同
新安全带使用( )月后应抽样试验
A.3
B.6
C.9
D.12
新浇混凝土的侧压力,与混凝土初凝前的( )等因素有关
A.强度等级
B.坍落度
C.凝固速度
D.捣实方法
E.浇筑速度
下列属于水利工程质量事故报告的主要内容是( )
A.事故发生原因初步分析
B.事故报告单位
C.事故初步分类
D.事故责任人处理情况
E.工程名称、建设地点
混凝土的水平运输设备主要有( )
A.有轨运输
B.门机
C.无轨运输
D.缆机
E.履带式起重机
背景资料:

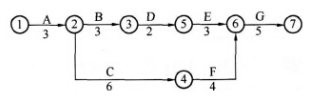

某水电站厂房为现浇钢筋混凝土结构,监理人批准的施工网络计划如下图所示。 在施工中发生如下事件:
事件一:在工程进行到第4个月时,由设计变更,增加一项K工作,工作持续时间为2个月,核定工程量为 34万元,安排在B工作后开始,并在F工作开始前完成。
事件二:由于F工作的钢筋安装不合格,需重新处理,F工作实际完成时间为4.5个月,增加费用3万元。
事件三:因G工作实际工程量超过计划工程量,导致完成时间推迟1个月,经监理确认增加工程量费用为1 2万元。
问题:
1.计算监理人批准的网络计划的工期,并指出关键工作。
2.根据事件一要求的新网络计划,计算新网络计划的工期。
3.从第4个月开始按新的网络计划组织施工,综合上述事件,计算实际工期;承包人可向发包人提出的 工期和费用索赔要求是什么?
