2016年04月16日《机电工程管理与实务》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

吊装工程专项方案专家论证会应由(     )组织召开

A. 建设单位
B. 施工总承包单位
C. 相关专业承包单位
D. 监理单位

A B C D
2

具有保护水质卫生、抗腐蚀性强、使用寿命长等特点的管件是(     )

A. 铸铁连接管件
B. 镀锌法兰管件
C. 不锈钢卡压式管件
D. 沟槽式管件

A B C D
3

下列设备中,可不与均压环连接成一体的有(     )

A. 铁栏杆
B. 金属柱灯
C. 冷却塔
D. 塑钢窗

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
4

核实制造和安装、改造、重大维修过程中涉及安全性能的项目包括( )

A. 图样资料
B. 材料
C. 焊工资格
D. 包装
E. 外观和尺寸

A B C D E
5

施工单位根据专家论证报告修改完善的专项方案,实施前还应经(     )签字确认

A. 总包单位技术负责人
B. 相关专业承包单位技术负责人
C. 项目总监理工程师
D. 建设单位项目负责人
E. 论证专家代表

A B C D E
6

绝缘油加注前必须进行的程序有(     )

A. 绝缘油应经严格过滤处理
B. 绝缘油要经过充分的氧化
C. 电气强度试验
D. 介质损失角正切值
E. 色谱分析

A B C D E
7

下列设备在安装前,安装施工单位应当向直辖市或者设区的市的特种设备安全监督管理部门书面告知的有(     )

A. 第三类压力容器
B. 20m3压缩空气储罐
C. 10000m3拱顶油罐
D. 高压釜
E. 蒸球

A B C D E
8

特种设备出厂时,应当附有(     )文件

A. 营业执照
B. 安全技术规范要求的设计文件
C. 产品质量合格证明
D. 安装及使用维修说明
E. 监督检验证明

A B C D E
简答题(请根据背景资料,按要求作答)
9

背景资料:
某施工单位承建南方沿海城市的大型体育馆机电安装工程,合同工期为10个月。该工程特点是各类动力设备包括冷冻机组、水泵、集中空调机组、变配电装置等,均布置在设计有通风设施和排水设施的地下室。
施工进度计划中,施工高峰期在6~8月,正值高温季节。由于南方沿海空气湿度大、昼夜温差大,夏天地下室结露严重,给焊接、电气调试、油漆、保温等作业的施工质量控制带来困难。项目部根据地下室的环境条件和比赛大厅高空作业多的特点,制定了施工技术措施,编制了质检计划和重点部位的质量预控方案等,使工程施工顺利进行,确保工程质量。
在施工过程中,由于个别班组抢工期,在管理上出现工序质量失控.致使在试车阶段发生质量问题,如通风与空调系统进行单机和联动试车时,有两台风机出现振动及噪声大、电动机端部发热等异常现象。

问题:
1.针对环境条件,制定主要的施工技术措施有哪些?
2.为保证地下室管道焊接质量,针对环境条件,试编制质量预控方案。
3.成套配电装置运达施工现场后,开箱检查的主要内容是什么?
4.风机运转时出现异常现象的主要原因是什么?

10

背景
A安装公司承包某大楼的建筑电气工程施工。工程内容有地下变电所、配电干线、室内配线、照明系统。合同约定:主要设备(三相电力变压器、成套配电柜)由业主采购,其他设备及材料由A安装公司采购。大楼的一次结构已完工,大楼的二次结构、装饰工程由B建筑公司承包施工。

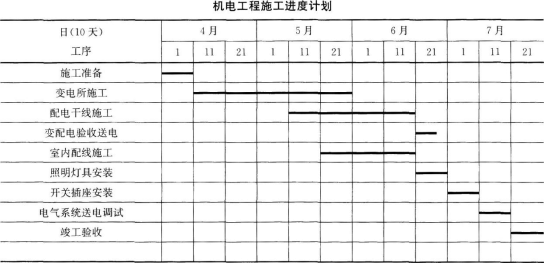

A安装公司项目部进场后,依据B建筑公司提供的二次结构、装饰工程的施工进度计划等资料,编制了建筑电气工程的施工方案、施工进度计划(见下表)。在施工方案中合理安排了变压器、成套配电柜、插接式母线槽的施工程序。在制定施工进度计划时,要求设备材料采购与施工进度合理搭接。
A安装公司积极与B建筑公司协调,使电气工程的施工符合装饰工程的施工进度计划,A安装公司和B建筑公司共同实施对大楼的建筑装饰、电气工程等工程的竣工验收,使机电工程按合同要求完工。

问题
1.A公司项目部在编制施工进度计划时应采用哪种表示方式?有什么优点?
2.三相电力变压器最迟到货时间是哪天?安装工序主要有哪些?
3.成套配电柜最迟到货时间是哪天?安装工序主要有哪几项?
4.施工进度计划的调整内容有哪些?

剩余时间00:00:00
暂停
返回列表 下次再做 下载
答题卡 0 / 10
单选题每题1分 共3题
1 2 3
多选题每题2分 共5题
4 5 6 7 8
简答题每题20分 共2题
9 10
