2016年04月20日《建筑工程管理与实务》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

施工现场临时用电管理中,电工作业由(     )人以上配合进行,并按规定穿绝缘鞋、戴绝缘手套、使用绝缘工具,严禁带电作业和带负荷插拔插头等

A. 2
B. 3
C. 4
D. 5

A B C D
2

关于玻璃幕墙的说法,正确的是(     )

A. 防火层可以与幕墙玻璃直接接触
B. 同一玻璃幕墙单元可以跨越两个防火分区
C. 幕墙的金属框架应与主体结构的防雷体系可靠连接
D. 防火层承托板可以采用铝板

A B C D
3

关于砌体结构施工的做法,错误的是(     )

A. 施工现场砌块堆放整齐,堆放高度1.9m
B. 常温情况下砌筑砖砌体时,提前2d浇水湿润
C. 砖砌体的水平灰缝厚度为11mm
D. 必须留置的临时问断处砌成直槎

A B C D
4

公共场所用浸渍纸层压木质地板耐磨转数大于等于(     )转

A. 3000
B. 6000
C. 9000
D. 12000

A B C D
5

凡是两种不同金属的接触面之间,除不锈钢外,都应加(     ),以防止产生双金属腐蚀

A. 防腐隔离柔性垫片
B. 弹簧垫片
C. 不锈钢垫片
D. 胶木垫片

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
6

下列说法正确的有(     )

A. 平面控制网的主要测量方法有直角坐标法、极坐标法、角度交会法、距离交会法等。全站仪一般采用极坐标法建立平面控制网。
B. 采用内控法进行轴线竖向投测时,应在首层或最底层底板上预埋钢板
C. 轴线竖向投测前,应检测基准点,确保其位置正确,每层投测的允许偏差应在3mm以内,并逐层纠偏
D. 标高的竖向传递,规模较小的工业建筑或多层民用建筑宜从2处分别向上传递,规模较大的工业建筑或高层建筑宜从3处分别向上传递。施工层抄平之前,应先检测三个传递标高点,当较差小于3mm时,以其平均值作为本层标高基准,否则应重新传递
E. 主要建筑物附近的高程控制点,不应少于两个

A B C D E
7

钢材的化学成分中,对提高钢材强度有帮助的是(     )

A. 碳
B. 硅
C. 锰
D. 磷
E. 硫

A B C D E
8

相比其他类型网络计划,双代号时标网络计划的突出优点有(     )

A. 可以确定工期
B. 时间参数一目了然
C. 可以按图进行资源优化和调整
D. 可以确定工作的开始和完成时间
E. 可以不通过计算而直接在图上反映时间

A B C D E
简答题(请根据背景资料,按要求作答)
9

背景资料

某住宅工程的建筑安装工程检查评分汇总表如下表所示,表中已填有部分数据。
检查评分汇总表

问题:
1.《建筑施工安全检查评分汇总表》主要内容有哪些?
2.没有设置保证项目和一般项目项目?
3.各内容保证项目与一般项目包含的内容
41.安全检查应由谁组织?哪些人员参加?
42.安全技术交底应由哪些人进行签字确认?
43.安全技术交底的内容?
51. 如果总分69分,分项检查评分表无零分,该工程安全检查的评定等级?
52.如果总分74分,检查评分表均得分,该工程安全检查的评定等级?
53.如果总分84分,检查评分表均得分,该工程安全检查的评定等级?
54.如果总分74(85)分,有一分项检查评分表零分,该工程安全检查的评定等级?

10

背景:
某工贸集团决定新建一机械制造厂,通过招标方式与市建工集团安装公司签订了工程施工合同。因该安装公司没有能力完成土建工程施工,经业主同意,将基础工程、屋面工程和装修工程分包给了市建工集团华建公司。开工日期为2001年5月18日,合同工期67d。

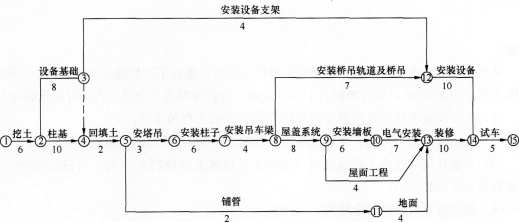

施工单位按时提交了单位工程施工组织设计,并得到了业主的批准。其中,工程施工的网络进度计划如下图所示。

该工程施工过程中发生了以下几项事件:
事件一:土方开挖过程中,钎探之后,华建公司发现局部有松土坑,但设计文件和勘察资料中均未说明。根据勘察设计部门提出的并经监理工程师批准的地基处理方案进行处理,使工程费用增加3万元,土方开挖时间延长2d,增加人工10个工日,人工窝工24个工日。华建公司根据监理工程师签认的地基局部处理增加工作量,及时向业主提出增加合同外工作量费用和延长工期2d的索赔要求。
事件二:2001年6月15日,在进行柱子吊装作业时,由于控制大臂连接销轴的止推板安装违反安装工艺要求,致使止推板失去作用,起重大臂突然折断,将现场信号工王某砸伤。经事故调查,该单位对大型机械设备长时间疏于管理,没有建立完整的技术资料档案,也没有向有关部门申请进行技术检验,致使该机械长期处于失控状态。止推板失去作用,造成销轴在工作中受轴向力影响而逐渐窜出,上、下弦杆各有一节点所承受的扭矩超过强度极限而折断。作业人员擅自变更原设计要求,将本应形体锁合的固定方法改变为粘结锁合方式,且又未认真履行监督检查职责,造成这种错误固定方式得不到及时纠正。
事件三:设备安装阶段,按照合同约定,业主负责购买的设备应于6月24日进场,25日开始安装。但因运输问题,推迟到6月2813才进场,造成安装时间推迟4d,人工窝工28个工日。施工单位及时提出增加工期4d并补偿相应费用的要求。

问题:
1.华建公司向业主提出索赔要求是否妥当?为什么?
2.针对事件一和事件三,华建公司和安装公司的索赔要求是否成立?为什么?
3.如果工程所在地人工费标准为150元/工日,应由业主给予补偿的窝工人工费标准为120元/工日,其余不予补偿。计算施工单位应得到的费用补偿为多少?
4.请简要分析事件二中发生安全事故的原因。
