2016年04月22日《水利水电工程》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

根据《大中型水利水电工程建设征地补偿和移民安置条例》(中华人民共和国国务院令第471号),移民安置工作实行政府领导、分级负责、(     )为基础、项目法人参与的管理体制

A. 省
B. 市
C. 县
D. 乡

A B C D
2

保证水位是指保证江河、湖泊、水库在汛期安全运用的(     )

A. 上限水位
B. 下限水位
C. 工作水位
D. 警戒水位

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
3

水利水电工程施工测量中,开挖工程测量的内容包括(     )

A. 开挖区原始地形图和原始断面图测量
B. 开挖轮廓点放样
C. 开挖竣工地形、断面测量
D. 工程量测算
E. 建筑物轮廓线测量

A B C D E
4

叶片泵按泵轴安装形式分为(     )

A. 立式泵
B. 离心泵
C. 卧式泵
D. 混流泵
E. 斜式泵

A B C D E
5

混凝土铺料允许间隔时间,主要受混凝土(     )的限制

A. 终凝时间
B. 初凝时间
C. 温控要求
D. 运输能力
E. 浇筑能力

A B C D E
6

下列高处作业中需事先制定专项安全技术措施的有(     )

A. 5m高度的高处作业
B. 10m高度的高处作业
C. 20m高度的高处作业
D. 30m高度的高处作业
E. 悬空高处作业

A B C D E
简答题(请根据背景资料,按要求作答)
7

背景资料:

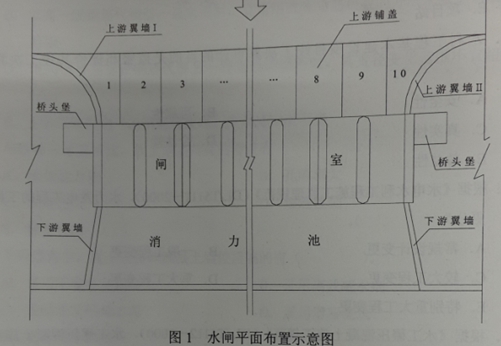

某大型水闸工程建于土基上,其平面布置示意图如图1所示。

该闸在施工过程中发生如下事件:
事件一:为加强工程施工安全生产管理,工程开工前,水行政主管部门对施工企业的“三类人员”安全生产考核合格证进行了检查;项目法人组织制定了本工程项目建设质量与安全事故应急预案,落实了事故应急保障措施。
事件二:为加快施工进度,上游翼墙及铺盖施工时,施工单位安排两个班组,分别按照上游翼墙Ⅰ→铺盖1→铺盖2→铺盖3→铺盖4→铺盖5→和上游翼板Ⅱ→铺盖10→铺盖9→铺盖8→铺盖7→铺盖6的顺序同步施工。
事件三:在闸墩混凝土浇筑过程中,由于混凝土温控措施不到位,造成闸墩底部产生贯穿性裂缝,后经处理不影响正常使用。裂缝处理延误工期40天、增加费用32万元。
事件四:桥头堡混凝土施工中,两名工人沿上、下脚手架的斜道向上搬运钢管时,不小心触碰到脚手架斜道外侧不远处的380v架空线路,造成1人死亡、1人重伤。事故调查中发现脚手架外缘距该架空线路最小距离为2.0m。

问题:
1.根据《关于印发水利工程建设安全生产监督检查导则的通知》(水安监[2011]475号)和《水利工程建设重大质量与安全事故应急预案》(水建管[2006]202号),事件一中的“三类人员”是指哪些人员?事故应急保障措施分为哪几类?
2.指出事件二中上游翼墙及铺盖施工方案的不妥之处,并说明正确做法。
3.根据《水利工程质量事故处理暂行规定》(水利部令第9号),确定水利工程质量事故的分类应考虑哪些主要因素?事件三中的质量事故属于哪一类?
4.指出事件四中脚手架及斜道架设方案在施工用电方面的不妥之处。根据《水利工程建设重大质量与安全事故应急预案》(水监管[2006]202号),水利工程建设质量与安全事故共分为几级?事件四的质量与安全事故属于哪一级?

8

背景资料
某水库除险加固工程包括主坝、副坝加固及防汛公路改建等内容,主、副坝均为土石坝。发包人与承包人签订了施工合同。合同约定的节点工期要求:合同工期200天,2012年10月1日开工。项目部技术人员根据资源配置的基本条件,编写了该工程各工作的逻辑关系及持续时间表(见下表所示),并据此绘制初始网络进度计划(如下图所示),经监理单位审核后修正并补充完整。


工程如期开工,施工中发生如下事件:
事件1:依据已批准的进度计划,结合现场实际,项目部制定了主坝项目的横道图进度计划如下:

注:除主坝项目外,其余项目均网络计划实施。
事件2:由于移民搬迁问题,C工作时断时续,2013年1月15日全部完成,由此增加费用3万元。
事件3:因修理损坏的灌浆设备,导致A1工作延误了3天,造成机械闲置、人员窝工费用为1.5万元/天。
事件4:A4工作从2013年2月16日开始,因部分坝顶道路压实度没达到质量要求,需返工处理,A4工作的实际持续时间为32天,工程费用增加2万元。

问题
1.根据表1,在图1的基础上,绘制完整正确的网络进度计划。
2.指出主坝项目在网络进度计划中的总工期,最迟完成日期。
3.根据事件1,指出横道图进度计划与监理单位批准的网络图进度计划的不同之处;判断主坝项目的横道图进度计划能否满足网络图计划要求,并说明理由。若能满足要求,则按横道图进度计划施工,若不能满足要求,则按网络图进度计划施工。
4.指出事件2、事件3、事件4的责任方,并分别分析对工期的影响。
5.综合上述事件,计算实际总工期;承包人有权提出增加多少费用和延长多少工期的要求?简要说明理由。

9

背景资料
某省新建一水库,其库容为3亿m3,土石坝最大坝高为75m。批复的大坝工程概算为1亿元招标文件依据《水利水电工程标准施工招标文件》(2009年版),招标文件部分内容如下:
①投标人须将施工降排水分包给新华省土方工程公司;
②未按招标文件要求在开标现场提交投标保证金的,其投标文件将被拒收;
③投标报价应以新华省水利工程设计概(估)算编制规定及其配套定额为编制依据,并不得超过投标最高限价;
④距投标截止时间不足15日发出招标文件的澄清和修改通知,但不实质性影响投标文件编制的,投标截止时间可以不延长;
⑤投标人可提交备选投标方案,备选投标方案应予开启并评审,优于投标方案的备选投标方案可确定为中标方案;
⑥投标人拒绝延长投标有效期的,招标人有权收回其投标保证金。
投标人A对上述招标文件内容提出异议,招标人按规定答复并修改了招标文件。
经过评标,投标人A中标,根据招标文件内置合同,发包人与投标人A签订了合同。
投标文件施工组织设计章节有以下内容:
①工程任务及施工条件分析;
②主要施工方法、主要单位工程综合进度计划和施工力量、机具及部署;
③施工组织技术措施,包括工程质量、施工进度、安全防护、文明施工以及环境污染等各种措施;
④总包和分包的分工范围及交叉施工部署。

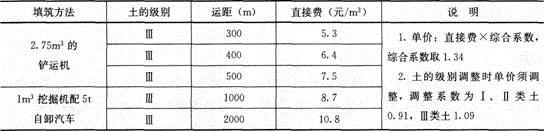

投标人A投标辅助资料列入合同文件中,土方填筑工程合同单价直接费为7.5元/m3(不含碾压,下同),相关资料如下表所示。

工程开工后,发包人变更了招标文件中拟定的取土区。新取土区的土质为黏土,自然湿密度1900kg/m3,用锹开挖时需用力加脚踩。取土区变更后,施工运距由500m增加到1500m。

问题
1.根据建筑业企业资质等级标准的有关规定,除水利水电工程施工总承包特级外,满足本工程坝体施工要求的企业资质等级还有哪些?
2.根据《水利水电工程标准施工招标文件》(2009年版),投标人可对背景材料招标文件中的哪些条款提出异议(指出条款序号),并说明理由。投标人提出异议的要求有哪些?招标人答复异议的要求有哪些?
3.根据现行水利工程设计概(估)算编制的有关规定,指出投标辅助资料“说明”栏中“综合系数”综合了哪些费用。
4.指出A投标文件施工组织设计中不足之处。
5.第一坝段取土区变更后,其土方填筑工程单价调整适用的原则是什么?判断第一坝段新取土区土的级别,简要分析并计算新的土方填筑工程单价(单位:元/m3,有小数点的,保留两位小数)

10

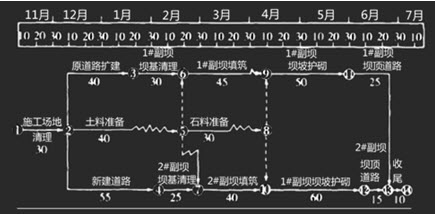

某以防洪为主,兼顾灌溉、供水和发电的中型水利工程,需进行扩建和加固,其中两座副坝(1#和2#)的加固项目合同工期为8个月,计划当年11月10日开工。项目经理部拟定的施工进度计划如下图。

说明:1.每月按30天计,时间单位为天;2.日期以当日末为准,如11月10月开工表示11月10日末开工。
实施过程中发生了如下事件:
事件1:按照12月10日上级下达的水库调度方案,坝基清理最早只能在次年1月25日开始。

事件2:按照水库调度方案,坝坡护砌迎水面施工最迟应在次年5月10日完成。坝坡迎水面与背水面护砌所需时间相同,按先迎水面后背水面顺序安排施工。

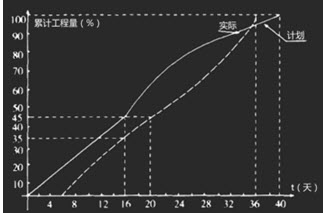

事件3:“2#副坝填筑”的进度曲线如下:

事件4:次年6月20日检查工程进度,1#、2#副坝坝顶道路已完成的工程量分别为3/5、2/5。

问题:
(1)确定计划工期;根据水库调度方案,分别指出1#、2#副坝坝基清理最早何时开始。
(2)根据水库调度方案,两座副坝的坝坡护砌迎水面护砌施工何时能完成?可否满足5月10日完成的要求?
(3)依据事件3中2#副坝填筑进度曲线,分析在第16天末的计划进度与实际进度,并确定2#副坝填筑实际用工天数。
(4)根据6月20日检查结果,分析坝顶道路施工进展状况;若未完成的工程量仍按原计划施工强度进行,分析对合同工期的影响
