您现在的位置:首页 > 一级建造师 > 考试题库

一级建造师考试题库

2016年04月24日《机电工程》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

异步电动机与直流电动机相比,其缺点是(     )

A. 结构较复杂
B. 价格较贵
C. 调速性能较差
D. 功率因数不高

A B C D
2

根据计量法相关规定,关于计量器具检定说明正确的是(     )

A. 计量标准器具是国家计量基准器具
B. 进口的计量器具必须经国务院计量行政部门检点合格后使用
C. 检测器具的测量极限误差必须大于被测对象所能允许的测量极限误差
D. 强制检定与非强制检定均属于法制检定

A B C D
3

在绝缘材料中,变压器油、断路器油、电容器油、电缆油等属于(     )

A. 层压制品
B. 绝缘胶
C. 绝缘漆
D. 液体绝缘材料

A B C D
4

导热性及温差急变性好,并易于机械加工的衬里材料是(     )

A. 耐酸陶瓷板
B. 不透性石墨板
C. 辉绿岩板
D. 膨胀珍珠岩板

A B C D
5

一般情况下,不合格的检验项目应通过对(     )的过程控制,及时发现和返工处理达到合格要求

A. 分部工程质量
B. 子分部工程质量
C. 分项工程质量
D. 工序质量

A B C D
6

根据施工质量检验的规定,实施质量检验应坚持的原则不包括(     )

A. 实事求是的原则
B. 用数据说话的原则
C. 坚持质量标准的原则
D. 公正、公平、公开的原则

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
7

根据《注册建造师施工管理签章文件目录》,机电工程的质量管理文件包括(     )

A. 分部工程检查记录
B. 单项工程质量验收记录
C. 中间交工验收报告
D. 单位工程质量验收记录
E. 工程资料移交清单

A B C D E
简答题(请根据背景资料,按要求作答)
8

案例15
某机电设备安装公司承包了一台带换热段的分离塔和附属容器、工艺管道的安装工程。合同约定,分离塔由安装公司制造或订货,建设单位提供制造图样。由于该塔属压力容器,安装公司不具备压力容器制造和现场组焊资格,故向某具备资格的容器制造厂订货。安装公司为了抢工期,未办理任何手续,在分离塔运抵现场卸车后,直接就吊装就位,并进行后续的配管工程。
在工程实施过程中,出现了以下事件:
事件1:管道系统压力试验中,塔进、出口管道上的多个阀门发生泄漏。检查施工记录,该批由建设单位供货的阀门在安装前未进行试验。安装公司拆卸阀门并处理完后重新试压合格,工期比原计划延误6d。安装单位就工期延误造成的损失向建设单位索赔,遭到建设单位拒绝。
事件2:在联动试运行中,分离塔换热段管板与接管连接的多处焊缝泄漏,试运行中止。安装单位对塔泄漏处进行了补焊处理后,再次启动试运行,而塔的原漏点泄漏更加严重,不得不再次停止试运行。分析事故原因,确定是由分离塔质量问题引起,但未查到分离塔的出厂质量证明文件和现场交接记录。由于分离塔待修停工,使该项目推迟竣工投产2个月。为此,建设单位要求安装单位承担质量责任并赔偿全部经济损失。

问题
1.阀门安装前应由哪个单位进行何种试验?该管道使用的阀门试验的比例是多少?
2.说明建设单位拒绝安装单位对事件1提出索赔的理由。
3.安装单位在分离塔安装前应根据什么规定、申办何种手续?安装单位对分离塔进行补焊作业有什么不妥?
4.事件2中,安装单位和容器制造厂的质量职责是什么?对事故各自应负什么质量和经济责任?说明理由。



9

【背景资料】

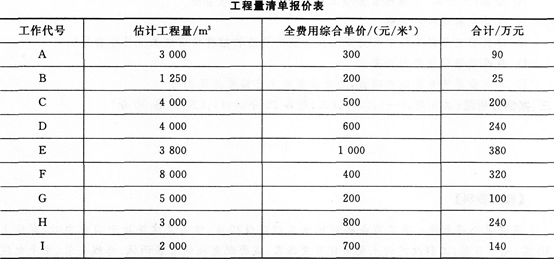

某机电安装工程项目,施工单位按招标文件中提供的工程量清单作出报价(见下表)。施工合同约定:
(1)工程预付款为合同总价的20%,从工程进度款累计总额达到合同总价10%的月份开始,按当月工程进度款的30%扣回,扣完为止。

(2)施工过程中发生的设计变更,采用以直接费为计算基础的全费用综合单价计价,间接费费率10%,利润率5%,计税系数3.41%。

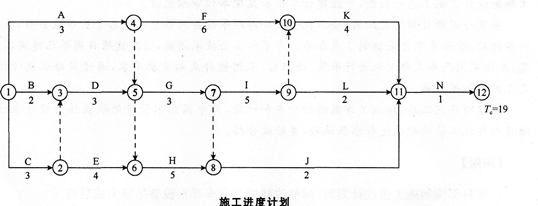

经项目监理机构批准的施工进度计划见下图(时间单位:月)。

施工开始后遇到季节性阵雨,施工单位对已完工程采取了保护措施并发生了保护措施费;为确保工程安全,施工单位提高安全防护等级,发生了防护措施费。施工单位提出,上述两项费用应由建设单位另行支付。
施工至第2个月月末,建设单位要求进行设计变更,该变更增加了一项新的分项工程N,根据工艺要求,工作N在工作E结束以后开始,在工作H开始前完成,持续时间1个月,工作N的直接费为400元/米3,工程量为3000m3

问题
1.施工单位提出发生的保护措施费和防护措施费由建设单位另行支付是否合理?说明理由。
2.新增分项工程N的全费用综合单价及工程变更后增加的款额是多少?(计算结果保留2位小数)
3.该工程合同总价是多少?增加工作N后的工程造价是多少?
4.若该工程的各项工作均按最早开始时间安排,各工作均按匀速完成,且各工作实际工程量与估计工程量无差异,在下表中填入H、I、N三项工作分月工程进度款。
5.该工程预付款是多少?第1个月至第4个月每月结算款各为多少?

10

某厂新建总装车间工程在招标时,业主要求本工程按综合单价法计价,厂房虹吸雨排水工程按100万元专业工程暂估价计入机电安装工程报价。经竞标,A公司中标机电安装工程,B公司中标土建工程,两公司分别与业主签订了施工合同。
A公司中标后,考虑工期紧,劳动力资源不足,征得业主同意,经资格审查和招标,决定将其中的空气压缩机站设备(由建设单位供货)安装工程分包给C公司。在施工过程中发生了以下事件:
事件1:C公司在空气压缩机安装完成后,单机试运行前做了如下工作:试运行范围内的工程已按设计和有关规范要求全部完成,提供了产品合格证明书,施工记录,空气压缩机段间管道耐压试验和清洗合格资料,压力表和安全阀的送检合格证明材料,空气压缩机和冷却泵电气、仪表已调试完毕;建立了试运行组织,试运行操作人员已经过技术培训;试运行所需的冷却水有充分保证;测试仪表、工具、记录表格齐全。在编制了试运行方案并获总包单位批准后,C公司通知B公司、业主和监理公司到场。即开始单机试运行,监理公司不同意。
事件2:施工期间,因车间变电所土建工程延迟7d移交,A公司虽然及时调整了高低压配电柜安装工作(紧后工作,总时差5d)的施工,但仍然导致后面的电缆敷设工作(关键工作)延误2d,造成50名安装工人窝工,窝工工资200元/工日。该工程的土建和安装施工网络计划图已经业主和监理公司批准。A公司向业主递交了索赔报告。

问题
1.虹吸雨排水专业工程暂估价属于什么类型的工程量清单?本工程造价还包括哪些类型的工程量清单?
2.事件1中,单机试运行前的准备工作有哪些不足?
3.单机试运行方案还应报哪个单位批准?试运行前C公司还应通报哪些人员到场?
4.事件2中,应索赔的工期和费用分别是多少?(不考虑管理费和利润索赔)
