2016年04月27日《建筑工程管理与实务》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1
建筑工程施工现场临时用电设备在5台及以上或设备总容量在(     )kW及以上者,应编制用电组织设计
A. 20
B. 30
C. 40
D. 50
A B C D
2
下列功能要求中,通常不采用中空玻璃的是(     )
A. 保温
B. 隔热
C. 吸光
D. 隔声
A B C D
3
采用硅酸盐水泥、普通硅酸盐水泥或者矿渣硅酸盐水泥配制的混凝土,养护时间不得少于(     )
A. 5天
B. 7天
C. 14天
D. 21天
A B C D
4
某工程项目招投标过程中,由3个建筑企业组成一个联合体共同投标,其中成员甲企业具有房建一级资质,成员乙企业拥有房建二级资质,成员丙企业拥有房建三级资质,则该联合体的房建专业资质应认定为(     )
A. 一级
B. 二级
C. 三级
D. 无效
A B C D
5
明框玻璃幕墙橡胶条镶嵌应平整、密实,橡胶条的长度宜比框内槽口长(     )%,斜面断开,断口应留在四角
A. 0.5~1.0
B. 1.5~2.0
C. 2.5~3.0
D. 3.5~4.0
A B C D
6
承受轴向压力的细长压杆,其(     )
A. 压力越大,稳定性越好
B. 压力越大,稳定性不变
C. 压力越小,稳定性越好
D. 压力越小,稳定性越差
A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
7
下列说法正确的有( )
A. 严寒、寒冷地区外墙与屋面的热桥部位,外窗(门)洞口室外部分的侧墙面应进行保温处理,保证热桥部位的内表面湿度不低于设计状态下的室内空气露点温度,并减小附加热损失
B. 公共建筑夏季室内空调温度设置不应低于28℃,冬季室内空调温度设置不应高于20℃
C. 在保证相同的室内热环境参数前提下,与未采取节能改造措施前相比,采暖通风空调及生活热水供应系统、照明系统的全年能耗降低
30%以上,且静态投资回收期小于或等于6年时,应进行节能改造。
D. 单位工程竣工验收应在建筑节能工程分部工程验收合格后进行
E. 暂缺
A B C D E
8
关于土方开挖工程施工质量控制的表述,正确的是(     )
A. 挖土标高超深时,不准用松土回填到设计标高,应用砂、碎石或低强度混凝土填实至设计高程
B. 机械挖土时,如深度在6m以内,可一次开挖
C. 基坑(槽)验槽时,应做好验槽记录
D. 为确保土方工程顺利进行,必须做好坑内排水和地面截水工作
E. 土方开挖一般从上往下分层分段依次进行,随时做成一定的坡势,以利于泄水及边坡的稳定
A B C D E
简答题(请根据背景资料,按要求作答)
9
【背景资料】
某房建工程由五栋单体组成,均为地上12层,地下2层,总建筑面积91210m2。筏板基础,剪力墙结构。中标价3.56亿元人民币。质量目标:合格。施工总承包单位中标后成立了直营项目部负责该项目施工。
施工过程中发生了如下事件:
事件一:项目部上级单位按照工程施工阶段对单位工程施工组织设计执行情况进行了过程检查与验收,并及时提出了修改意见。
事件二:施工至地上5层时,因工程设计重大修改,项目部对施工组织设计及时进行了修改和补充。
问题:
1.对群体工程的施工组织设计要求有哪些?
2.事件一中,过程检查通常划分为哪几个阶段?
3.事件一中,过程检查组织者及参加部门分别有哪些?检查内容有哪些?
4.事件二中,施工组织设计修改与补充的管理措施有哪些?
5.需对施工组织设计修改与补充的情况还应有哪些?
10
背景资料

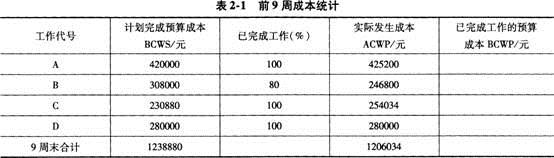

某项目进展到第10周后,对前9周的工作进行了统计检查,有关统计情况见表2—1。

问题
1.计算前9周每项工作的BCWP。
2.计算9周末的费用偏差CV与进度偏差SV,并对其结果含义加以说明。
3.计算9周末的费用绩效指数CP1与进度绩效指数SP1,并对其结果含义加以说明。
