2016年02月17日《建筑工程管理与实务》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

根据《建筑地基基础工程施工质量验收规范》(GBP202),对水泥土搅拌桩复合地基、高压喷射注浆桩复合地基等的承载力检验,数量为总数的(     ),但不应少于3处

A.0.5%~1.0%
B.1.0%~1.5%
C.1.5%~2.0%
D.2.0%~2.5%


A B C D
2

吊杆距主龙骨端部距离不得大于(     )mm

A.100
B.200
C.300
D.400

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
3

丙烯酸酯乳胶漆具有涂膜光泽柔和、(     )、易于清洗、施工方便、价格较高的特点,属于高档建筑装饰内墙涂料

A.耐水性好
B.耐候性好
C.保光保色性优良
D.遮盖力强
E.附着力高

A B C D E
4

下列关于混凝土先张法预应力施工的叙述,正确的有(     )

A.施加预应力宜采用一端张拉工艺
B.张拉时,根据构件情况可采用单根、多根或整体一次进行张拉
C.采用单根张拉时,其张拉顺序宜由上向下,由边到中(对称)进行
D.全部张拉工作完毕,应立即浇筑混凝土
E.超过12h尚未浇筑混凝土时,必须对预应力筋进行再次检查

A B C D E
5

关于土方开挖工程施工质量控制的表述,正确的是(     )

A.挖土标高超深时,不准用松土回填到设计标高,应用砂、碎石或低强度混凝土填实至设计高程
B.机械挖土时,如深度在6m以内,可一次开挖
C.基坑(槽)验槽时,应做好验槽记录
D.为确保土方工程顺利进行,必须做好坑内排水和地面截水工作
E.土方开挖一般从上往下分层分段依次进行,随时做成一定的坡势,以利于泄水及边坡的稳定

A B C D E
6

室内用胶合板按甲醛释放限量分为(     )

A.E0
B.E
C.E1
D.E2
E.E3

A B C D E
简答题(请根据背景资料,按要求作答)
7

背景资料

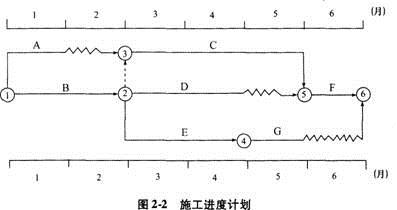

某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》(GF—2013—0201)签订了施工承包合同。合同约定:工期6个月;A、B工作所用的材料由建设单位采购;合同价款采用以直接费为计算基础的全费用综合单位计价;施工期间若遇物价上涨,只对钢材、水泥和骨料的价格进行调整,调整依据为工程造价管理部门公布的材料价格指数。招标文件中的工程量清单所列各项工作的估算工程量和施工单位的报价见表2.2,该工程的各项工作按最早开始时间安排.按月匀速施工,经总监理工程师批准的施工进度计划如图2-2所示。


施工过程中,发生如下事件。
事件1:施工单位有两台大型机械设备需要进场,施工单位提出应由建设单位支付其进场费,但建设单位不同意另行支付。
事件2:建设单位提供的材料运抵现场后,项目监理机构要求施工单位及时送检,但施工单位称,施工合同专用条款并未对此作出约定。因此,建设单位提供的材料,施工单位没有送检的义务,若一定要施工单位送检,则由建设单位支付材料检测费用。
事件3:当施工进行到第3个月末时,建设单位提出一项设计变更,使D工作的工程量增加2000m³。施工单位调整施工方案后,D工作持续时间延长1个月。从第4个月开始,D工作执行新的全费用综合单价。经测算,新单价中直接费为160元/m³,间接费费率为15%,利润率为5%,计税系数为3.41%。
事件4:由于施工机械故障,G工作的开始时间推迟了1个月。第6个月恰遇建筑材料价格大幅上涨,造成F、G工作的造价提高,造价管理部门公布的价格指数见表2.3。施工单位随即向项目监理机构提出了调整F、G工作结算单价的要求。经测算,F、G工作的单价中,
钢材、水泥和骨料的价格所占比例均分别为25%、35%和10%。

问题
1.事件1中,建设单位的做法是否正确?说明理由。
2.指出事件2中施工单位说法正确和错误之处,分别说明理由。
3.事件3中,针对施工单位调整施工方案,写出项目监理机构的处理程序,列式计算D工作调整后新的全费用综合单价(计数结果精确到小数点后两位)。
4.事件4中,施工单位提出调整F和G工作单价的要求是否合理?说明理由。列式计算应调价工作的新单价。
5.计算4、5、6月份的拟完工程计划投资和施工单位的应得工程款额(计算结果精确到小数点后两位)。

8

某开发商投资新建一住宅小区工程,包括住宅楼五栋,会所一栋,以及小区市政管网和道路设施,总建筑面积24000m2,经公开招投标,某施工总承包单位中标,双方依据建设工程施工合同签订了施工总承包合同。
施工总承包合同中约定部分条款如下:(1)合同造价3600万元,除设计变更、钢筋与水泥价格变动,总承包全部范围外的工作内容据实调整外,其他费用均不调整。(2)合同工期306d,从2012年3月1日起至2012年12月31日止。工期奖罚标准为2万元/d。
在合同履行过程中,发生了下列事件:
事件二:施工总包单位进场后,建设单位将水电安装及住宅楼塑料窗制定分包给A专业公司,并制定采用某品牌塑料窗。A专业公司为保证工期,又将塑料窗分包给B公司施工。

问题:
(2)指出事件二中的发包行为的错误之处?并分别说明理由?

9

【背景资料】
某房建工程地上20层,地下2层,建筑面积43210m2。筏板基础,剪力墙结构。某省建筑安装工程总公司中标施工总承包。工期:2007年1月1日~2009年1月1日。省建筑安装工程总公司授权全资子公司——第一分公司组织实施。施工单位成立了直营项目部,并于2006年12月15日进场。2006年12月16日,建设单位组织对相关方进行了场地书面交底和图纸交底。
施工过程中发生了如下事件:
事件一:2006年12月21日,施工单位项目负责人组织了项目部首次会议。其中安排《施工组织设计》由项目技术部负责入主持编制,项目技术负责人审核后上报一分公司总工程师审批。
事件二:施工单位《施工组织设计》审批加盖受控章后,报送了监理单位。监理工程师认为:①编制依据有与工程建设有关的法律、法规和文件;国家现行有关标准和技术经济指标等两项,内容不全。②基本内容有编制依据、工程概况、施工部署、施工进度计划等四项,内容不全。

问题:
1.指出事件一中的不妥之处,并分别说明理由。
2.事件二中,《施工组织设计》还应报送哪些单位?发放哪些单位?
3.事件二中,《施工组织设计》编制依据还应包括哪些内容?
4.事件二中,《施工组织设计》基本内容还应包括哪些内容?

10

【背景资料】
某地政府委托某房地产开发公司代建办公楼工程,地下1层,地上16层,建筑面积22200㎡。共有甲、乙、丙、丁等8家施工单位报名参加投标。最终乙施工单位中标,并于2013年8月1日与某房地产开发公司按照《建设工程施工合同(示范文本)》GF一2013--0201签订了施工合同。合同总价款4840万元,合同工期350d。
在招投标过程中发生了如下事件:
事件一:政府为了控制建安成本,指定了专门的招标代理机构。
事件二:招标代理机构在招标文件发售后的第二天,发现甲施工单位在一个月前发生
过重大质量事故,于是取消了甲施工单位的投标资格。
事件三:在签订合同时,约定采用固定总价一次性包死,不再调整。

问题:
1.事件一中政府做法是否妥当?说明理由。
2.事件二中招标代理机构的做法是否妥当?说明理由。
3.事件三中采用固定总价一次性包死的做法是否妥当?说明理由。
