单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

高层建筑中直径为50mm的给水镀锌钢管应采用(     )

A. 焊接连接
B. 法兰连接
C. 螺纹连接
D. 卡套连接

A B C D
2

对钢制容器做橡胶防腐蚀衬里时,一般采用的施工方法是(     )

A. 模压法
B. 缠绕法
C. 喷射法
D. 粘贴法

A B C D
3

耐火喷涂料施工中断时,宜将接槎处做成(     )

A. 直斜槎
B. 梯形斜槎
C. 直槎
D. 齿形直槎

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
4

磁性探伤与渗透探伤相比较,其优点有(     )

A. 方便对工卡具铲除的表面检查
B. 灵敏度高
C. 主要用于检查坡口表面
D. 能探查表面一定深度下缺陷
E. 检测速度快

A B C D E
5

输送下列介质的管道中,必须进行泄漏性试验的有(     )

A. 有毒流体管道
B. 剧毒流体管道
C. 蒸汽管道
D. 可燃流体管道
E. 高压空气管道

A B C D E
6

建筑智能化工程中使用有特殊要求的产品,其功能和性能等项目的检测可按(     )进行

A. 施工要求
B. 合同规定
C. 设计要求
D. 使用要求
E. 调试性能

A B C D E
7

要用数据说明的主控项目检验内容包括(     )

A. 结构的强度
B. 结构的刚度
C. 表面清洁度
D. 结构的稳定性
E. 管道的压力试验

A B C D E
简答题(请根据背景资料,按要求作答)
8

背景资料:
某安装公司分包一商务楼(1~5层为商场,6~30层为办公楼)的变配电工程,工程的主要设备(三相干式电力变压器、手车式开关柜和抽屉式配电柜)由业主采购,设备已运抵施工现场。其他设备、材料由安装公司采购,合同工期60d,并约定提前一天奖励5万元人民币,延迟一天罚款5万元人民币。

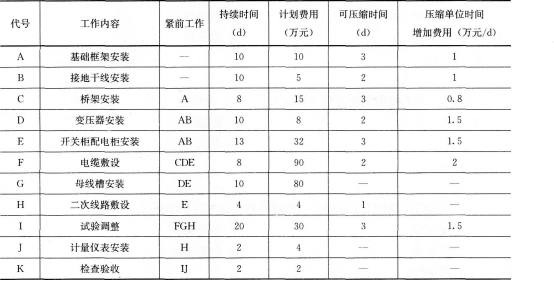

安装公司项目部进场后,依据合同、施工图、验收规范及总承包的进度计划,编制了变配电工程的施工方案、进度计划、劳动力计划和计划费用。项目部施工准备工作用去了5d。当正式施工时,因商场需提前送电,业主要求变配电工程提前5d竣工。项目部按工作持续时间及计划费用(见下表)分析,在关键工作上,以最小的赶工增加费用,在试验调整工作前赶出5d。
进入试验调整工作时,发现有2台变压器线圈因施工中保管不当受潮,干燥处理用去3d,并增加费用3万元,项目部又赶工3d。变配电工程最终按业主要求提前5d竣工,验收合格后,资料整理齐全,准备归档。

问题:
1.项目部在哪几项工作上赶工了?并分别列出其赶工天数和增加的费用?
2.原计划施工费用多少?赶工后实际施工费用多少?
3.变压器线圈可采用哪种加热方法干燥?干燥后必须检查哪项内容合格后方可做耐压试验?
4.变配电工程可按哪种工程划分类别竣工验收?竣工资料应何时归档?

9

背景
某机电工程安装公司(以下简称A公司)总承包了某石化装置安装工程的施工任务。装置施工的主要内容包括:28台重30~80工的机电设备吊装、安装;油、气和其他介质的工艺及系统管道4500m安装、组对、焊接;电气仪表工程、给水排水工程及防腐绝热工程施工。A公司将工程的给水排水工程和防腐绝热工程分包给具有专业承包资质的B公司。
由于工程正值夏季施工、天气炎热,且工期十分紧迫,建设单位认为安全施工形势较严峻,要求做好安全工作。为之A公司项目经理部在开工前组织各部门及各分包单位制定了安全生产责任书,明确了各单位及相关人员的安全责任。
施工过程中,由于建设单位订货的几台大型工艺设备晚到,延误了设备防腐绝热施工的工期,致使B公司经济损失约10万元。B公司向建设单位提出工期和费用索赔。

工程进行到试运行阶段,建设单位要求A公司组织进行联动试车工作,并签订了补充合同。A公司为之编制了单机试车和联动试车方案。
问题
1.分析该安装工程施工有哪些危险源?
2.总包单位A公司对于分包单位B公司的安全生产责任有哪些?B公司的安全生产责任是什么?
3.B公司向建设单位进行工期和费用索赔做法是否妥当?说明理由。
4.施工单位应根据什么来制定单机试车和联动试车安全技术措施方案
10

该通风空调安装工程综合效能调整应具备的条件是什么?综合效能调整项目的依据是什么?
