2016年02月21日《建筑工程管理与实务》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

室内用胶合板按(     )进行划分,可为E0、E1、E2三个级别

A.外观特性
B.原材料
C.使用性质
D.甲醛释放限量

A B C D
2

下列土中,属于一类土的是(     )

A.粉质黏土
B.种植土
C.重粉质黏土
D.砂土

A B C D
3

有抗震设防要求时,填充墙与框架之问宜采用(     )的方法

A.不脱开
B.半脱开
C.脱开
D.铰接

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
4

可以使用36V照明用电的施工现场有(     )

A.特别潮湿的场所
B.灯具离地面高度2.2m场所
C.高温场所
D.有导电灰尘场所
E.锅炉或金属容器内

A B C D E
5

下列选项中,属于粉煤灰硅酸盐水泥的特性有(     )

A.凝结硬化慢
B.水化热较小
C.干缩性较大
D.耐蚀性较好
E.抗冻性差

A B C D E
6

优质碳素结构钢按质量等级分为(     )

A.优质钢
B.低级优质钢
C.中级优质钢
D.高级优质钢
E.特级优质钢

A B C D E
简答题(请根据背景资料,按要求作答)
7

背景资料

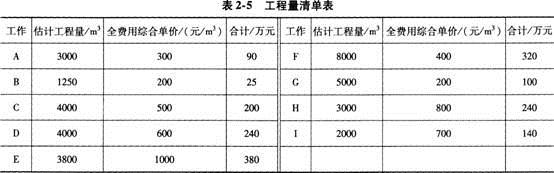

某工程,施工单位按招标文件中提供的工程量清单作出报价,见表2—5。施工合同约定:
(1)工程预付款为合同总价的20%,从工程进度款累计总额达到合同总价10%的月份开始,按当月工程进度款的30%扣回,扣完为止。
(2)施工过程中发生的设计变更,采用以直接费为计算基础的全费用综合单价计价,间接费费率10%,利润率5%,计税系数3.41%。

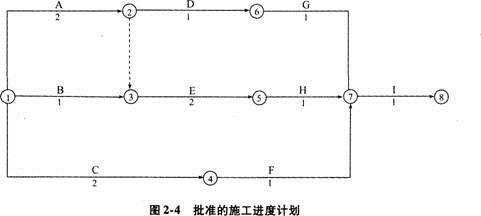

经项目监理机构批准的施工进度计划如图2-4所示(时间单位:月)。

施工开始后遇到季节性的阵雨,施工单位对已完工程采取了保护措施并发生了保护措施费;为了确保工程安全,施工单位提高了安全防护等级,发生了防护措施费。施工单位提出,上述两项费用应由建设单位另行支付。
施工至第2个月末,建设单位要求进行设计变更,该变更增加了一新的分项工程N,根据工艺要求,N在E结束以后开始,在H开始前完成,持续时间1个月,N工作的直接费为400元/m³,工程量为3000m³。

问题
1.施工单位提出发生的保护措施费和防护措施费由建设单位另行支付是否合理?说明理由。
2.新增分项工程N的全费用综合单价及工程变更后增加的款额是多少?(计算结果保留2位小数)
3.该工程合同总价是多少?增加N工作后的工程造价是多少?

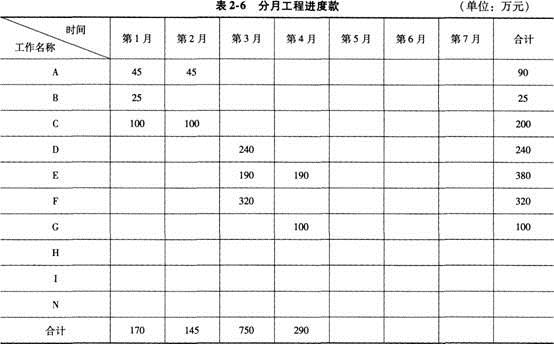

4.若该工程的各项工作均按最早开始时间安排,各工作均按匀速完成,且各工作实际工程量与估计工程量无差异,在表2-6中填人H、I、N三项工作分月工程进度款。
5.该工程预付款是多少?第1~4月每月结算款各为多少?

8

【背景资料】
某幕墙专业公司通过招投标从总承包单位承接了某机关办公大楼幕墙工程施工任务。双方合同约定,本工程实行包工包料,合同工期180个日历天。
在施工过程中,发生了以下事件:
事件一:按照合同约定,总承包单位应在8月1日交出施工场地,但由于总承包单位负责施工的主体结构没有如期完成,使幕墙开工时间延误了10d。
事件二:幕墙专业公司向某铝塑复合板生产厂订购铝塑复合板,考虑该生产厂具有与本工程规模相符的幕墙安装资质,幕墙专业公司遂与该厂签订了铝塑复合板幕墙供料和安装的合同。总承包单位对此提出异议,要求幕墙专业公司解除铝塑复合板安装合同并将生产厂家相关安装人员清退出场。
事件三:对办好隐蔽工程验收的部位,幕墙专业公司已进行了封闭,但总承包单位和监理单位对个别施工部位的质量还有疑虑,要求重新检验。

问题:
1.事件一中,幕墙专业公司可否要求总承包单位给予工期补偿和赔偿停工损失?说明理由。
2.事件二中,总承包单位要求幕墙专业公司解除铝塑复合板安装合同并清退相关人员出场是否合理?说明理由。
3.事件三中,幕墙专业公司是否可以因这些部位已经进行过隐蔽工程验收而拒绝重新检验?重新检验的费用应由谁承担?
4.幕墙安装施工阶段,应对哪些项目进行隐蔽检验?

9

【背景资料】
某房地产开发公司新建住宅楼工程。招标文件规定,工程为砖混结构,条形基础,地上5层,工期265d,固定总价合同模式。至投标阶段工程施工图设计尚未全部完成。在此过程中发生如下事件:
事件一:施工单位中标价格为1350万元。但是经双方3轮艰苦谈判,最终确定合同价为1200万元,并据此签订了施工承包合同。
事件二:在投标过程中,施工单位未到现场进行勘察,认为工程结构简单并且对施工现场、周围环境非常熟悉,另外考虑工期不到一年,市场材料价格不会发生太大的变化,于是按照企业以往积累的经验编制标书。
事件三:部分合同条款中规定:1.施工单位按照开发公司批准的施工组织设计组织施工,施工单位不承担因此引起的工期延误和费用增加责任。2.开发公司向施工单位提供场地的工程地质和主要管线资料,供施工单位参考使用。

问题:
1.事件一中开发公司的做法是否正确?为什么?
2.事件二中施工单位承担的风险是哪些?
3.指出事件三中合同条款的不妥之处?说明正确做法。

剩余时间00:00:00
暂停
返回列表 下次再做 下载
答题卡 0 / 9
单选题每题1分 共3题
1 2 3
多选题每题2分 共3题
4 5 6
简答题每题20分 共3题
7 8 9
保存进度,下次继续
交卷
