单选题(每题1分。每题的备选项中,只有1个最符合题意)
1
爆破作业中出现瞎炮,处理方法是在距瞎炮至少(     )处重新钻与瞎炮炮眼平行的新炮眼,进行装药放炮
A. 0.1m
B. 0.2m
C. 0.3m
D. 0.5m
A B C D
2
下列关于改善爆破质量措施的说法中错误的是( )
A. 必须合理确定布孔方式、孔网参数、装药结构、装药长度、起爆方法、起爆顺序和单位炸药消耗量等参数
B. 选取合理的底盘抵抗线和炮孔超深,不得采用间隔装药结构
C. 要控制爆堆形状和推移距离,使爆堆具有适合的松散性
D. 为提高爆堆的集中程度,应严格控制前排炮孔的装药量或采用间隔装药结构
A B C D
3
下列关于黏性土的塑性指数的说法错误的是( )
A. 土的塑性指数是土体液限和塑限的差值
B. 塑性指数越大,表示土处于塑性状态的含水量范围越大
C. 土颗粒能结合的水越多(如细颗粒黏土成分多),塑性指数越小
D. 土的塑性指数用无百分符号的百分数表示
A B C D
4
目前我国巷道掘进施工的钻眼工作普遍采用( )
A. 凿岩台车
B. 气腿式凿岩机
C. 风镐
D. 钻装机
A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
5
《金属非金属地下矿山安全规程》规定在维修斜井和平
巷,必须遵守的规定包括有(   )
A. 平巷修理或扩大断面,应首先加固工作地点附近的支架,然后拆除工作地点的支架,并做好临时支护工作的准备
B. 每次拆除的支架数应根据具体情况确定,密集支架的拆
除,一次不得超过两架
C. 维修独头巷道时必须按照从里向外的顺序进行
D. 撤换独头巷道支架时,里边只能留班队长
E. 维修斜井时,应停止车辆运行,并设警戒和明显标志
A B C D E
6
倾斜巷道的上山施工法包括( )
A. 钻眼爆破工作
B. 装岩与提升工作
C. 支护工作
D. 排水工作
E. 通风工作
A B C D E
7
下列关于混凝土的强度及配合比的说法正确的是(   )
A. 混凝土的强度等级由一定养护条件下的14d立方体抗压强度值确定
B. 混凝土强度等级采用符号C与立方体抗剪强度表示
C. 混凝土配合比是指混凝土各组成材料数量之间的比例关系
D. 混凝土水灰比是决定混凝土强度及其和易性的重要指标
E. 混凝土均应满足强度、工作性(和易性)要求,还要满足不同工程条件提出的抗渗性、抗冻性、抗侵蚀性等要求
A B C D E
简答题(请根据背景资料,按要求作答)
8
背景资料
某施工单位承包一矿井副井井筒工程,井筒深620m,净直径6.0m;基岩段为素混凝土结构,壁厚400mm。钻孔地质资料表明,在井深500m处有一厚6m的砂岩含水层,裂隙不发育,预计涌水量16m³/h。井筒施工前,施工单位提出需对含水层采取预注浆处理,建设单位不予同意;于是,施工单位按照建设单位的要求,采取了吊桶排水.强行顶水通过含水层的施工方法;为预防水患,还在井筒中安装了排水管。
在施工含水层时,井筒涌水量逐渐增加到25m³/h,施工单位在混凝土浇筑施工时采取了相应的应急措施,并补充了相应的截.导水工作,最终井筒施工拖延了半个月。该段井筒验收时,发现混凝土井壁蜂窝麻面严重,强度也未达到设计要求。依据监理日志关于该段井筒掘进时岩帮破裂严重.涌水量变大的描述,以及该段井壁混凝土施工期间涌水量较大的纪录(不存在其他相关施工质量问题的信息),建设单位认定混凝土井壁质量问题是由于施工单位爆破施工引起岩帮破裂造成的,对其提出索赔,并决定由其承担该井筒的套壁处理工作。施工单位对建设单位的索赔提出了申诉。
问题:
1.为预防井筒涌水造成的混凝土施工质量问题,可采取哪些措施?请分别指出施工单位所提出和采取的防水措施合理与不合理之处。
2.指出建设单位对井壁质量问题处理决定的不合理之处,并说明正确做法。
3.如果采用注浆堵水,应采取哪种注浆方法?说明理由。
4.施工单位对井壁质量问题应承担哪些责任?施工单位对建设单位的索赔可提出哪些申诉意见?

9
背景

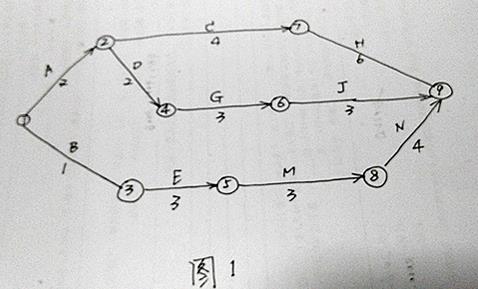

某施工单位承担一矿井井底车场的施工任务,合同工期12个月,施工单位根据该矿井井底车场巷道与硐室的关系,绘制了井底车场施工网络进度计划(如图1所示,单位月),并组织了3个施工队进行施工。各施工队的施工内容分别是:甲队A、C、H,乙队:B、E、M、N,丙队:D、G、J。

工程施工进行3个月后,施工单位发现井下巷道工作面涌水较大。向建设单位建议在井底车场增加临时水仓及泵房,该工作名称为K,工期为2个月;工作K必须安排在工作D和E完成后才能开始。并应尽早组织施工,建设单位同意增加设置临时水仓及泵房,但要求施工单位合理安排施工,确保合同工期不变。
施工单位根据建设单位的意见,及时调整了施工安排,由乙队承担临时水仓及泵房工作K施工,安排在工作D、E结束后开始,K完成后再进行工作M的施工。该施工安排及时报告给了监理单位,施工单位据此安排还提出了补偿新工作K的费用和延长工程工期的索赔。

问题
(1)确定施工单位编制的原网络进度计划的关键线路和计算工期,施工安排中应优先确保那个施工队伍的施工?为什么?
(2)增加临时水仓和泵房工作后,按着施工单位的施工安排,该工程的工期将是多少?需要优先确保哪个施工队伍的施工?
(3)监理单位能否同意施工单位的施工安排?为什么?
(4)施工单位应如何安排工作K的施工?由此能获得哪些补偿?
10
背景
某施工单位承担一井下装载硐室的掘进施工任务。所编制的施工进度计划见下图,图中箭线上方为工序的名称,下方为工序的时间,单位:周。

在工程施工到第4周结束时,业主要求施工单位将该硐室的混凝土基础一并完成,需增加一道现浇混凝土基础施工工序J,该工序J应在工序G完成后开始,在工程完工前结束,时间为6周,且总工期不变。施工单位及时调整了进度计划,将工序G分成两组同时施工,每组施工时间2周。
问题
(1)施工单位完成该装载硐室的工期是多少周?施工中应注意重点控制哪些工序的进度?
(2)增加工序J后,施工单位调整的进度计划是否正确?说明理由,并绘制调整后的进度计划。
(3)由于施工单位的原因,工序H的时间延长了1周,是否会对工程的总工期产生影响?
(4)根据本工程的实际情况,施工结束后,施工单位可向业主索赔哪些项目?
