2016年05月05日《公路工程》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1
某二级公路桥梁施工发生质量事故,经抢修施工,工程达到合格标准,但造成直接经济损失(含修复费用)达250.66万元,根据《公路工程质量事故等级划分和报告制度》,该工程质量事故属于(     )
A. 质量问题
B. 较大质量事故
C. 一般质量事故
D. 重大质量事故
A B C D
2
下列分项工程质量评分中,不合格的是(     )
A. 闭路电视监视系统85分
B. 路缘石85分
C. 浆砌排水沟80分
D. 软土地基78分
A B C D
3
关于公路施工企业信用评价的说法,错误的是(     )
A. 企业分立的,新设企业信用评价等级不得高于原评价等级
B. 企业资质升级的,其信用评价应重新进行
C. 企业合并的,按照合并前信用评价等级较低企业等级确定
D. 联合体参与投标时,其信用等级按照联合体各方最低等级认定
A B C D
4
软土地基的工程特性是(     )
A. 透水性强
B. 天然强度低
C. 流变性差
D. 压缩性低
A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
5
关于工程量计量总原则的说法,正确的有(     )
A. 一切工程的计量,应由承包人提供符合精度要求的计量设备和条件,由监理工程师计算后确认
B. 凡超过了图纸所示或监理工程师指示或同意的任何长度、面积或体积,都不予计量
C. 模板、脚手架等材料应包括在其他支付细目中,不单独计量
D. 确定按合同完成的工程数量所采用的量测和计算方法,如在有关部分未做具体规定,应符合我国公路工程的习惯做法
E. 如果规范规定的任何分项工程或其细目未在工程量清单中出现,则应被认为是其他相关工程的附属义务,不再单独计量
A B C D E
6
根据《公路工程基本建设项目概算预算编制办法》,作为基数计算费用中不包含材料费的有(     )
A. 沿海地区工程施工增加费
B. 夜间施工增加费
C. 高原地区施工增加费
D. 行车干扰工程施工增加费
E. 风沙地区施工增加费
A B C D E
7
技术交底主要内容有(     )
A. 分部、分项工程的施工特点,质量要求
B. 工程合同技术规范、使用的工法或工艺操作规程
C. 施工技术方案
D. 安全三级培训
E. 安全、环保方案
A B C D E
8
工程量清单的组成内容有(     )
A. 清单前言
B. 计日工明细表
C. 工程量清单汇总表
D. 价格调整表
E. 工程细目
A B C D E
简答题(请根据背景资料,按要求作答)
9
背景资料
  某施工单位承接了南方一座双向四车道分离式隧道施工,隧道穿越的地层有:砂岩、页岩、泥灰岩,有冲刷煤屑、瓦斯包体和含水瓦斯包体,岩层节理及裂隙发育。该隧道全长4279m,最大埋深1049m,单孔隧道净空宽度9.14m,单孔净空高度6.98m,两洞口处设有明洞,边坡较稳定。设计要求采用新奥法施工、分部开挖和复合式衬砌,隧道施工监控量测实施了洞内外观察、周边位移监控。
  施工单位结合该隧道的特点进行了施工组织设计,其中:
(1)采用新奥法施工,尤其是在围岩软弱地段,按照“短进尺,弱爆破,紧封闭”的原则稳步推进,并在施工前采取了预支护措施,以保证施工的安全。
(2)隧道开挖后,及时采取初期支护,为了防止隧道内水渗入并在衬砌中设置防水层,然后施作二次衬砌。
(3)为防止地表水危及隧道施工安全,进洞50m左右后,开始做洞口工程,洞口支护时,支护面至开挖面的距离拟定为10m。
(4)该隧道围岩主要为弱风化硬质页岩,属Ⅴ围岩,稳定性较差。根据该隧道地质条件和开挖断面宽度,承包人拟采用CRD法施工。其工序为如图:

问题:
1.该隧道按照长度来划分,属什么隧道?该隧道采用哪种地质超前预报方法?说明理由。
2.在施工组织设计的第一条中,还应补充哪些基本原则?并写出预支护措施有哪些?
3.改正施工组织设计中第三条的错误做法。
4.初期支护有哪些类型?复合式衬砌中防水层何时施工?二次衬砌施作的要求?
5.承包人采用CRD法施工,请说明说施工顺序。
6.补充背景中隧道监控量测的必测项目
10
背景资料:

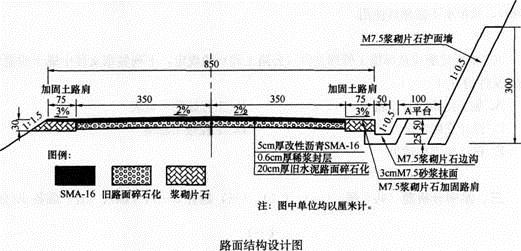

某施工单位承接了长67.8km的二级公路旧路面“白改黑”改建施工,旧路面为水泥混凝土面层,使用9年后面板破损严重,主要的病害有:裂缝、断板、板底脱空。设计院现场勘察后认为必须重建,设计院进行了旧路改建设计,设计要求将旧路面做碎石化处理,加铺SMA面层。在右侧岩层破碎的挖方路段增设了护面墙和1m宽的A平台。路面结构如下图所示。

事件一:施工单位针对旧路面碎石化施工做了详细的技术交底,现将部分技术要点摘录如下:①在路面碎石化施工正式开始前,选择有代表性的路段作为试验段,获取破碎参数。②在正常碎石化施工过程中,应根据路面实际状况对破碎参数不断作出微小的调整。
③路面破碎时,先破碎中部的行车道,然后路面侧边的车道。两幅破碎一般要保证1ocm左右的搭接破碎宽度。④机械施工过程中要灵活调整行进速度、落锤高度、频率等,尽量达到破碎均匀。⑤路面碎石化后,应清除路面中所有松散的填缝料、胀缝料、切割移除暴露的加强钢筋或其他类似物。⑥路面碎石化后进行压实,表面低凹处在压实前采用黏土回填、找平,以保证加铺沥青面层的平整度。
事件二:SMA的碾压遵循一定的原则:碾压温度越高越好,摊铺后应立即压实,不得等候。SMA路面碾压宜采用振动钢轮压路机初压1~2遍、复压2~4遍、终压1遍的组合方式。SMA面层施工切忌使用胶轮压路机或组合式压路机。采用振动压路机时,宜用高频率、低振幅。
事件三:护面墙基坑开挖后,按照《高处作业分级》,根据护面墙砌筑作业区的高处作业高度,将护面墙砌筑按高处作业进行施工,严格按高处作业的相关技术要求执行。
问题:
1.改正旧路面碎石化技术要点中的错误之处。
2.用八个字总结事件二中提及的SMA碾压原则。
3.计算图中边沟的最大过水面积(计算结果保留两位小数)。
4.写出背景中A平台的专业术语。
5.写出事件二中切忌使用胶轮压路机或组合式压路机的理由。
6.背景中护面墙砌筑作业的高处作业高度是多少?按照高处作业分级,该作业属于哪一级高处作业?
