2016年05月06日《建筑工程》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1
下列建筑结构体系中,(     )结构体系的主要缺点是侧向刚度较小,当层数较多时,会产生过大的侧移,易引起非结构性构件(如隔墙、装饰等)破坏,而影响使用
A. 框架
B. 混合
C. 剪力墙
D. 框架一剪力墙
A B C D
2
可作为施工总平面图设计依据的是(     )
A. 工程建筑面积
B. 工程施工部署
C. 工程施工方案
D. 工程质量目标
A B C D
3
关于联合体共同投标的说法,正确的是()
A. 联合体各方只要其中任意一方具备承担招标项目的能力即可
B. 联合体中标后,应选择其中一方代表与招标人签订合同
C. 两个以上法人或其他组织可以组成一个联合体,以一个投标人的身份共同投标
D. 由同一专业的单位组成的联合体,按资质等级较高的单位确定资质等级
A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
4
关于建筑工程质量不符合要求时的处理方法,正确的有( )
A. 通过返修或加固处理仍不能满足安全使用要求的分部工程、单位(子单位)工程,严禁验收
B. 经有资质的检测单位检测鉴定能够达到设计要求的检验批,应予以验收
C. 经返工重做或更换器具、设备的检验批,应重新进行验收
D. 经返修或加固处理的分部、分项工程,虽然改变外形尺寸但仍能满足安全使用要求,可按技术处理方案和协商文件进行验收
E. 经有资质的检测单位检测鉴定达不到设计要求,再经原设计单位核算,认为能够满足结构安全使用功能的检验批,严禁验收
A B C D E
5
属于钢筋力学性能的指标有(     )
A. 拉伸性能
B. 弯曲性能
C. 冲击性能
D. 焊接性能
E. 疲劳性能
A B C D E
6
根据《建筑地基基础工程施工质量验收规范》(GB 50202),属于一级基坑的有( )
A. 重要工程的基坑
B. 支护结构做主体结构一部分的基坑
C. 开挖深度11米的基坑
D. 与邻近建筑物质距离在开挖深度以内的基坑
E. 基坑范围内有历史文物需严加保护的基坑
A B C D E
7
依法必须招标的工程建设项目,需要具备的招标条件有(     )
A. 招标人已经依法成立
B. 初步设计及概算应当履行审批手续的,已经批准
C. 招标范围、招标方式和招标组织形式等应当履行核准手续的,已经核准
D. 资金来源已基本落实
E. 有招标所需的设计图纸及技术资料
A B C D E
简答题(请根据背景资料,按要求作答)
8
专家论证
G 滑模、爬模、飞模等工程;用于钢结构安装等满堂支撑体系,承受单点集中荷载700kg以
H 采用爆破拆除的工程;码头、桥梁、高架、烟囱、水塔或拆除中容易引起有毒有害气(液)体或粉尘扩散、易燃易爆事故发生的特殊建、构筑物的拆除工程;文物保护建筑、优秀历史建筑或历史文化风貌区控制范围的拆除工程。I 地下暗挖工程、顶管工程、水下作业工程
J 采用新技术、新工艺、新材料、新设备及尚无相关技术标准的危险性较大的分部分项工程安全案例习题
(2)谁组织专家论证会?
(3)专家论证会的人员要求
(4)本项目参建的监理( )人员是否可以以专家身份参加专家论证会?
9

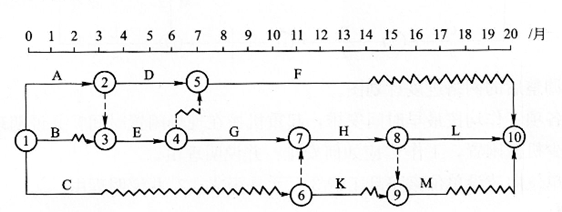

某工程施工进度计划网络图如下所示,假定各项工作均匀速施工。由于工作B、工作 C、工作H为采用特殊工艺的施工过程,涉及某专利技术的采用,故这三项工作只能由某 一特定的施工队来完成。

问题:

1.在不改变原施工进度计划总工期和各工作之间工艺关系的前提下,如何安排工作B、工作C、工作H这三项工作比较合理?试计算此时该专业施工队从进场到出场最短需要多少时间,其中最少的间断工作时间为多少个月?
2.由于种种原因,使得工程前期进展拖延,第10月初对工程实际进展情况进行检查 发现,G工作刚刚开始,其他工作进展均后延4个月。现建设单位方要求仍按原计划时间 竣工,施工单位将工作G、H、L划分为两个流水段组织流水作业,具体数据见下表:
施工段及流水节拍表

流水节拍

施工段一

施工段二

工作G

2

3

工作H

2

2

工作L

2

3

试问G、H、L三项工作的流水施工工期为多少?能否满足建设单位提出的按原计划日期竣工的要求,并说明理由
10
某业主A建造一幢办公楼,通过招标已经确定施工单位B。施工过程中,在合同文件的优先解释顺序上出现分歧。工程按期进入安装调试阶段后,由于雷电引发了一场火灾,造成一些损失。
火灾结束后48小时内,B施工企业向建设单位现场代表通报了火灾损失情况:工程本身损失150万元;总价值100万元的待安装设备彻底报废;B施工企业人员烧伤所需医疗费及补偿费预计15万元,租赁的施工设备损坏赔偿10万元;其他单位临时停放在现场的一辆价值25万元的汽车被烧毁。另外,大火扑灭后B施工企业停工5天,造成其他施工机械闲置损失2万元以及必要的管理保卫人员费用支出1万元,并预计工程所需清理、修复费用200万元。损失情况经建设单位审核属实。
问题:
1.指出《建设工程施工合同(示范文本)》GF-2013-0201的内容及附件
2.指出施工合同文件的组成及优先解释顺序
3.简述(承包人B的)合同管理应遵循程序
4.安装调试阶段发生的这场火灾是否属于不可抗力?指出建设单位A和施工企业B应各自承担哪些经济损失或费用?(不考虑保险因素)
