2016年05月07日《水利水电工程》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

根据水利工程验收有关规定,竣工验收主持单位应当在(     )中明确

A. 工程开工报告的批准文件中
B. 工程初步设计的批准文件中
C. 竣工验收主持单位批复文件中
D. 竣工验收申请报告中明确

A B C D
2

在水利水电工程注册建造师执业工程规模标准中,农村饮水工程的执业工程规模标准根据其(     )确定

A. 等别
B. 级别
C. 投资额
D. 供水人口数量

A B C D
3

为改善传力条件增强坝体整体性,通常采用(     )

A. 帷幕灌浆
B. 接触灌浆
C. 接缝灌浆
D. 固结灌浆

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
4

根据《水工建筑物水泥灌浆施工技术规范》SL62—94,下列需在施工前或施工初期进行现场灌浆试验的灌浆工程有(     )

A. 2级水工建筑物基岩帷幕灌浆
B. 3级水工建筑物基岩帷幕灌浆
C. 地质条件复杂地区的2级水工建筑物基岩固结灌浆
D. 地质条件复杂地区的3级水工建筑物基岩固结灌浆
E. 地质条件复杂地区的水工隧洞固结灌浆

A B C D E
5

碾压混凝土的压实密度可采用(     )进行检测

A. 核子水分密度仪
B. 谐波密实度计
C. 加速度计
D. 挖坑灌砂法
E. 超声波密度仪

A B C D E
6

水利水电工程施工专业承包企业资质等级包括(     )

A. 特级
B. 一级
C. 二级
D. 三级
E. 四级

A B C D E
简答题(请根据背景资料,按要求作答)
7

某工程项目施工采用《水利水电工程标准施工招标文件》(2009年版),招标文件工期为15个月。承包方投标所报工期为13个月。合同总价确定为8000万元。合同约定:实际完成工程量超过估计工程量25%以上时允许调整单价;拖延工期每天赔偿金为合同总价的1‰,最高拖延工期赔偿限额为合同总价的10%;若能提前竣工,每提前1天的奖金按合同总价的1‰计算。
承包方开工前编制并经总监理工程师认可的施工进度计划如图IF420151-7所示。
施工过程中发生了以下4个事件,致使承包单位完成该项目的施工实际用了15
个月。
事件1:A、C两项工作为土方工程,工程量均为16万m³,土方工程的合同单价为16元/IJ13。实际工程量与估计工程量相等。施工按计划进行4个月后,总监理工程师以设计变更通知发布新增土方工程N的指示。该工作的性质和施工难度与A、C工作相同,工程量为32万1113。N工作在B和C工作完成后开始施工,且为H和G的紧前工作。总监理工程师与承包单位依据合同约定协商后,确定的土方变更单价为14元/m³,用4个月完成。3项土方工程均租用1台机械开挖,机械租赁费为1万元/(月·台)。N工作实际用了4.5个月。
事件2:F工作,因设计变更等待新图纸延误1个月。
事件3:G工作由于连续降雨累计1个月导致实际施工3个月完成,其中0.5个月的日降雨量超过当地30年气象资料记载的最大强度,按合同专用条款的界定为风险事件。
事件4:H工作由于分包单位施工的工程质量不合格造成返工,实际5.5个月完成。
由于以上事件,承包单位提出以下索赔要求:
(1)顺延工期6个月。理由是:完成N工作4个月;变更设计图纸延误1个月;连续降雨属于不利的条件和障碍影响0.5个月;监理工程师未能很好地控制分包单位的施工质量应补偿工期0.5个月。
(2)N工作的费用补偿=16元/m³×32万m³ =512万元。
(3)由于第5个月后才能开始N工作的施工,要求补偿5个月的机械闲置费5×1万元/(月·台)×1台=5万元。

问题:
(1)请对以上施工过程中发生的4个事件进行合同责任分析。
(2)根据总监理工程师认可的施工进度计划,应给承包单位顺延的工期是多少?说明理由。
(3)确定应补偿承包单位的费用,并说明理由。
(4)分析承包单位应获得工期提前奖励还是承担拖延工期违约赔偿责任,并计算其金额

8

背景资料:
某水闸除险加固工程主要工程内容包括:加固老闸,扩建新闸,开挖引河等。新闸设计流量1100m³/s。工程平面布置示意图如图3所示。

施工合同约定工程施工总工期为3年。工程所在地主汛期为6~9月份,扩建新闸、加固老闸安排在非汛期施工,相应施工期设计洪水水位为10.0,该工程施工中发生了如下事件:

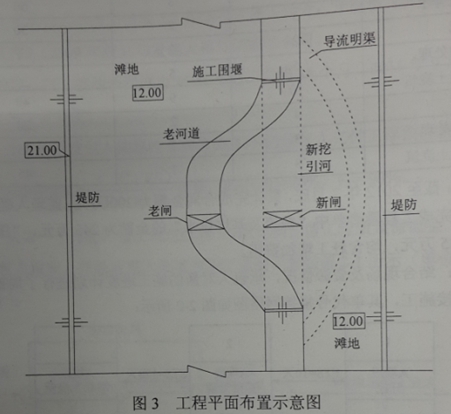

事件一:施工单位根据本工程具体条件和总体进度计划安排,提出的施工导流方案如图3所示。工程附近无现有河道可供施工导流,施工单位采用的导流方案为一次拦断河床(全段)围堰法施工,具体施工组织方案是在一个非汛期施工完成扩建新闸和加固老闸,在新闸和老闸上、下游填筑施工围堰,期间利用新挖导流明渠导流。监理单位审核后,认为开挖导流明渠工程量较大,应结合现场条件和总体工期安排,优化施工导流方案和施工组织方案。
事件二:施工单位优化施工导流方案和施工组织方案报监理单位审批,并开展施工导流工程设计,其中施工围堰采用均质土围堰,围堰工程级别为4级,波浪高度为0.8m。
事件三:施工单位在围堰施工完毕后,立即进行基坑初期排水,基坑初期水深为6.0m。开始排水的当天下午,基坑水位下降了2.0m,此时围堰顶部在基坑侧局部出现纵向裂缝,边坡出现坍塌现象。施工单位及时采取措施进行处理,处理完成并经监理单位同意后继续进行后续工作。
事件四:新闸闸室地基采用沉井基础,施工单位经项目法人同意选择符合资质条件符合的某专业基础处理公司进行施工,并要求该公司选派符合要求的注册建造师担任项目负责人。

问题:
1.根据事件一,提出适宜的施工导流方案及相应的施工组织方案。
2.根据《水利水电工程施工组织设计规范》(SL303—2004),计算事件二中施工围堰的设计顶高程;该围堰的边坡稳定安全系数最小应为多少?
3.根据事件三,施工单位计算确定基坑初期排水设施时,应考虑的主要因素有哪些?
4.根据事件三,基坑围堰出现险情后,施工单位应采取哪些技术措施?
5.根据《注册建造师执业工程规模标准》,分析事件四中沉井工程的注册建造师执业工程规模标准以及该项目负责人应具有的注册建造师级别

9

背景资料
XX省某大型水闸工程招标文件按《水利水电工程标准施工招标文件》(2009年版)编制,部分内容如下:
1.第二章 投标人须知
①投标人须将混凝土钻孔灌注桩工程分包给XX省水利基础工程公司;
②未按招标文件要求提交投标保证金的,其投标文件将被拒收;
③投标报价应以XX省水利工程设计概(估)算编制规定及其配套定额为编制依据,并不得超过投标最高限价;
④距投标截止时间不足15日发出招标文件的澄清和修改通知,但不实质性影响投标文件编制的,投标截止时间可以不延长;
⑤投标人可提交备选投标方案,备选投标方案应予开启并评审,优于投标方案的备选投标方案可确定为中标方案;
⑥投标人拒绝延长投标有效期的,招标人有权收回其投标保证金。
2.第四章 合同条款及格式
①仅对水泥部分进行价格调整,价格调整按公式
计算(相关数据依据中标人投标函附录价格指数和权重表,其中△P代表需调整的价格差额,P0指付款证书中承包人应得到的已完成工程量的金额)。
②工程质量保证金总额为签约合同价的5%,按5%的比例从月工程进度款中扣留。
3.第七章合同技术条款
混凝土钻孔灌注桩工程计量和支付应遵守以下规定:
①灌注桩按招标图纸所示尺寸计算的桩体有效长度以延长米为单位计量,由发包人按《工程量清单》相应项目有效工程量的每延长米工程单价支付;
②灌注桩成孔成桩试验、成桩承载力检验工作所需费用包含在《工程量清单》施工临时工程现场试验费项目中,发包人不另行支付;
③校验施工参数和工艺、埋设孔口装置、造孔、清孔、护壁以及混凝土拌合、运输和灌注等工作所需的费用,包含在《工程量清单》相应灌注桩项目有效工程量的工程单价中,发包人不另行支付;
④灌注桩钢筋按招标图纸所示有效重量以吨位单位计量,由发包人按《工程量清单》相应项目有效工程量的每吨工程单价支付。搭接、套筒连接、加工及损耗等所需费用,发包人另行支付。
经过评标,某投标人中标,与发包人签订了施工合同,投标函附录价格指数和权重如表4所示。
表4 中标人投标函附录价格指数和权重表

工程实施中,三月份经监理审核的结算数据如下:已完成原合同工程量清单金额300万元,扣回预付款10万元,变更金额6万元(未按现行计价)。

问题
1.根据《水利水电工程标准施工招标文件》(2009年版),投标人可对背景材料“第二章投标人须知”中的哪些条款提出异议(指出条款序号),并说明理由,招标人答复异议的要求有哪些?
2.若不考虑价格调整,计算三月份工程质量保证金扣留额。
3.指出背景材料价格调整公式中A、B、Ft、F0所代表的含义。
4.分别说明工程质量保证金扣留、预付款扣回及变更费用在价格调整计算式,是否应计入P0?计算3月份需调整的水泥价格差额△P。
5.根据《水利水电工程标准施工招标文件》(2009年版),指出并改正背景材料“第七章合同技术条款”中的不妥指出。
(计算结果保留两位小数)

10

背景资料

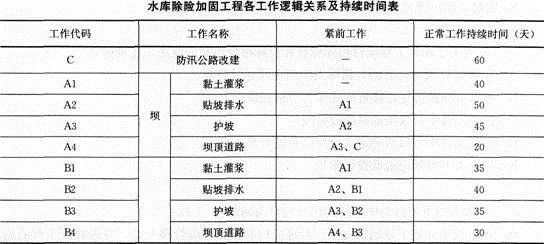

某水库除险加固工程包括主坝、副坝加固及防汛公路改建等内容,主、副坝均为土石坝。发包人与承包人签订了施工合同。合同约定的节点工期要求:合同工期200天,2012年10月1日开工。项目部技术人员根据资源配置的基本条件,编写了该工程各工作的逻辑关系及持续时间表(见下表所示),并据此绘制初始网络进度计划(如下图所示),经监理单位审核后修正并补充完整。


工程如期开工,施工中发生如下事件:

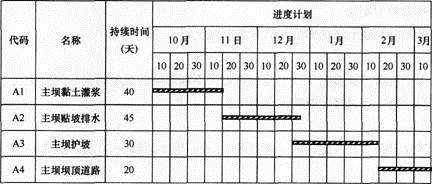

事件1:依据已批准的进度计划,结合现场实际,项目部制定了主坝项目的横道图进度计划如下:

注:除主坝项目外,其余项目均网络计划实施。
事件2:由于移民搬迁问题,C工作时断时续,2013年1月15日全部完成,由此增加费用3万元。
事件3:因修理损坏的灌浆设备,导致A1工作延误了3天,造成机械闲置、人员窝工费用为1.5万元/天。
事件4:A4工作从2013年2月16日开始,因部分坝顶道路压实度没达到质量要求,需返工处理,A4工作的实际持续时间为32天,工程费用增加2万元。

问题
1.根据表1,在图1的基础上,绘制完整正确的网络进度计划。
2.指出主坝项目在网络进度计划中的总工期,最迟完成日期。
3.根据事件1,指出横道图进度计划与监理单位批准的网络图进度计划的不同之处;判断主坝项目的横道图进度计划能否满足网络图计划要求,并说明理由。若能满足要求,则按横道图进度计划施工,若不能满足要求,则按网络图进度计划施工。
4.指出事件2、事件3、事件4的责任方,并分别分析对工期的影响。
5.综合上述事件,计算实际总工期;承包人有权提出增加多少费用和延长多少工期的要求?简要说明理由。
