2016年05月07日《公路工程》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1
适用于无水或浅水河滩,地形相对平坦,孔数较多的中型梁板安装的吊装方法(     )
A. 自行式吊机架设法
B. 跨墩龙门架架设法
C. 简易型钢导梁架设法
D. 联合架桥机架设法
A B C D
2
水泥混凝土路面浇筑后,表面没有及时覆盖,在炎热或大风天气,表面游离水分蒸发过快,体积急剧收缩,最容易产生的病害是(     )
A. 断板
B. 板底脱空
C. 龟裂
D. 唧泥
A B C D
3
下列不属于悬索桥主索鞍安装的实测项目是(     )
A. 最终偏位
B. 高程
C. 四角高程
D. 安装基线扭转
A B C D
4
有关设置明洞的论述,错误的是(     )
A. 隧道洞口受坍方、落石、泥石流、雪害等危害时,通常应设置明洞
B. 明洞主要分为两大类,即拱式明洞和棚式明洞
C. 拱式明洞整体性好,能承受较大的垂直压力和侧压力;墙体对地基的要求不太高
D. 受地形、地质条件限制,难以修建拱式明洞时,边坡有小量坍落掉块,侧压力较小时,可以采用顶盖通常为梁式结构的明洞
A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
5
路基压实过程施工中导致局部出现“弹簧”现象,可能原因有(     )
A. 在最佳含水量下压实
B. 压路遍数不足
C. 局部有漏压现象
D. 填土颗粒过大
E. 异类土壤混填
A B C D E
6
在水泥路面上进行沥青面层加铺,通常可采用的方法有(     )
A. 滑模施工法
B. 现场热再生法
C. 碎石化法
D. 现场冷再生法
E. 直接加铺法
A B C D E
7
隧道光面爆破的主要标准有(     )
A. 开挖轮廓成型规则,岩面平整
B. 岩面上保存50%以上孔痕,且无明显的爆破裂缝
C. 几乎不会对围岩造成扰动
D. 大大减少超欠挖量
E. 爆破后围岩壁上无危石
A B C D E
简答题(请根据背景资料,按要求作答)
8
某高速公路N合同段路基工程施工,工期18个月,其中K23+200~K32+200路段以填方为主,合同段附近地表土主要是高液限黏土(液限值在38~49之间),在较远地带分布有强膨胀土、沼泽土、盐渍土、有机土、粉土、砂性土等。出于控制造价的考虑,业主要求就地取材。为此,施工单位针对高液限土填筑路堤做了试验路段,以确定其最大干密度和松铺厚度等指标。
场地清理完毕后,对路基横断面进行测量放样,动土触探,并绘制出横断面图,提交监理工程师复测,确认后填筑路基。
施工单位严格按照试验路段提供的数据指导施工,经过2个月的填筑,发现按试验路段数据控制施工,施工周期(每层的填筑周期超过5d,在雨期,填筑周期达到15d以上),无法满足工期要求。业主在了解情况后,书面要求监理工程师指示施工单位在半个月后变更路堤填料。经过现场考查并征得监理工程师同意和设计单位确认后,选择了粉土与砂土两种路堤填料,施工单位随即组织施工。在路堤施工中,采用一层粉土,一层砂性土,交错分层水平填筑。每层压实厚度22cm左右。碾压时,采用纵向分行进行,直线段由中间同两边,曲线段由外侧向内侧的方式进行碾压。
由于变更后取用的路堤填料需增加较长运距,而在合同中没有该变更的价格,整个工程完工后,施工单位向业主提出了变更工程价款的报告。
问题
1.背景资料中所列土壤类型,哪些不得用于填筑路堤?哪些须经处理后才能用于填筑路堤?
2.指出施工单位在路堤施工中的错误,并给出正确做法。
3.根据公路工程变更后合同价款的确定方法。
4.施工单位提出变更工程价款的时间是否符合相关规定?说明理由
9
背景材料:
某大桥,其主墩基础有40根桩径为1.55m的钻孔灌注桩,实际成孔深度达50m。桥位区地质为:表层为5m的砾石,以下为37m的卵漂石层,再以下为软岩层。承包商采用下列施工方法进行施工:
(1)场地平整,桩位放样,埋设护筒之后,采用冲击钻进行钻孔。
(2)然后设立钢筋骨架,在钢筋笼制作时,采用搭接焊接,焊接在钢筋笼内形成错台。当钢筋笼下放后,发现孔底沉淀量超标,但超标量较小,施工人员采用空压机风管进行扰动,使孔底残留沉渣处于悬浮状态。
(3)之后,安装导管,导管底口距孔底的距离为35cm,且导管口处于沉淀的淤泥渣中。
(4)进行混凝土灌注,混凝土坍落度16cm,混凝土灌注在整个过程中均连续均匀进行。
(5)施工单位考虑到灌注时间较长,没有咨询监理工程师,便在混凝土中加入缓凝剂。
(6)首批混凝土灌注后埋置导管的深度为1.2m,在随后的灌注过程中,导管的埋置深度为3m。
(7)当灌注混凝土进行到10m时,出现塌孔,此时,施工人员立即用吸泥机进行清理。
(8)当灌注混凝土进行到23m时,发现导管埋管,但堵塞长度较短,施工人员采取用型钢插入导管的方法疏通导管。
(9)当灌注到27m时,导管挂在钢筋骨架上,施工人员采取了强制提升的方法。
(10)进行到32m时,又一次堵塞导管,施工人员在导管始终处于混凝土中的状态下,拔抽抖动导管,之后继续灌注混凝土,直到顺利完成。养护一段时间后发现有断桩事故。
问题:
(1)此钻孔灌注桩的施工的主要工序存在哪些问题?
(2)塞管处理的方法有哪些?
(3)钻孔灌注桩的施工的主要工序是什么?
(4)钻孔的方法有哪些?
10
背景资料:

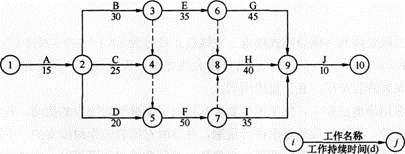

某施工单位承接了某高速公路桥梁施工任务,施工单位按照合同工期要求编写了单位工程施工组织设计,其中包括如下网络计划(时间单位:d),施工组织设计经监理工程师批准后实施。

在实施过程中,发生了如下事件:
事件一:工作D(1号台基础)施工过程中,罕见特大暴雨天气使一台施工机械受损,机械维修花费2万元,同时导致工作D实际时间比计划时间拖延8d;
事件二:施工单位租赁的施工机械未及时进场,使工作F(1号台身)实际开始时间是整个项目开工后第52d。
事件三:业主变更设计,未及时向施工单位提供图纸,使工作E(0号台身)实际时间比计划时问拖延15d,造成施工单位经济损失1600元/d。
事件四:该桥采用扩大基础,由于地下水位较高且挖基较深,因此拟采用井点降水法进行基坑排水。
问题:
1.根据网络图计算该工程的总工期,并指出关键路线。
2.分别分析事件一、二、三对总工期的影响,并计算施工单位可获得的工期补偿。
3.分别分析施工单位能否就事件一、二、三导致的损失向业主提出索赔?说明理由,并计算索赔金额。
4.将背景中的双代号网络改为单代号网络。
5.事件四中,为排除基坑地下水位,施工单位还可以采取哪些基坑排水方法?
