建设项目可行研究究报告按照国家规定的基本建设程序报请批准时,应当附具有关水行政主管部门审查批准的( )
A. 洪水影响评价报告 B. 防洪影响分析报告 C. 项目可行性报告 D. 环境影响评价报告
根据《水利工程建设程序管理暂行规定》(水建[1998]16号),水利工程质量由( )负全面责任
A. 审批单位 B. 项目法人 C. 设计单位 D. 施工单位
根据《水土保持法》,在水土保持规划中,对水土流失潜在危险较大的区域,应划定为水土流失重点( )区
A. 预防 B. 保护 C. 规划 D. 治理
根据《水利工程施工监理规范》SL288—2014,监理机构的混凝土试样的平行检测数量不应少于承包人检测数量的百分比为( )
A. 1% B. 1.5% C. 2% D. 3%
快硬水泥的初凝时间不得早于( )min
A. 45 B. 60 C. 90 D. 135
非黏性土的压实标准由( )指标控制
A. 相对密实度 B. 天然密度 C. 干密度 D. 含水量
工程项目竣工验收时,( )必须向验收委员会汇报并提交历次质量缺陷的备案资料
A. 项目法人 B. 监理单位 C. 质量监督单位 D. 项目主管部门
关于止水缝部位混凝土浇筑,下列说法不正确的是( )
A. 水平止水片应在浇筑层中间 B. 浇筑混凝土时,不得冲撞止水片 C. 振捣器可触及止水片 D. 嵌固止水片的模板应适当推迟拆模时间
某施工单位在进行大型水利工程土石方工程施工时,发生了质量事故,处理事故的直接损失费为100万元,下列说法正确的是( )
A. 事故发生后,事故单位要严格保护现场,采取有效措施抢救人员和财产,防止事故扩大 B. 该质量事故属于较大质量事故 C. 该质量事故属于一般质量事故 D. 事故发生后第24小时,事故单位向有关单位提出书面报告 E. 事故发生后,项目法人将事故的简要情况向项目主管部门报告

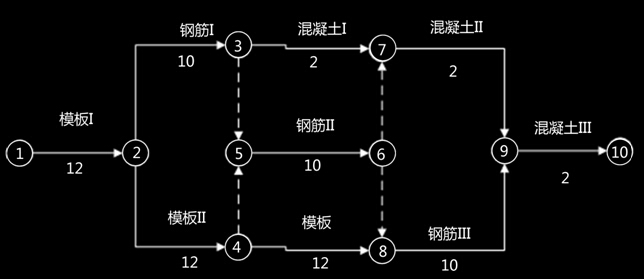

背景资料: 承包人承担某溢洪道工程施工,为降低成本、加快进度,对闸墩组织流水作业。经监理工程师批准的网络进度计划如下(单位:天)。 施工过程中发生如下事件: 事件1:由于生产工人偏少,第II施工段模板制安用时15天完成;
问题: 1、指出网络计划的关键线路和工期; 2、分别指出事件1、事件2、事件4对闸墩混凝土工程计划工期有何影响?实际工期是多少?指出承包人可以索赔的工期? 3、指出事件3中哪些情况下混凝土拌合料为不合格料?
