单选题(每题1分。每题的备选项中,只有1个最符合题意)
1
水利工程起重作业时,每台起重机所分配的荷重不得超过其额定负荷的(     )
A. 70%~75%
B. 75%~80%
C. 80%~85%
D. 85%~90%
A B C D
2
项目法人质量管理的主要内容不包括( )
A. 建立质量管理机构和质量管理制度
B. 委托质量监督机构对工程质量进行监督
C. 通过招标方式选择施工承包商并实行合同管理
D. 工程完工后,应及时组织有关单位进行工程质量验收、签证
A B C D
3
进度计划控制措施不包括(     )
A. 安全措施
B. 技术措施
C. 组织措施
D. 经济措施
A B C D
4
根据《水利工程质量管理规定》(水利部令第7号),组织设计和施工单位进行设
计交底的主体是(     )
A. 项目法人(建设单位)
B. 设计单位
C. 施工单位
D. 质量监督机构
A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
5
大体积混凝土温控中,加速混凝土散热的措施有(     )
A. 加冰水拌合
B. 采用薄层浇筑
C. 预埋水管通水冷却
D. 合理安排浇筑时间
E. 对骨料预冷
A B C D E
6
下列属于承包人违约的情形的是( )
A. 承包人私自将合同的全部或部分权利转让给其他人
B. 承包人未能按合同进度计划及时完成合同约定的工作,已造成或预期造成工期延误
C. 承包人未经监理人批准,私自将已按合同约定进入施工场地的施工设备、临时设施或材料撤离施工场地
D. 发包人原因造成停工导致无法履约的
E. 监理人无正当理由没有在约定期限内发出复工指示,导致承包人无法复工的
A B C D E
简答题(请根据背景资料,按要求作答)
7
背景
某水利枢纽工程由电站、溢洪道和土坝组成。土坝的结构形式为均质土坝,上游设干砌石护坡,下游设草皮护坡和堆石排水体,坝顶设碎石路,工程实施过程中发生下述事件:
事件1:项目法人要求该工程质量监督机构对于大坝填筑按《水利水电基本建设工程单元工程质量评定标准》规定的检验数量进行质量检查。工程质量监督机构受项目法人委托,承担了该工程质量检测任务。
事件2:土坝承包人将坝体碾压分包给具有良好碾压设备和经验的乙公司承担。为明确质量责任,单元工程的划分标准是:以50m坝长、30cm铺料厚度为单元工程的计算单位,铺料为一个单元工程,碾压为另一个单元工程。
事件3:该工程监理人给承包人“监理通知”如下:经你单位申请并提出设计变更,我单位复核同意将坝下游排水体改为浆砌石,边坡由1:3改为1:2。
事件4:土坝单位工程完工验收结论为:本单位工程划分为20个分部工程,其中质量合格8个,质量优良12个,优良率为60%,主要分部工程(坝顶碎石路)质量优良,且施工中未发生重大质量事故;中间产品质量全部合格,其中混凝土拌合物质量达到优良;原材料质量、金属结构及启闭机制造质量合格;外观质量得分率为82%。所以,本单位工程质量评定为优良。
事件5:该工程项目单元工程质量评定表由监理人填写,土坝单位工程完工验收由承包人主持。工程截流验收及移民安置验收由项目法人主持。
问题
(1)简要分析事件1中存在的问题及理由。
(2)简要分析事件2中存在的问题及理由。
(3)简要分析事件3“监理通知”存在的问题及理由。
(4)土坝单位工程质量等级实际为优良。依据水利工程验收和质量评定的有关规定,简要分析事件4中验收结论存在的问题。
(5)根据水利工程验收和质量评定的有关规定,指出事件5中存在的不妥之处并提出正确做法。
8
背景资料:
某水库枢纽工程主要由大坝、溢洪道、水电站、放水洞等建筑物组成。其中大坝最大坝高35.0m,坝体为黏土心墙土石坝。枢纽工程在施工过程中发生如下事件:
事件一:为加强工程施工质量与安全控制,项目法人组织制定了本项目生产安全事故应急救援预案,施工单位建立了应急救援组织,配备了必要的救援器材、设备。
事件二:施工单位选用振动碾作为主要碾压机具对大坝进行碾压施工,施工前对料场土料进行了碾压试验,以确定土料填筑压实参数。
事件三:水电站机组安装时,由于一名吊装工人操作不当,造成吊装设备与已安装好的设备发生碰撞,造成直接经济损失21万元,处理事故延误工期25天,处理后不影响工程正常使用和设备使用寿命。在事故调查中发现,这名工人没有特种作业操作资格证书。
问题:
1.指出事件一中项目法人制定的本项目生产安全事故应急救援预案包括哪些主要内容?
2.事件二中,施工单位进行的碾压试验,需确定哪些压实参数?
3.根据《水利工程质量事故处理暂行规定》,说明本工程的质量事故等级。
4.根据《水利工程建设安全生产管理规定》,哪些人员须取得特种作业操作资格证书
后,方可上岗作业?
9

某业主投资一建设工程项目,通过招标选择了一家施工单位,并与之签订了合同。合同约定,在施工过程中,若由于业主原因造成窝工,则机械的停工费用和人工窝工费按台班费和工日费的40%结算支付。该工程按如下计划进行:

在计划执行过程中,出现了如下事件:
事件1:因业主不能及时提供材料使E工作延误2天,G工作延误1天,H工作延误2天。
事件2:因机械故障检修使E工作延误1天,G工作延误1天。
事件3:因业主变更设计,使F工作延误2天。
事件4:因电网停电,使F工作延误0.5天,I工作延误0.5天。
以上事件对同一工作延误时间不在同一时间段内。
为此施工单位及时向监理工程师提交了一份索赔报告,并附有关资料和证据。主要索赔要求如下:
(1)工期:E停工3天,F停工2.5天,G停工2天,H停工2天,1停工0.5天,要求总计顺延工期10天。
(2)费用:
①机械设备台班费
E工作吊车:(2+1)台班×1200元/台班=3600元
F工作搅拌机:(2+0.5)台班×300元/台班=750元
G工作小机械:(1+1)台班×300元/台班=600元
H工作搅拌机:2台班×300元/台班=600元
合计要求补偿机械台班费损失5550元(经监理工程师审核.上述机械台班费单价合理)。
②人工费
E工作:3天×15人×40元/工日=1800元
F工作:2.5天×18人×40元/工日=1800元
G工作:2天×8人×40元/工日=640元
H工作:2天×18人×40元/工日=1440元
I工作:0.5天×10人×40元/工日=200元
合计要求补偿人工费损失5880元(经监理工程师审核,上述人工单价和人工数量合理)。
问题:
1.工期索赔是否合理?为什么?
2.机械台班费索赔是否合理?为什么?
3.人工费索赔是否合理?为什么?
10
背景资料

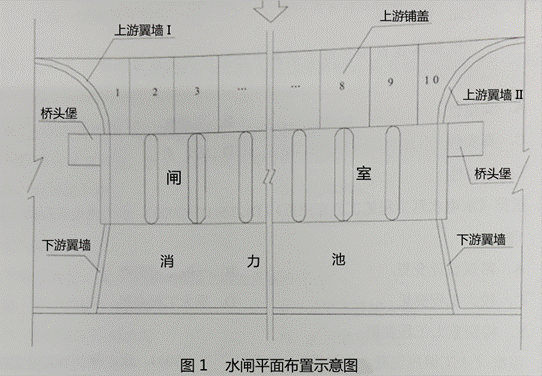

某大型水闸工程建于土基上,其平面布置示意图如图1所示。

该闸在施工过程中发生如下事件:
事件一:为加强工程施工安全生产管理,工程开工前,水行政主管部门对施工企业的“三类人员”安全生产考核合格证进行了检查;项目法人组织制定了本工程项目建设质量与安全事故应急预案,落实了事故应急保障措施。
事件二:为加快施工进度,上游翼墙及铺盖施工时,施工单位安排两个班组,分别按照上游翼墙Ⅰ→铺盖1→铺盖2→铺盖3→铺盖4→铺盖5→和上游翼板Ⅱ→铺盖10→铺盖9→铺盖8→铺盖7→铺盖6的顺序同步施工。
事件三:在闸墩混凝土浇筑过程中,由于混凝土温控措施不到位,造成闸墩底部产生贯穿性裂缝,后经处理不影响正常使用。裂缝处理延误工期40天、增加费用32万元。
事件四:桥头堡混凝土施工中,两名工人沿上、下脚手架的斜道向上搬运钢管时,不小心触碰到脚手架斜道外侧不远处的380v架空线路,造成1人死亡、1人重伤。事故调查中发现脚手架外缘距该架空线路最小距离为2.0m。
问题:
1.根据《关于印发水利工程建设安全生产监督检查导则的通知》(水安监[2011]475号)和《水利工程建设重大质量与安全事故应急预案》(水建管[2006]202号),事件一中的“三类人员”是指哪些人员?
2.指出事件二中上游翼墙及铺盖施工方案的不妥之处,并说明正确做法。
3.根据《水利工程质量事故处理暂行规定》(水利部令第9号),确定水利工程质量事故的分类应考虑哪些主要因素?事件三中的质量事故属于哪一类?
4.指出事件四中脚手架及斜道架设方案在施工用电方面的不妥之处。根据《水利工程建设重大质量与安全事故应急预案》(水监管[2006]202号),水利工程建设质量与安全事故共分为几级?事件四的质量与安全事故属于哪一级?
