2016年05月09日《公路工程管理与实务》每日一练
单选题
多选题
简答题
单选题
多选题
简答题
单选题(每题1分。每题的备选项中,只有1个最符合题意)
1
应当编制专项施工方案的工程是( )
A. 长度3200m的隧道工程
B. 23kin的高速公路路面工程
C. 长路堑路基土石方工程
D. 挡墙基础工程
A
B
C
D
2
分包合同履行过程中,当分包人认为自己的合法权益受到损害,分包人可向( )提出索赔要求
A. 承包人
B. 发包人
C. 监理人
D. 法院
A
B
C
D
3
属于公路工程常用的流水时间参数的是( )
A. 施工过程数
B. 工作面
C. 流水节拍
D. 流水强度
A
B
C
D
4
拱涵采用回填石时,可采用分层填筑法和( )
A. 单侧倾填法
B. 两侧对称倾填法
C. 混合填筑法
D. 片石套拱法
A
B
C
D
5
下列专项施工方案实施说法中,错误的是( )
A. 施工单位技术负责人应当定期巡查专项施工方案实施情况
B. 施工单位指定的安全生产管理人员发现不按照专项施工方案施工的,应要求立即整改,整改合格后才能进行下一道工序
C. 专项施工方案实施前,应向施工、技术等人员进行安全技术交底
D. 施工单位可根据现场情况及时调整专项施工方案
A
B
C
D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
6
桥梁的下部结构包括( )
A. 桥跨结构
B. 桥墩
C. 桥台
D. 基础
E. 桥面结构
A
B
C
D
E
7
浅埋及软土隧道施工常采用的方法有( )
A. 矿山法
B. 明挖法
C. 盾构法
D. 掘进机法
E. 地下连续墙
A
B
C
D
E
8
交工验收应具备的条件有( )
A. 监理工程师对工程质量的评定合格
B. 施工单位、监理单位已完成本合同段的工作总结
C. 质量监督机构按交通部规定的公路工程质量鉴定办法对工程质量进行检测
D. 通车试运营2年后
E. 竣工文件已按交通部规定的内容编制完成
A
B
C
D
E
简答题(请根据背景资料,按要求作答)
9
背景资料:
在某桥梁总体施工完毕后,对其进行检测时,某技术人员制定了如下的桥梁总体检测项目:
(1)桥梁的净空;
(2)桥面中心偏位和桥面宽度;
(3)引道中心线与桥梁中心线的衔接以及桥头高程衔接。
其中对检测的要求规定如下:
(1)桥面中心偏位要求用经纬仪检查3~8处;
(2)桥面宽度(车行道、人行道)要求用钢尺量每孔 3~5处;
(3)引道中心线与桥梁中心线的衔接,要求分别将引道中心线和桥梁中心线延长至两岸桥长端部,比较其平面位置,允许偏差130 mm;
(4)桥头高程衔接要求用水准仪测量。
问题:
1.根据现行规范的相关要求,该技术员制定的检测项目是否完善?说明理由。
2.根据现行规范的相关要求,该技术员对检测要求的描述是否正确?说明理由。
10
背景资料:

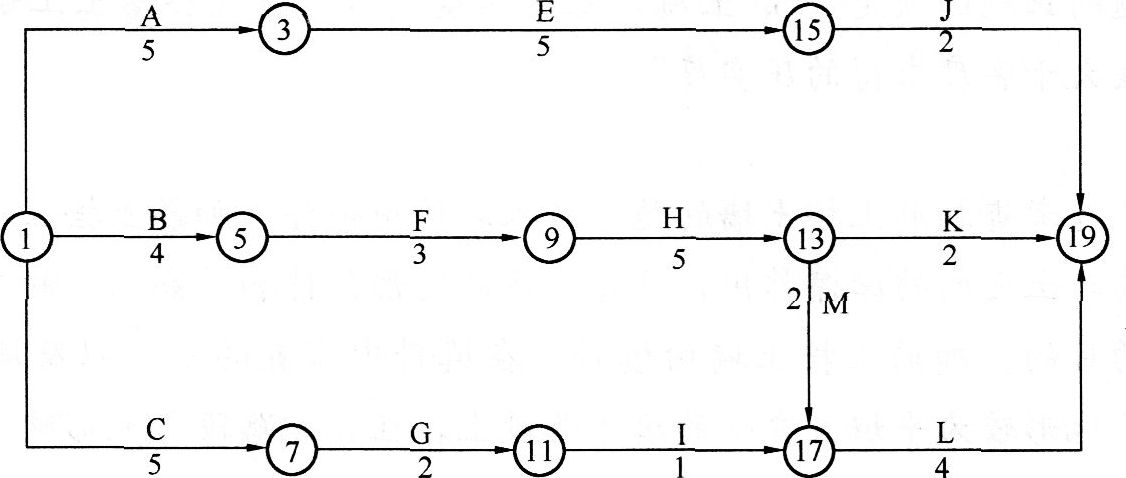

某公路工程项目合同工期为18个月。施工合同签订以后,施工单位编制了一份初始网络计划,如下图所示。
由于该工程施工工艺的要求。计划中工作C、工作H和工作J需共用一台起重施工机械,为此需要对初始网络计划做调整。
问题:
1.请绘出调整后的网络进度计划图。
2.如果各项工作均按最早开始时间安排,起重机械在现场闲置多长时间?为减少机械闲置,工作C应如何安排?
3.该计划执行3个月后,施工单位接到业主的设计变更,要求增加一项新工作D,安排在工作A完成之后开始,在工作E开始之前完成。请问设计变更应该履行哪些手续?
4.工作G完成后,由于业主变更施工图纸,使工作1停工待图0.5个月,如果业主要求按合同工期完工,施工单位可向业主索赔赶工费多少万元(已知工作1赶工费每月12.5万元)?说明理由。
剩余时间
00:00:00
暂停
返回列表
下次再做
下载
答题卡
0
/
10
单选题
每题1分 共5题
1
2
3
4
5
多选题
每题2分 共3题
6
7
8
简答题
每题20分 共2题
9
10
保存进度,下次继续
交卷
继续答题
网络错误!2. 提交成功! 3.提交失败!
知道了
确定交卷
谢谢提醒,继续
