2016年05月10日《水利水电工程管理与实务》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1
根据《水利水电建设工程验收规程》(SL223-2008),质量监督机构的代表应该参加(  )验收委员会或工作组
A. 分部工程
B. 单位工程
C. 合同工程完工
D. 阶段
A B C D
2
根据《水利工程质量事故处理暂行规定》(水利部令第9号),较大质量事故指对工程造成较大经济损失,经处理后(     )
A. 不影响正常使用并不影响使用寿命
B. 不影响正常使用但对使用寿命有一定的影响
C. 不影响正常使用但对使用寿命有较大的影响
D. 对正常使用和使用寿命有较大的影响
A B C D
3
根据《水工混凝土施工规范》DL/T5144--2001,袋装水泥的储运时间不应超过(     )个月
A. 3
B. 4
C. 5
D. 6
A B C D
4
分类分项工程量清单项目编码500101002001中的后三位001代表的含义是(     )
A. 水利工程顺序码
B. 水利建筑工程顺序码
C. 土方开挖工程顺序码
D. 清单项目名称顺序码
A B C D
5
根据《水利工程质量管理规定》(水利部令第7号),组织设计和施工单位进行设
计交底的主体是(     )
A. 项目法人(建设单位)
B. 设计单位
C. 施工单位
D. 质量监督机构
A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
6
混凝土坝层间间歇超过混凝土初凝时间,会出现冷缝,从而使层问的(     )明显降低
A. 抗渗能力
B. 抗剪能力
C. 抗拉能力
D. 抗压能力
E. 抗冻能力
A B C D E
7
根据《水利水电建设工程验收规程》SL223--2008,项目必须满足一定的运行条件后方可验收,一定的运行条件指(     )
A. 泵站工程经过一个排水期
B. 泵站工程经过一个抽水期
C. 河道疏浚工程完成后
D. 其他工程经过1-12个月
E. 其他工程经过一个汛期
A B C D E
简答题(请根据背景资料,按要求作答)
8

(一)背景资料
某水利枢纽工程由大坝、电站、泄洪洞(底孔)和溢流表孔等建筑物组成。为满足度汛要求,工程施工采取两期导流,一期工程施工泄洪底孔坝段(A)和溢流表孔坝段(B)。某承包人承担了该项(一期工程)施工任务,并依据《水利水电工程标准施工招标文件》(2009年版)与发包人签订了施工合同。
合同约定:
(1)签约合同价为4500万元,工期24个月,2011年9月1日开工,2011年12月1日截流。
(2)开工前,发包人按约定签约合同10%向承包人支付工程预付款,工程预付款的扣回与还清按 计算,其中F1=20%,F2=90%。
(3)从第一个月起,按工程进度款5%的比例扣留工程质量保证金。

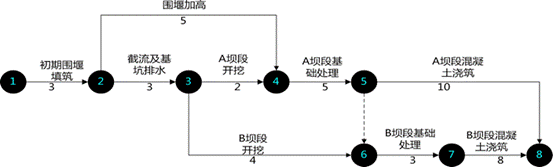

由承包人编制,并经监理人批准的施工进度计划如图2-1所示(单位:月,每月按30天计):

2011年9月1日开工,2011年12月1日截流。
本工程在施工过程中发生以下事件:
事件一:由于发包人未按时提供施工场地,造成了开工时间推迟,导致“初期围堰填筑”的延误,经测算“初期围堰填筑”要延至2012年1月30日才能完成。
承包人据此向监理人递交了索赔一项通知书,后经双方协商达成如下事项:(1)截流时间推迟到2012年2月1日;(2)“围堰加高”须在2012年5月30日(含5月30日)前完成;(3)完工日期不变,调整进度计划;

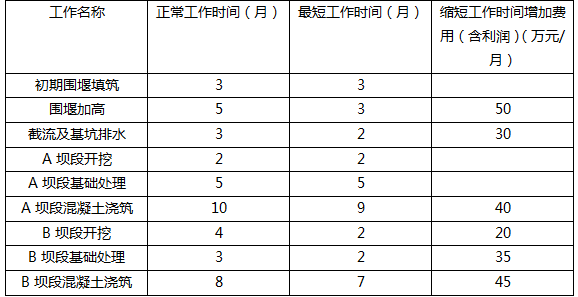

(4)发包人依据工期-费用表(如表2所示),重新编制新的施工进度计划,并提交了赶工措施和增加的费用,上报监理人并批准。

事件二:截至2012年2月底,累计完成合同金额为200万元;监理人确认的2012年3月份已完成工程量清单中“截流及基坑排水”的金额为245万元,“围堰加高”的金额为135万元,均含赶工增加费用。

问题:
1.根据原网络进度计划,分别指出“初期围堰填筑”和“围堰加高”的最早完成日期。
2.根据事件一,按增加费用最少原则,应如何调整施工进度计划?计算施工所增加的总费用。
3.根据事件一,绘制从2012年2月1日起的新施工进度计划(采用双代号网络图表示),指出“A坝段开挖”的最早开始日期。
4.计算承包人2012年3月份进度付款申请单中有关款项的金额。

9
背景
某寒冷地区小农水重点县项目涉及3个乡镇、8个行政村,惠及近2万人,主要工程项目包括疏浚大沟2条,中沟5条,小沟10条,新建(加固)桥涵50余座,工程竣工验收后由相应村镇接收管理。项目招标文件依据《水利水电工程标准施工招标文件》(2009年版)编制,招标文件有关内容约定如下:
(1)投标截止时间为2013年11月1日上午10:00;
(2)工期为2013年11月20日~2014年4月20日;
(3)征地拆迁、施工用水、施工用电均由承包人自行解决,费用包括在投标报价中;
(4)针对本项目特点,投标人应在投标文件中分析工程实施的难点,并将相关风险考虑在投标报价中;
(5)“3.4投标保证金”条款规定如下:
3.4.1投标人应按投标文件须知前附表规定的时间、金额、格式向投标人提交投标保证金和低价风险保证金;
3.4.2联合体投标时,投标人应以联合体牵头人名义提交投标保证金;
3.4.3投标人未提交投标保证金的,招标人将不接受其投标文件,以废标处理;
3.4.4投标人的投标保证金将在招标人与中标人签订合同后5日内无息退还;
3.4.5若投标人在投标有效期内修改和撤销投标文件,或中标人未在规定时内提交履约保证金,或中标人不与招标人签订合同,其投标保证金将不予退还。
某投标人对“3.4投标保证金”条款提出异议,招标人认为异议合理,在2013年10月25日向所有投标人发送了招标文件修改通知函,但投标截止时间并未延长。
问题:
1.招标文件有关征地拆迁、施工用水、施工用电的约定是否合理?说明理由。
2.依据背景材料,简要分析本工程实施的难点。
3.招标人可以对“3.4招标保证金”的哪些条款提出异议?说明理由。指出投标人提出异议的截止时间。
4.招标人未延长投标截止时间是否合理?说明理由。
