单选题(每题1分。每题的备选项中,只有1个最符合题意)
1

碾压混凝土的干湿度一般用VC值来表示,VC值大表示(     )

A. 拌合料湿,不易压实
B. 拌合料湿,易压实
C. 拌合料干,不易压实
D. 拌合料干,易压实

A B C D
2

某穿堤建筑物侧回填土,施工单位根据规范要求抽检土方试样40组,根据《水利工程施工监理规范》SL288—2014,监理机构的土方试样的平行检测最少数量为(     )

A. 1
B. 2
C. 3
D. 4

A B C D
3

其他直接费中的其他费用不包括(     )

A. 施工工具用具使用费
B. 工程定位复测
C. 公用施工道路的照明费
D. 设备仪表移交生产前的维护

A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
4

合同争议的处理方法包括(     )

A. 友好协商解决
B. 提请争议评审组评审
C. 仲裁
D. 诉讼
E. 解除合同

A B C D E
简答题(请根据背景资料,按要求作答)
5

某大型防洪工程由政府投资兴建。项目法人委托某招标代理公司代理施工招标。招标代理公司依据有关规定确定该项目采用公开招标方式招标,招标公告在当地政府规定的招标信息网上发布。招标文件中规定:投标担保可采用投标保证金或投标保函方式担保。评标方法采用经评审的最低投标价法。投标有效期为60天。
项目法人对招标代理公司提出以下要求:为避免潜在的投标人过多,项目招标公告只在本市日报上发布,且采用邀请方式招标。
项目施工招标信息发布后,共有9家投标人报名参加投标。项目法人认为报名单位多,为减少评标工作量,要求招标代理公司对报名单位的资质条件、业绩进行资格审查。开标后发生的事件如下:
事件1:A投标人的投标报价为8000万元,为最低报价,经评审推荐为中标候选人。
事件2:B投标人的投标报价为8300万元,在开标后又提交了一份补充说明,提出可以降价5%。
事件3:C投标人投标保函有效期为70天。
事件4:D投标人投标文件的投标函盖有企业及其法定代表人的印章,但没有加盖项目负责人的印章。
事件5:E投标人与其他投标人组成联合体投标,附有各方资质证书,但没有联合体共同投标协议书。
事件6:F投标人的投标报价为8600万元,开标后谈判中提出估价为800万元的技术转让。
事件7:G投标人的投标报价最高,故G投标人在开标后第二天撤回了其投标文件。

问题:
1.项目法人对招标代理公司提出的要求是否正确?说明理由。
2.分析A、B、C、D、E、F投标人的投标文件是否有效或有何不妥之处?说明理由。
3.G投标人的投标文件是否有效?对其撤回投标文件的行为,项目法人可如何处理?
4.该项目中标人应为哪一家?合同价为多少?

6

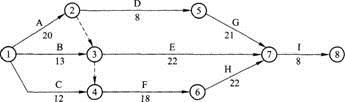

某水利水电施工承包商与业主签订了一份堤防工程施工合同,合同约定工期为68天,承包商工期每提前1天获奖励2000元,每拖后1天支付违约金3000元。承包商提交的施工网络进度计划如下图所示,该计划得到业主代表的认可。

在实际施工过程中发生了如下事件:
事件1:业主未能按时提供全部施工场地,使A、B两项工作的作业时间分别延长了3天和2天,造成这两项工作分别窝工8和10个工日。工作C未受影响。
事件2:在工作D施工时,主要施工设备出现故障,停工检修2天,造成窝工20个工日。
事件3:在工作E施工时,由于业主提供的主要材料不合格,造成返工,拆除用工30个工日,机械设备闲置3个台班,闲置台班单价为300元,材料费损失2万元,因拆除重新施工使作业时间延长3天。
事件4:在工作F施工时,因设计变更,造成施工时间增加2天,多用人工15个工日,增加其他费用1万元。

问题:
1.在上述事件中,承包商可就哪些事件提出工期补偿和费用补偿要求?
2.该工程的实际施工天数为多少天?可得到的工期补偿为多少天?工期奖罚天数为多少天?
3.当地人工日工资单价为35元/工日,窝工人工费补偿标准为20元/工日。若不计施工管理费、利润等补偿,在该工程中,承包商可得到多少经济补偿?

7

背景资料:
某泵站工程施工招标文件按《水利水电工程标准施工招标文件》(2009年版)编制。
招标及合同管理过程中发生如下事件:
事件一:招标文件合同条款约定的价格调整计算公式如下:
P=P0×(M+N)<A/A0),式中M取0.4,N取0.6。
事件二:某投标人投标文件所载工期超过招标文件规定的工期,评标委员会向其发出了要求澄清的通知,该投标人按时递交了答复,修改了工期计划,满足了要求。评标委员会认可工期修改。
事件三:招标人在合同谈判时,要求施工单位提高混凝土强度等级,但不调整单价,否则不签合同。
事件四:合同约定,发包人的义务和责任有:①提供施工用地;②执行监理单位指示;③保证工程施工人员安全;④避免施工对公众利益的损害;⑤提供测量基准。承包人的义务和责任有:①垫资100万元;②为监理人提供工作和生活条件;③组织工程验收;④提交施工组织设计;⑤为其他人提供施工方便。
事件五:合同部分条款如下:
(1)计划施工工期3个月,自合同签订次月起算。签约合同工程量及单价如下表:



(2)合同签订当月生效,发包人向承包人一次性支付合同总价的10%,作为工程预付款,施工期最后2个月等额扣回。
(3)工程质量保证金总额为签约合同总价的5%,在施工期内,按每月工程进度款5%的比例扣留。工程质量保修期满后退还,保修期1年。

问题:
1.指出事件一中P、P0、M、N、A、A0所分别代表的含义。
2.根据水利工程招标投标有关规定,事件二、事件三的处理方式或要求是否合理?
逐一说明理由。
3.根据《水利水电工程标准施工招标条件》(2009年版),分别指出事件四中有关发包人和承包人的义务和责任中的不妥之处。
4.按事件五所给的条件,签约合同金额为多少?发包人应支付的工程预付款为多少?
应扣留的工程质量保证金总额为多少?

8

背景资料
某河道治理工程施工1 标建设内容为新建一段堤防,招标文件依据《水利水电工程标准施工招标文件》(2009年版)编制,工程量清单采用清单计价格式。招标文件部分规定如下:
1. 除措施施项目外,其他工程项目采用单价承包方式。
2. 项目设有标底,超过标底10%的投标报价为无效报价。
3. 投标人对招标文件有异议的,必须在投标截止时间17日前提出。
4. 投标人在提交符合招标文件规定要求的投标文件外,可以提交备选投标方案,评标时备选投标方案可以考虑。
5. 开标时监督人员无权对投标文件作出无效的判断处理。
投标人对招标文件提出异议,招标人对招标文件进行了修改。
在评标过程中发生如下事件:
事件1:投标人A按招标文件“工程量清单”的要求填写相应表格,函明投标总报价优惠5%,随同投标文件递交了投标保证金。
事件2:投标人B提交了已标价工程量清单(含已标价工程量清单计算附件),其中土方开挖单价分析表如表1所示。

事件3:合同中关于土方开挖工程的计量和支付有如下约定:
1. 场地平整按招标图纸所示场地平整区域计算的有效面积以平方米为单位计量;
2. 一般土方开挖和沟槽开挖柱坑开挖按实际完成的自然方体积以立方米为单位计量;
3. 场地清理(包括植被清理)和临时性排水措施等工作所需的费用包含在措施项目费用中,不另行支付;
4. 承包人在料场开采结束后完成开采区清理、恢复和绿化等工作所需的费用包含在土方开挖有效工程量的每立方米工程单价中。

问题:
1.指出招标文件的不妥之处并改正。
2.指出事件1中投标人A投标行为的不妥之处,并说明正确的做法。
3. 指出土方开挖单价分析表中的A、B、C和D所代表的工程项目或费用名称。
4.计算土方开挖单价分析表中①~⑧的值(保留两位有效数值)。
5.指出并改正事件3合同约定中的不妥之处。



9

背景资料
某河道治理工程包括河道疏浚和新建泵站,泵站设计流量为150m³/s,共安装4台机组,单机配套功率400kW,泵站采用正向进水方式布置于某河道堤后,区域涝水由泵站抽排后通过压力水箱和穿堤涵洞进入河道,涵洞出口设排洪闸挡洪。该河道汛期为每年6-9月份,堤防级别为1级。本工程施工期为19个月,2011年11月-2013年5月。施工中发生如下事件:
事件一:第一个非汛期施工的主要内容有:1.堤身土方开挖,回填;2.泵室地基处理;3.泵室混凝土浇筑;4.涵身地基处理;5.涵身混凝土浇筑;6.泵房施工;7.防洪闸施工;8.进水闸施工。
事件二:河道疏浚施工过程中,疏浚单元工程质量验收评定如下表所示。



问题:
1.从安全度汛角度考虑,指出事件一中第一个非汛期的最重要的四项工程。
2.根据《水利水电工程单元工程施工质量验收评定标准—堤防工程》(SL634-2012),补充表中名称和数据。
3.根据背景资料,指出本泵站工程等别、规模,泵房和穿堤涵洞的级别。
4.堤身与涵身结合部位土方填筑施工时注意哪些问题?
