2016年05月13日《建筑工程管理与实务》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1
砌体结构工程中,墙体上预留洞口,宽度超过(     )mm时,应设置钢筋混凝土过梁
A. 300
B. 400
C. 500
D. 600
A B C D
2
现有两节长度为12.5m的钢筋混凝土灌注桩的钢筋笼,钢筋笼上应设有不小于(     )组的垫块,以保证保护层厚度
A. 1
B. 2
C. 3
D. 4
A B C D
3
按照装饰装修专业工程规模标准,下列单项合同额中属于中型工程的是(     )万元
A. 1500
B. 200
C. 90
D. 50
A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
4
对屋面工程细部构造的质量验收的说法,正确的有(     )
A. 铺贴檐口800mm范围内的卷材应采取满粘法
B. 防水层贴入水落口杯内不应小于50mm
C. 变形缝的泛水高度不应小于300mm
D. 管道根部四周应增设附加层,宽度和高度均不应小于300mm
E. 沟内附加层在天沟、檐沟与屋面交接处宜空铺,空铺的宽度不应小于250mm
A B C D E
5
房屋结构的可靠性包括(     )
A. 经济性
B. 安全性
C. 适用性
D. 耐久性
E. 美观性
A B C D E
6
超过一定规模的危险性较大的分部分项工程专项方案专家论证的主要内容有(     )
A. 专项方案是否完整、可行
B. 专项方案内容是否经济、合理
C. 专项方案计算书和验算依据是否符合有关标准规范
D. 专项方案施工工艺是否先进
E. 安全施工的基本条件是否满足现场实际情况
A B C D E
简答题(请根据背景资料,按要求作答)
7
背景资料
某酒店工程,建筑面积28700㎡,地下1层,地上15层,现浇筑混凝土框架结构。建设单位依法进行招标,投标报价执行《建设工程工程量清单计价规范》(GB 50500--2013)。共有甲、乙、丙等8家单位参加了工程投标。经过公开开标、评标,最终确定甲施工单位中标。建设单位与甲施工单位按照《建设工程施工公司(示范文本)》(GF—2013—0201)签订了施工总承包合同。
合同部分条款约定如下:①本工程合同工期549d;②本工程采用综合单价计价模式;③包括安全文明施工费的措施费包干使用;④因建设单位责任引起的工程实体设计变更发生的费用予以调整;⑤工程预付款比例为10%。
工程投标及施工过程中,发生了下列事件:
事件1:在投标过程中,乙施工单位在自行投标总价基础上下浮5%进行报价。评标小组经过认真核算,认为乙施工单位报价中的实际费用不符合《建设工程工程量清单计价规范》(GB 50500--2013)中不可作为竞争性费用条款的规定给予废标处理。
事件2:甲施工单位投标报价书情况是:土石方工程工程量650m³,定额单价人工费为8.40元/m³、材料费为12.00元/m³、机械费1.60元/m³。分部(分项)工程工程量清单合价为8200万元,措施费项目清单合价为360万元,暂列金额为50万元,其他项目清单合价为120万元,总包服务费30万元,企业管理费为15%,利润为5%,规费为225.68万元,税金系数为3.41%。
事件3:甲施工单位与建设单位签订施工总承包合同后,按照《建设工程项目管理规范》(GB/T 50326--2006)进行了合同管理工作。
事件4:甲施工单位加强对劳务分包单位的日常管理,坚持开展劳务实名制管理工作。
事件5:施工单位随时将建筑垃圾、废弃包装、生活垃圾等常见固体废物按相关规定进行了处理。
事件6:在基坑施工中,由于正值雨季,施工现场的排水费用比中标价中的费用超出3万元。甲施工单位及时向建设单位提出了签证要求,建设单位不予支持。对此,甲施工单位向建设单位提交了索赔报告。
问题
1.事件1中,评标小组的做法是否正确?并指出不可作为竞争性费用项目分别是什么?
2.事件2中,甲施工单位所报的土石方分项工程综合单价是多少元/m³ ?中标造价是多少万元?工程预付款金额是多少万元?(均需列式计算,答案保留小数点后两位)
3.事件3中,甲施工单位合同管理工作中,应执行哪些程序?
4.事件4中,按照劳务实名制管理要求,在劳务分包单位进场时,甲施工单位应要求劳务分包单位提交哪些资料进行备案?
5.事件5中,施工产生的固体废物的主要处理方法有哪些?
6.事件6中,甲施工单位的索赔是否成立?在建设工程施工过程中,施工索赔的起因有哪些?
8
【背景资料】
某办公楼工程建筑面积24000㎡,基础为筏板式基础,上部结构为现浇混凝土框架结构,地下2层,地上15层。基础埋深8.4m,地下水位-2.6m,现场地坪标高-0.8m。施工过程中发生了以下事件:
事件一:基坑直接开挖到设计标高后,发现有部分软弱下卧层,于是施工单位针对此问题制定了处理方案并进行了处理。事件二:软弱下卧层处理完后,施工单位、监理单位共同对基坑进行了验槽。事件三:基础工程正常施工,基础施工完毕后进行回填,填土施工前,施工单位按要求对基底进行了处理。回填土施工结束后施工单位亦按规定进行了检查,其结果满足设计或规范要求。
问题:
1.本工程基坑部分哪些分项工程属于超过一定规模的危险性较大的分部分项工程,
说明理由。
2.事件一中有哪些不妥之处?分别说明理由。
3.事件二中,工程验槽的做法是否妥当?并说明理由。
4.事件三中,施工单位应如何控制土方回填的质量?
9
【背景资料】

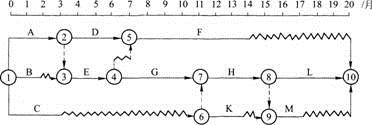

某工程施工进度计划网络图如下所示,假定各项工作均匀速施工。由于工作B、工作C、工作H为采用特殊工艺的施工过程,涉及某专利技术的采用,故这三项工作只能由某一特定的施工队来完成。

问题:
1.在不改变原施工进度计划总工期和各工作之间工艺关系的前提下,如何安排工作B、工作C、工作H这三项工作比较合理?试计算此时该专业施工队从进场到出场最短需要多少时间,其中最少的间断工作时间为多少个月?

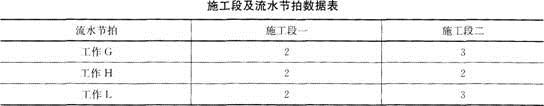

2.由于种种原因,使得工程前期进展拖延。第10月初对工程实际进展情况进行检查发现,G工作刚刚开始,其他工作进展均后延4个月。现建设单位仍要求按原计划时间竣工,施工单位将工作G、H、1划分为两个流水段组织流水作业,具体数据见下表:

试问G、H、I三项工作的流水施工工期为多少?能否满足建设单位提出的按原计划日期竣工的要求,并说明理由。
10

【背景资料】
某商业广场工程,建筑面积24500㎡,地下2层,地上6层,混凝土框架结构,降水方案为真空井点降水。由于该商业广场处于闹市区,不具备自然放坡施工条件,基坑开挖时采用了水泥土桩加锚杆进行支护。
施工过程中发生了如下事件:
事件一:施工期间,现场技术人员通过监测发现,在毗邻城市主干道一侧的支护结构出现位移,并一直呈不断发展趋势,水泥土桩支护结构位移超过设计估计值。经分析是由支护的强度、刚度和稳定性不足引起的破坏。
事件二:现场技术人员通过监测发现,基坑周围地面出现裂缝,并不断扩展;支撑系统发出挤压等异常响声。项目部立即发出了停止施工指令。

问题:
1.施工现场地下水控制措施通常还有哪些方法?
2.事件一中,施工现场常见基坑支护破坏的主要形式还有哪些?
3.事件一中,项目部应采取什么措施及时予以处理?
4.事件二中,基坑坍塌以前出现的常见迹象还有哪些?
