2016年05月15日《建筑工程管理与实务》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1
根据《民用建筑节能条例》,在正常使用条件下,保温工程最低保修期限为(     )年
A. 3
B. 4
C. 5
D. 6
A B C D
2
下列流水施工的基本组织形式中,其专业工作队数大于施工过程数的是(     )
A. 等节奏流水施工
B. 异步距异节奏流水施工  (异节奏流水)
C. 等步距异节奏流水施工 (成倍流水)
D. 无节奏流水施工
A B C D
3
关于扣件式钢管作高大模板支架立杆时的说法,错误的是( )
A. 立杆上每步设置双向水平杆且与立杆扣接
B. 相邻两立柱接头不得在同步内
C. 立柱接长最多只允许有一个搭接接头
D. 上段的钢管与下段钢管立柱严禁错开固定在水平拉杆上
A B C D
4
测量工程轴线间距时。一般使用钢尺的长度为(     )
A. 2m
B. 3m
C. 5m
D. 20m
A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
5
施工总承包单位可以依法将承包范围内的(     )工程分包给具有相应专业资质的企业
A. 地下室混凝土结构
B. 填充墙砌筑作业
C. 混凝土框架结构
D. 机电设备安装
E. 玻璃幕墙
A B C D E
6
关于图示桁架杆件受力的描述,正确的有(     )。
A. 上、下弦杆靠支座处轴力小,靠跨中处轴力大
B. 上、下弦杆靠支座处轴力大,靠跨中处轴力小
C. 腹杆靠支座处轴力小,靠跨中处轴力大
D. 腹杆靠支座处轴力大,靠跨中处轴力小
E. 直腹杆受压,斜腹杆受拉
A B C D E
7
《节能建筑评价标准》规定,屋面节能工程保温材料性能指标有(     )
A. 导热系数
B. 密度
C. 抗拉强度
D. 燃烧性能
E. 厚度
A B C D E
简答题(请根据背景资料,按要求作答)
8
背景资料
某建设单位投资兴建住宅楼,建筑面积12000m2,钢筋混凝土框架结构,地下一层,地上七层,土方开挖范围内有局部滞水层,经公开招投标,某施工总承包单位中标。双方根据《建设工程施工合同(示范文本)》(GF-2013-0201)签订施工承包合同,合同工期为10个月,质量目标为合格。
在合同履约过程中,发生了下列事件:
事件一:施工单位对中标的工程造价进行了分析,费用构成情况是:人工费390万元,材料费2100万元,机械费210万元,管理费150万元,措施项目费160万元,安全文明施工费45万元,暂列金额55万元,利润120万元,规费90万元,税金费率为3.41%
事件二:施工单位进场后,及时按照安全管理要求在施工现场设置了相应的安全警示牌。
事件三:由于工程地质条件复杂,距基坑边5米处为居民住宅区,因此施工单位在土方开挖过程中,安排专人随时观测周围的环境变化。
事件四:施工单位按照成本管理工作要求,有条不紊的开展成本计划、成本控制、成本核算等一系列管理工作。
问题:
1、事件一中,除税金外还有哪些费用在投标时不得作为竞争性费用?并计算施工单位的工程的直接成本、间接成本、中标造价各是多少万元?(保留两位小数)
2、事件二中,施工现场安全警示牌的设置应遵循哪些原则?
3、事件三中,施工单位在土方开挖过程中还应注意检查哪些情况?
4、事件四中,施工单位还应进行哪些成本管理工作?成本核算应坚持的“三同步”原则是什么?
9
背景:
某钢筋混凝土框架结构标准厂房建筑,高2层,无地下室,框架柱柱距7.6m。通过公开招标程序,某施工单位与建设单位签订的承包合同部分内容如下:
工程合同总价2100万元,工程价款采用调值公式动态结算;该工程的人工费可调,占工程价款的35%;材料有4种可调:材料1占5%,材料2占15%,材料3占15%,材料4占10%。建设单位在开工前向承包商支付合同价的15%为预付备料款,主要材料及构配件金额占合同总额的65%。竣工前全部结清。
开工前,施工单位制定了完整的施工方案,采用预拌混凝土,钢筋现场加工,采用覆膜多层板作为结构构件模板,模架支撑采用碗扣式脚手架。施工工序安排框架柱单独浇筑,第二步梁与板同时浇筑。施工过程发生如下事件:
事件一:结构设计按最小配筋率配筋,设计中有采用HPB235级φ12mm钢筋,间距200mm。由于当地建材市场HPB235级声12mm钢筋被淘汰,施工单位征得监理单位和建设单位同意后,按等强度折算后,用HRB335级直径1gmm(间距250mm)的钢筋进行代换,保证整体受力不变,并按此组织实施。
事件二:二层梁板施工阶段天气晴好,气温16~27℃。梁板模板安装并拼接整齐、严密并验收完毕,进行钢筋的安装,且钢筋绑扎经验收符合规范要求。在混凝土浇筑前,用水准仪抄平,保证每一构件底模表面在同一个平面上,无凹凸不平问题,开始浇筑混凝土,并现场制作混凝土试件。浇筑完毕20h覆盖并浇水养护。10d后从标准养护室取出一组试件送检试压,其强度达设计强度的80%,施工单位认为已超过设计强度75%向监理提出拆除底模与架体支撑的申请。

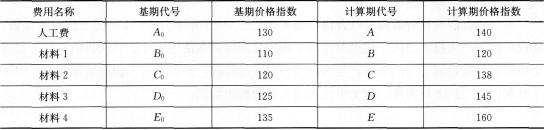

事件三:竣工结算时,统计生成的人工费及材料费价格指数如下表:

施工单位按调值公式法重新计算实际结算价款。
问题:
1.列式计算该工程预付备料款和起扣点各是多少?
2.指出事件一中的不妥之处,并分别说明理由。
3.指出事件二中的不妥之处,并分别说明理由。
4.列出动态结算调值公式,并按事件三中价格指数计算调价后的实际结算价
剩余时间00:00:00
暂停
返回列表 下次再做 下载
答题卡 0 / 9
单选题每题1分 共4题
1 2 3 4
多选题每题2分 共3题
5 6 7
简答题每题20分 共2题
8 9
保存进度,下次继续
