2016年05月20日《公路工程管理与实务》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1
根据《公路工程施工安全技术规程》规定,人工挖孔桩允许的最大深度为(     )m
A. 10
B. 15
C. 18
D. 20
A B C D
2
进行隧道爆破施工时,所有人员应撤离现场,其安全距离描述错误的是( )
A. 独头巷道不少于100m
B. 相邻的上下坑道内不少于100m
C. 相邻的平行坑道,横通道及横洞间不少于50m
D. 全断面开挖进行深孔爆破时,不少于500m
A B C D
3
对工程中发生的一般质量事故,事故发生单位应在3天内书面上报质量监督站,同时报(     )
A. 企业上级主管部门、建设单位、监理单位和设计单位
B. 企业上级主管部门、建设单位、监理单位和省级质量监督站
C. 建设单位、监理单位、设计单位和省级质量监督站
D. 企业上级主管部门、建设单位、监理单位和政府行政主管部门
A B C D
4
当桥梁主塔(墩)塔身高于(     )m时,应在其顶端装设防撞信号灯
A. 10
B. 20
C. 30
D. 40
A B C D
5
交通标志是用图形符号、颜色和文字向交通参与者传递特定信息,用于管理交通的设施,主要作用是(     )
A. 提示、诱导、指示
B. 警告、禁止、指示
C. 禁止、引导、防护
D. 提示、引导、禁止
A B C D
6
适用于挖掘浅且短的路堑的施工方法是(  )
A. 单层横向全宽挖掘法
B. 多层横向全宽挖掘法
C. 分层纵挖法
D. 通道纵挖法
A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
7
公路土质路基压实的原则有(     )
A. 先轻后重
B. 先慢后快
C. 先静后振
D. 轮迹重叠
E. 先高后低


A B C D E
8
下列关于挖孔桩基础施工说法正确有( )
A. 孔口处应设置高出地面至少300mm的护圈
B. 挖孔桩施工时相邻两桩孔不得同时开挖,宜间隔交错跳挖
C. 挖孔弃土要及时转运,井口四周作业范围内不得堆积余土杂物
D. 井孔内设电压不应大于36V,电缆为防水绝缘电缆
E. 孔内爆破后应先通风排烟5min并经检查无有害气体后施工人员方可下井继续施工
A B C D E
9
对无机结合料基层的混合料摊铺,当没有摊铺机时可以采用摊铺箱摊铺混合料,也可以用自动找平平地机辅以人工整平,该做法适用的公路等级为(     )
A. 一级公路
B. 二级公路
C. 三级公路
D. 四级公路
E. 高速公路
A B C D E
简答题(请根据背景资料,按要求作答)
10
背景资料:

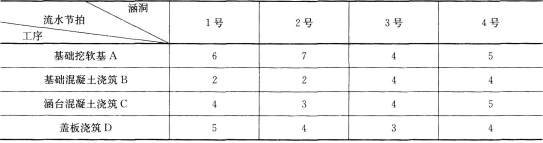

某施工单位承接的二级公路中有四道单跨2.0m × 2.0m钢筋混凝土盖板涵,在编制的《施工组织设计》中,对各涵洞的工序划分与工序的工作时间分析如下表所示。

施工单位最初计划采用顺序作业法组织施工,报监理审批时,监理认为不满足工期要求,要求改为流水作业法。根据现场施工便道情况,施工单位决定分别针对A、B、C、D四道工序组织四个专业作业队伍,按4号→3号→2号→1号涵洞的顺序采用流水作业法施工,确保每个专业作业队的连续作业。在每个涵洞的“基础开挖及软基换填”工序之后,按《隐蔽工程验收制度》规定,必须对基坑进行检查和验收,检查和验收时间(间歇时间)按2天计算。验收由施工单位项目负责人组织施工人员、质检人员,并请监理单位人员及设计代表参加。验收的项目为:基坑几何尺寸、地基处理。验收合格后才进行下一道工序的施工。
问题:
1.计算按顺序作业法组织四道涵洞施工的工期。
2.计算按流水作业法组织施工的流水步距及总工期。
3.绘制按流水作业法组织施工的横道图(要求横向为工期,纵向为工序)。
4.根据《隐蔽工程验收制度》,验收时还必须邀请哪个单位参加?
5.补充基坑验收时缺漏的项目。
