2016年05月23日《建筑工程管理与实务》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1
下列污染物中,不属于民用建筑工程室内环境污染物浓度检测时必需检测的项目是(     )
A. 氡
B. 氯
C. 氨
D. 甲醛
A B C D
2
钢结构二级焊缝不得有(     )缺陷
A. 电弧擦伤
B. 咬边
C. 未焊满
D. 根部收缩
A B C D
3
砖混结构预制混凝土板与现浇板对接时,应满足(     )的要求
A. 预制板端钢筋伸入现浇板中,后浇筑现浇板
B. 现浇板钢筋伸人预制板缝中,先浇筑现浇板
C. 预制板端钢筋伸入现浇板中,先浇筑现浇板
D. 现浇板钢筋伸人预制板缝中,后浇筑现浇板
A B C D
4
对涉及结构安全、节能、环境保护和主要使用功能的试块、试件及材料,应在进场时或施工中按规定进行(     )
A. 试验检验
B. 抽样检验
C. 见证检验
D. 性能分析检验
A B C D
5
下列关于混凝土小型空心砌块砌体施工的说法,错误的是(     )
A. 施工采用的小砌块的产品龄期不应小于28d
B. 普通混凝土小型空心砌块砌体,宜提前1~2d浇水湿润
C. 小砌块应将生产时的底面朝上反砌于墙上,小砌块墙体宜逐块坐(铺)浆砌筑
D. 墙体临时间断处应砌成斜槎,斜槎水平投影长度不应小于斜槎高度
A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
6
常用的钢筋连接方法有( )
A. 焊接连接
B. 铆钉连接
C. 化学粘接
D. 机械连接
E. 绑扎连接
A B C D E
7
关于外墙外保温质量控制的说法,正确的有(     )
A. 外墙外保温系统经耐候性试验后,不得产生渗水裂缝
B. 外墙外保温工程施工期间环境空气温度不应低于5。C
C. 外墙外保温工程完工后24h内环境空气温度不应低于5。C
D. 外墙外保温工程夏季阳光暴晒不影响正常施工
E. 外墙外保温工程雨天不得施工
A B C D E
简答题(请根据背景资料,按要求作答)
8
背景资料
  某住宅楼工程地下1层,地上18层,建筑面积22800㎡。通过招标投标程序,某施工单位(总承包方)与某房地产开发公司(发包方)按照《建设工程施工合同(示范文本)》(GF-2013--0201)签订了施工合同。合同总价款5244万元,采用固定总价一次性包死,合同工期400d。
  施工中发生了以下事件:
  事件1:发包方未与总承包方协商便发出书面通知,要求本工程必须提前60d竣工。
  事件2:总承包方与没有劳务施工作业资质的包工头签订了主体结构施工的劳务合同。总承包方按月足额向包工头支付了劳务费。但包工头却拖欠作业班组2个月的工资。作业班组因此直接向总承包方讨薪,并导致全面停工2d。
  事件3:发包方指令将住宅楼南面外露阳台全部封闭,并及时办理了合法变更手续,总承包方施工3个月后工程竣工。总承包方在工程竣工结算时追加阳台封闲的设计变更增加费用43万元,发包方以固定总价包死为由拒绝签认。
  事件4:在工程即将竣工前,当地遭遇了龙卷风袭击,本工程外窗玻璃部分破碎,现场临时装配式活动板房损坏。总承包方报送了玻璃实际修复费用51840元,临时设施及停窝工损失费178000元的索赔资料,但发包方拒绝签认。
问题
1.事件1中,发包方以通知书形式要求提前工期是否合法?说明理由。
2.事件2中,作业班组直接向总承包方讨薪是否合法?说明理由。
3.事件3中,发包方拒绝签认设计变更增加费是否违约?说明理由。
4.事件4中,总承包方提出的各项请求是否符合约定?分别说明理由。
9
【背景资料】
某写字楼工程,建筑面积78000㎡,现浇框筒结构,地下2层,地上36层。基础采用桩基础加箱形基础,工程桩为泥浆护壁钻孔灌注桩,桩径1000mm,桩长35m,共320根,钢筋笼长度21m;基础埋深8.4m,底板厚2.1m,底板混凝土强度等级C40P10。
已知:
1.本工程处于软土地区,地下水位-2.00m,基坑开挖深度8.2m。
2.项目经理部编制了基础底板混凝土施工方案,确定了商品混凝土供应站。
3.桩基计划每天施工16根。
4.基础底板施工环境温度29℃,混凝土入模温度40℃。
问题:
1.说明灌注桩钢筋笼施工要点。
2.根据施工进度安排,说明灌注桩混凝土试件的取样计划。
3.根据《混凝土结构工程施工规范》GB 50666--2011,说明基础底板大体积混凝土温度控制应符合哪些规定?
4.结合本工程,说明大体积混凝土的裂缝控制的措施
10
【背景资料】

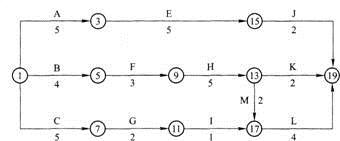

某工程项目合同工期为18个月,施工合同签订以后,施工单位编制了一份初始网络计划,如下图所示:

由于该工程施工工艺的要求,实际工作中工作C、工作H和工作J需共用一台特殊履带吊装起重机械,为此需要对初始网络计划作调整。
工作G完成后,由于建设单位变更施工图纸,使工作I停工待图2个月。但建设单位要求仍按原合同工期完工,施工单位向建设单位索赔I工作赶工费用3万元(已知工作I赶工费每月1.5万元)。
问题:
1.绘出调整后的网络进度计划图。
2.如果各项工作均按最早时间安排,起重机械在现场闲置时间为多久?并说明理由。
3.为减少机械闲置,工作C应如何安排?并说明理由。
4.施工单位向建设单位索赔赶工费3万元是否成立?并说明理由。
