二建建筑实务 精讲 第二十六讲 2A320024

简答题(请根据背景资料,按要求作答)
1

背景资料

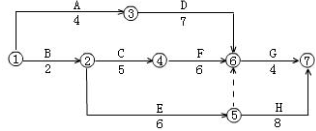

某写字楼工程,地下1层,地上10层,当主体结构已基本完成时,施工企业根据工程实际情况,调整了装修施工组织设计文件,编制了装饰工程施工进度网络计划,经总监理工程师审核批准后组织实施。

在施工过程中发生了以下事件:

事件一:工作E原计划6天,由于设计变更改变了主要材料规格与材质,经总监理工程师批准,E工作计划改为9天完成,其他工作与时间执行网络计划。

事件二:一层大厅轻钢龙骨石膏板吊顶,一盏大型水晶灯(重100kg)安装在吊顶工程的主龙骨上。

事件三:由于建设单位急于搬进写字楼办公室,要求提前竣工验收,总监理工程师组织建设单位技术人员,施工单位项目经理及设计单位负责人进行了竣工验收。

问题:

1.指出本装饰工程网络计划的关键线路(工作),计算计划工期。

2.指出本装饰工程实际关键线路(工作),计算实际工期。

2

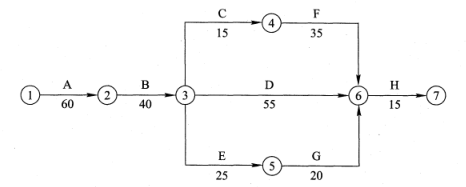

某单项工程,按如下进度计划网络图组织施工:

原计划工期是170d,在第75d进行进度检查时发现:工作A 已全部完成,工作B 刚刚开工。由于工作B 是关键工作,所以它拖后15d,将导致总工期延长15d。

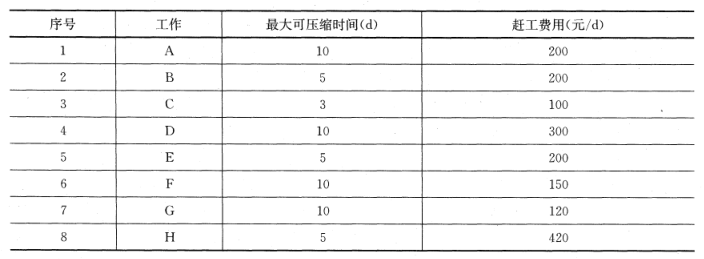

为使本单项工程仍按原工期完成,必须赶工,调整原计划后本工程各工作相关参数见下表:

问题:

1.应如何调整原计划,既经济又保证整体工作能在计划的170d内完成,并列出详细

调整过程。

2.试计算经调整后,所需投人的赶工费用。

3.重新绘制调整后的进度计划网络图,并列出关键线路(工作表示)。
