2016年05月27日《矿业工程管理与实务》每日一练

单选题(每题1分。每题的备选项中,只有1个最符合题意)
1
在矿山铁路或道路两侧堆放物品时,堆放物的边缘与铁路建筑接近限界的距离,不得小于0.75m;与道路路面边缘的距离,不得小于(     )(如道路有侧沟时,其与侧沟外侧的距离,不得小于0.5m)
A. 1m
B. 2m
C. 3m
D. 4m
A B C D
2
在立井施工中,工作面常有积水,要求采用抗水炸药。在实际工程中最为常用的抗水炸药是( )
A. 抗水岩石硝铵炸药
B. 水胶炸药
C. 硝化甘油炸药
D. 铵油炸药
A B C D
3
掘进工作面回风流中二氧化碳浓度达到(     )时,必须停止工作,撤出人员,查明原因,制定措施,进行处理
A. 1.5%
B. 2.0%
C. 3.0%
D. 5.0%
A B C D
4
对于矿建公司所编制的立井井筒施工组织设计,应吸收建设单位、(     )参加
A. 监理单位
B. 设计单位
C. 质监站
D. 安监站
A B C D
多选题(每题2分。每题的备选项中,有2个或2个以上符合题意。错选、少选,不得分;。)
5
地面建筑工程的平面测量控制网的形式包括有( )
A. 导线网
B. 测边网
C. 四面角体网
D. 全站仪网
E. GPS网
A B C D E
6
在有严重遇水膨胀的岩层中掘进时,合理的钻眼和防尘措施有( )
A. 湿式钻眼
B. 钻机供水量应满足除尘最低要求
C. 装卸矿(矸)石时进行喷雾洒水
D. 采用捕尘措施
E. 使用个体防尘保护用品
A B C D E
7
井筒工作面预注浆应该设置( ),其目的是为了防止冒水跑浆
A. 保护盘
B. 混凝土止水垫
C. 保护岩柱
D. 保留岩帽
E. 止浆盘
A B C D E
8
某煤矿井下石门穿过断层破碎带时,应进行探水,进行探水钻进施工应(     )
A. 首先施工好防水墙
B. 先安装好孔口管、三通、阀门、水压表等
C. 准备相关的防喷、防孔口管和岩壁突然鼓出的措施
D. 设置好避灾路线
E. 做好加强通风工作
A B C D E
简答题(请根据背景资料,按要求作答)
9
背景

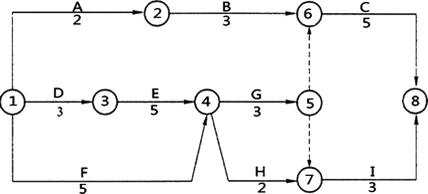

某施工单位承担一井下装载硐室的掘进施工任务。所编制的施工进度计划见下图,图中箭线上方为工序的名称,下方为工序的时间,单位:周。

在工程施工到第4周结束时,业主要求施工单位将该硐室的混凝土基础一并完成,需增加一道现浇混凝土基础施工工序J,该工序J应在工序G完成后开始,在工程完工前结束,时间为6周,且总工期不变。施工单位及时调整了进度计划,将工序G分成两组同时施工,每组施工时间2周。
问题
(1)施工单位完成该装载硐室的工期是多少周?施工中应注意重点控制哪些工序的进度?
(2)增加工序J后,施工单位调整的进度计划是否正确?说明理由,并绘制调整后的进度计划。
(3)由于施工单位的原因,工序H的时间延长了1周,是否会对工程的总工期产生影响?
(4)根据本工程的实际情况,施工结束后,施工单位可向业主索赔哪些项目?
10
背景
某建设工程分承担了一矿井的施工工作,该矿井采用立井开拓方式,中央边界式通风。井田中央布置了2个井筒,主井井筒净直径5.5m,井深650m;副井井筒直径7.0m,井深625m;风井位于井田东北部边界,净直径5.0m,井深515m。
施工单位在矿井开工前,组织编制了该矿井的施工组织设计,确定了矿井的施工方案,明确了施工准备工作的具体内容,并进行了认真准备。考虑到井筒表土较薄,又没有流沙,采用普通法进行施工;基岩部分采用钻眼爆破法施工;主、副井到底后进行短路贯通,然后副井永久装备,主井进行临时改绞,负责井底车场及大巷的施工;在与风井贯通后进行采区巷道的施工。
但在矿井的建设过程中,主井在表土施工发生了突水问题,使工程拖延了4个月。副井先到底,矿井整个施工组织被告打乱。
问题
(1)根据本矿基本条件,矿井应采用哪种施工方案?
(2)本矿井的施工组织设计应由哪个单位负责编制?
(3)井筒的施工组织设计编制内容包括哪些?
(4)在主井发生淹井事故后,如何及时调整施工进度计划安排?
