背景资料
某水库枢纽工程除险加固的主要内容有:①坝基帷幕灌浆;②坝顶道路重建;③上游护坡重建;④上游坝体培厚;⑤发电隧洞加固;⑥泄洪隧洞加固;⑦新建混凝土截渗墙;⑧下游护坡拆除重建;⑨新建防浪墙。
合同约定:(1)签约合同价为2800万元,工期17个月,自2008年11月1日至2010年3月30日;(2)开工前发包人向承包人按签约合同价的10%支付工程进度款,预付款的扣回与还清按公式

计算,F1为20%,F2为90%;(3)从第一个月起,按进度款的5%扣留质量保证金。

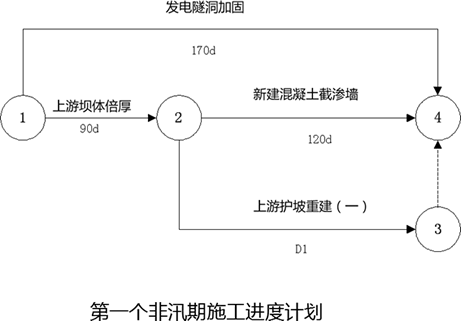

当地汛期为7~9月份,根据批准的施工总体进度计划安排,所有加固工程均安排在非汛期施工,其中“上游护坡重建”在第一个非汛期应施工至汛期最高水位以上,为此在第一个非汛期安排完成工程量的80%,剩余工程安排在第二个非汛期施工。承包人编制了第一、二个非汛期的施工网络进度计划如下图,其中第二个非汛期计划在2009年10月1日开工。该计划上报并得到批准。

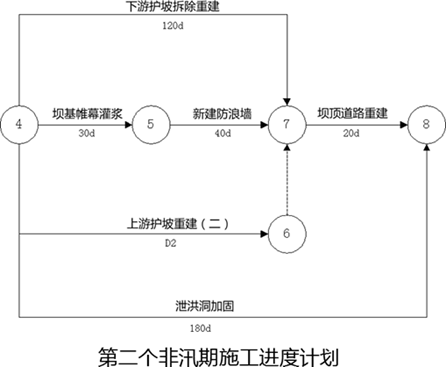

备注:上游护坡重建工作累计持续时间为160d;每月均按30d计。第二个非汛期计划在2009年10月1日开工

备注:上游护坡重建工作累计持续时间为160d;每月均按30d计。第二个非汛期计划在2009年10月1日开工
事件一:由于设计变更,发包人未能按期提供图纸,致使“新建防浪墙”在2009年12月30日完成,因设备闲置等增加费用2万元,据此承包人提出了顺延工期20天,增加费用2万元的索赔要求。

备注:上游护坡重建工作累计持续时间为160d;每月均按30d计。第二个非汛期计划在2009年10月1日开工
事件二:至2009年12月份,累计完成合同工程量2422万元。监理人确认的2010年1月份完成工程量清单中的项目包括:“泄洪隧洞加固”142万元,“下游护坡拆除重建”82万元。
